一、单选题
1、海洋环境下,引起混凝土内钢筋锈蚀的主要因素是( )。
A A.混凝土硬化
B B.反复冻融
C C.氯盐
D D.硫酸盐
答案解析:
教材p5 表格中
2、砌筑砂浆强度等级不包括( )。
A A.M2.5
B B.M5
C C.M7.5
D D.M10
答案解析:
砂浆砌筑的等级分为:M30、M25、M20、M15、M10、M7.5、M5。最小强度等级为M5
3、不利于提高框架结构抗震性能的措施是( )。
A A.加强角柱
B B.强梁弱柱
C C.加长钢筋锚固
D D.增强梁柱节点
答案解析:
本题考查的是结构抗震的构造要求。震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。为此采取了一系列措施,把框架设计成延性框架,遵守强柱、强节点、强锚固,避免短柱、加强角柱,框架沿高度不宜突变,避免出现薄弱层,控制最小配筋率,限制配筋最小直径等原则。构造上采取受力筋锚固适当加长,节点处箍筋适当加密等措施。参见教材P33。
4、第一类人造软木地板最适合用于( )。
A A.商店
B B.图书馆
C C.走廊
D D.家庭居室
答案解析:
第一类软木地板适用于家庭居室,第二三类软木地板适用于商店、走廊、图书馆等人流大的地面铺设。所以此题选D 参见教材p67
5、强夯法处理地基土的有效加固深度的起算标高面是( )。
A A.终夯后地面
B B.原始地面
C C.最初起夯面
D D.锤顶面
答案解析:
根据强夯地基处理技术规程:有效加固深度:从最初被加固地基土表面算起,经强夯地基处理后地基土满足了设计要求的加固深度。
6、当回填土含水量测试样本质量为142g、烘干后质量为121g时,其含水量是( )。
A A.8.0%
B B.14.8%
C C.16.0%
D D.17.4%
答案解析:
土的的天然含水量:土中所含水的质量与土的固态颗粒质量之比的百分率。此题天然含水率(142-121)/121*100%=17.4% 参见教材p96
7、拆除跨度为7m的现浇钢筋混凝土量的底模及支架时,其混凝土强度至少是混凝土设计抗压强度标准值的( )。
A A.50%
B B.75%
C C.85%
D D.100%
答案解析:
构件跨度≤8m的梁,底模及支架达到设计的强度75%才可以拆除 参见教材p117
8、受力钢筋代换应征得( )同意。
A A.监理单位
B B.施工单位
C C.设计单位
D D.勘察单位
答案解析:
钢筋代换时,应征得设计单位的同意 参见教材p118
9、下列与盈利损失中,属于长期损失的是( )。
A A.孔道摩擦损失
B B.弹性压缩损失
C C.锚固损失
D D.预应力筋应力松弛损失
答案解析:
预应力张拉以后长期损失包括预应力筋应力松弛损失和混凝土收缩徐变等 参见教材p138页
10、在大体积混凝土养护的温控过程中,其降温速率一般不宜大于( )。
A A.1 ℃/d
B B.1.5 ℃/d
C C.2 ℃/d
D D.2.5 ℃/d
答案解析:
混凝土降低速率不宜大于.2 ℃/d 当有可靠经验时,降温速率要求可适当放宽。参见教材p114
11、用水泥砂浆铺贴花岗岩地面前,应对花岗岩板的背面和侧面进行的处理是()。
A A.防碱
B B.防酸
C C.防辐射
D D.钻孔、剔槽
答案解析:
天然石材面层铺设前,板材背面和侧面应进行防碱处理 参见教材p177
12、关于建筑幕墙施工的说法,正确的是()。
A A.槽型预埋件应用最为广泛
B B.平板式预埋件的直锚筋与锚板不宜采用T形焊接
C C.对于工程量大、工期紧的幕墙工程,宜采用双组分硅酮结构密封胶
D D.幕墙防火层可采用铝板
答案解析:
选项A平板型预埋件最为广泛应用 选项B 直锚筋与锚板应采用T型焊 选项D防火层应采用厚度不小于1.5mm的镀锌钢板承托,不得采用铝板。
13、关于施工现场材料检验的说法,正确的是()。
A A.建筑材料复试送检的检测试样可以在施工现场外抽取
B B.工程取样送检见证人由监理单位书面确认
C C.施工单位的验证不能代替建设单位所采购物资的质量责任
D D.建设单位的验证可以代替施工单位所采购物资的质量责任
答案解析:
选型A 建筑材料复试送检的检测试样可以在施工现场内抽取,选项B 工程取样送检见证人由建设单位书面确认,选项D建设单位不能免除施工单位对所采购的质量责任,此题选择C 参见教材p212
14、混凝土材料进场复试中,对有氯离子含量要求时,首先需要检验氯化物含量的是()。
A A.粉煤灰
B B.外加剂
C C.碎石
D D.河砂
答案解析:
海水、海砂、外加剂是氯离子的主要来源。此题选择B
15、建筑防水工程施工作业易发生的职业病是()。
A A.氮氧化物中毒
B B.一氧化碳中毒
C C.苯中毒
D D.二甲苯中毒
答案解析:
参见教材p290 倒数第三行 二甲苯中毒例如:油漆作业、防水作业 、防腐作业
16、利用绿化代替场地硬化,属于绿色工程施工中的()。
A A.节材与材料资源利用
B B.节地与施工用地保护
C C.节能与能源利用
D D.节水与水资源利用
答案解析:
本题考查的是节地与施工用地保护的技术要点,参见教材295页。
17、建筑高度110m的外墙保温材料的燃烧性能等级应为()。
A A.A级
B B.A或B1级
C C.B1级
D D.B2级
答案解析:
建筑高度大于100m时,保温材料的燃烧性能应为A级 参见教材396页
18、关于室内装饰装修材料使用的说法,符合《建筑内部装修设计防火规范》规定的是()。
A A.顶棚采用多孔塑料板时,其厚度不应大于15mm
B B.图书室顶棚可采用B1级装饰装修材料
C C.大型电子计算机机房地面可以采用B2级装修材料
D D.配电室内部装修均应采用B1级及以上装修材料
答案解析:
选型B 图书馆资料室和存放文物的房间,其顶棚、墙面应采用A级装修材料 选项C 大型电子计算机房、中央控制室、电话总机房等设置特殊贵重设备的房间,其顶棚和墙面应采用A级装修材料。 选项D 建筑内部的配电箱不应直接安装在低于B1级的装修材料上。
19、不适合用来检测钢筋直螺纹接头加工精度的是()。
A A.通规
B B.止规
C C.直尺
D D.量规
答案解析:
钢筋套筒丝头应满足精度要求,所以不能用直尺。
20、根据《建筑工程资料管理规程》(JGJ/T185-2009),某工程地上二层混凝土楼板钢筋隐蔽工程记录表的编号,正确的是( )。
A A.01-01-C1-007
B B.01-01-C5-007
C C.02-01-C1-007
D D.02-01-C5-007
答案解析:
主题结构的编号是02 施工资料的编号是C5 此题是超纲题题,可以参见《建筑施工材料管理规程》
二、多选题
21、建筑结构可靠性包括()。
A A.安全性
B B.经济性
C C.适用性
D D.耐久性
E E.合理性
答案解析:
建筑结构可靠性包括:安全性、适用性、耐久性 参见教材p1
22、砌体结构的特点有()。
A A.抗压性能好
B B.材料经济、就地取材
C C.抗拉强度高
D D.抗弯性能好
E E.施工简便
答案解析:
砌体结构的优点:抗压性能好、保温、耐火、耐久性好、材料经济,就地取材;施工简单 参见教材23页
23、钢结构焊接连接的优点有()。
A A.节约钢材
B B.构造简单
C C.易于采用自动化操作
D D.加工方便
E E.易于检查
答案解析:
焊接连接是钢结构连接的主要连接方法,其优点:构造简单,节约钢材,加工方便,易于采用自动化操作
24、建筑内非承重墙的主要功能有()。
A A.保温
B B.美化
C C.隔声
D D.承重
E E.防水
答案解析:
非承重墙的要求:保温隔热、隔声、防火、防水、防潮
25、关于装饰装修构造必须解决的问题说法正确的有()
A A.装修层的厚度与分层、均匀与平整;
B B.与建筑主体结构的受力和温度变化相一致;
C C.为人提供良好的建筑物理环境、生态环境;
D D.防火、防水、防潮、防空气渗透和防腐处理等问题。
E E.全部使用不燃材料
答案解析:
参见教材p39 1、装修层的厚度与分层、均匀平整
2、与建筑主体结构的受力和温度变化相一致
3、提供良好的建筑物理环境、生态环境、室内无污染环境、色彩无障碍环境
4、防火、防水、防潮、防空气渗透和防腐处理等问题
26、采用锤击法进行混凝土预制桩施工时,宜采用()。
A A.低垂轻打
B B.重锤低击
C C.重锤高击
D D.低锤重打
E E.高锤重打
答案解析:
正常打桩宜采用 重锤低击、低锤重打 参见教材p109
27、关于钢结构工程中防腐涂料与防火涂料涂装的说法,正确的有()。
A A.施工环境温度不低于0℃
B B.做好操作面的通风
C C.做好防水、防毒、防腐措施
D D.防腐涂料与防火涂料应具有相容性
E E.涂装油漆按一般工种管理
答案解析:
施涂环境温度、湿度,应按产品说明书和规范规定执行,要做好施工操作面的通风,并做好防火、防毒、防爆措施 参见教材p135
28、型钢混凝土梁、柱节点处,柱箍筋绑扎的正确做法有()。
A A.铰刀扩孔
B B.气割开孔
C C.采用焊接箍筋与钢梁腹板焊牢
D D.电钻补孔
E E.腹板留孔
答案解析:
1、在梁柱节点的部位,柱的箍筋要在型钢梁腹板上已留好的孔中穿过,由于整根箍筋无法穿过,只好将箍筋分段,再用电弧焊焊接
2、如在腹板上开孔的大小和位置不合适时,征得设计单位同意后,再用电钻补孔或用铰刀扩孔,不得用气割开孔
29、适合挖掘地下水中土方的机械有()。
A A.正铲挖掘机
B B.反铲挖掘机
C C.抓铲挖掘机
D D.铲运机
E E.拉铲挖掘机
答案解析:
在地下水中挖土,可用拉铲,效率较高;对地下水位较深,采取不排水开挖时,亦可分层用不同机械开挖,先用正铲挖土机挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。参见教材P325。
30、现场计算临时总用水量应包括()。
A A.施工用水量
B B.消防用水量
C C.施工机械用水量
D D.商品混凝土摔合用水量
E E.临水管道水量损失量
答案解析:
临时用水量包括:现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量 参见教材p358
三、案例分析
案例一
某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混结构。某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180d,施工进度计划见图1。
现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。

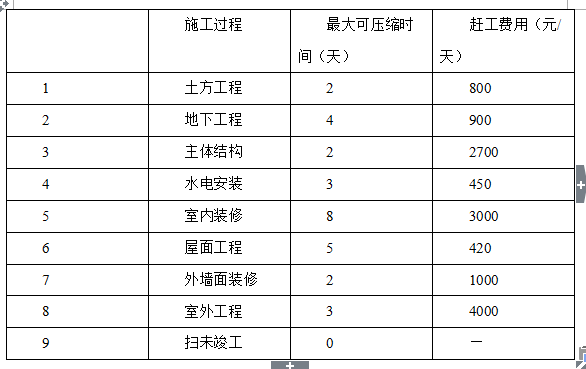

表一 赶工参数表
项目部对地下室M5水泥砂浆防水层施工提出了技术要求:采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌合,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一边成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。
监理工程师对室内装修工程检查验收后,要求在装饰装修完工后第5天见效TOVC等室内环境污染物浓度检测。项目部对检测时间提出异议。
31、项目部除了材料需要计划外,还应编制哪些资源需求计划?
答案解析:
资源需求计划还应包括资金需求计划、劳动力需求计划和施工机械需求计划。
32、按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
答案解析:
工期延误5天,为了保证工期,需要从主体结构、室内装修、室外工程三个工作中累计压缩工期5天。根据赶工参数表,压缩主体结构2天,费用为2700×2=5400元;压缩室内装修3天,费用为3000×3=9000元。
33、找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。
答案解析:
不妥之处一:中砂含泥量不得大于3%;
正确做法:拌制防水砂浆使用的中砂含泥量不得大于1%。
不妥之处二:防水层施工要求一遍成型;
正确做法:防水砂浆宜采用多层抹压法施工。
不妥之处三:及时进行保温养护7天;
正确做法:养护温度不宜低于5℃,并应保持砂浆表面湿润,养护时间不得少于14天。
34、监理工程师对检测时间提出异议是否正确?并说明理由,针对本工程,室内环境污染物浓度检测还应包括哪些项目?
答案解析:
(1)监理工程师提出的污染物检测时间不正确。
民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7天以后,工程交付使用前进行。监理要求的5天时间不满足要求。
(2)室内装修中采用 的人造木板或饰面人造木板面积大于500㎡时,应进行游离甲醛含量或游离甲醛释放量抽查复验。
(3)室内装修所采用的水性涂料、水性胶粘剂、水性处理剂必须进行VOC和游离甲醛含量的检测;溶剂型涂料、溶剂型胶粘剂必须进行VOC、苯、甲苯+二甲苯、游离甲苯二异氰酸酯(TDI)含量的检测。
四、案例分析
案例二
背景资料
某新建住宅工程项目,建筑面积23000m2,地下2层,地上18层,现浇钢筋混凝土剪力墙结构,项目实行项目总承包管理。
施工总承包单位项目部技术负责人组织编制了项目质量计划,由项目经理审核后报监理单位审批,该质量计划要求建立的施工过程质量管理记录有:使用机具的检验、测量及试验设备管理记录,质量检查和整改、复查记录,质量管理文件记录及规定的其他记录等。监理工程师对此提出了整改要求。
施工前,项目部根据本工程施工管理和质量控制要求,对分项工程按照工种等条件,检验批按照楼层等条件,制定了分项工程和检验批划分方案,报监理单位审核。
该工程的外墙保温材料和粘结材料等进场后,项目部会同监理工程师核查了其导热系数、燃烧性能等质量证明文件;在监理工程师见证下对保温、粘结和增强材料进行了复验取样。
项目部针对屋面卷材防水层出现的起鼓(直径>30mm)问题,制定了割补法处理方案。方案规定了修补工序,并要求先铲除保护层、把鼓泡卷材割除、对基层清理干净等修补工序依次进行处理整改。
35、项目部制质量计划的做法是否妥当?质量计划中管理记录还应该包含哪些内容?
答案解析:
不妥当(估计2分)(施工总承包单位项目负责人或项目经理组织编制了项目质量计划,由企业组织管理层审核后报监理单位审批);质量计划中管理记录还应该包含:施工日记和专项施工记录、交底记录、上岗培训记录和岗位资格证明、图纸、变更设计接收和发放的有关记录、工程项目质量管理策划结果中规定的其他记录(估计满分3分,每项1分)。
36、分别指岀分项工程和检验批划分的条件还有哪些?
答案解析:
分项工程划分的条件:按(主要工种)、材料、施工工艺、设备类别等进行划分(估计3分);检验批划分的条件:按工程量、(楼层)、施工段、变形缝等进行划分(估计3分)
37、外墙保温、粘结和增强材料复试项目有哪些?
答案解析:
外墙保温、粘结和增强材料复试项目有哪些?
38、卷材鼓泡采用割补法治理的工序依次还有哪些?
答案解析:
(估计满分4分,每项1分)
1)先用刀将鼓泡卷材割开,放出鼓泡内气体,擦干水分,清除旧胶结料
2)再用喷灯烘烤旧卷材槎口,并分层剥开,除去旧胶结材料后。
3)随后依次或者按顺序将旧卷材分片重新粘贴好,再新贴新卷材
4)再依次或者按顺序将旧卷材分片重新粘贴好,再新贴新卷材,
5)周边压实刮平
6)重做保护层
五、案例分析
案例三
背景资料
某新建仓储工程,建筑面积8000m2,地下1层,地上1层,釆用钢筋混凝土筏板基础,建筑高度12m;地下室为钢筋混凝土框架结构,地上部分为钢结构;筏板基础混凝土等级为C30,内配双层钢筋网、主筋为业Φ20螺纹钢,基础筏板下三七灰土夯实,无混疑土垫层。
施工单位安全生产管理部门在安全文明施工巡检时,发现工程告示牌及含施工总平面布置图的五牌一图布置在了现场主入口处围墙外侧。要求项目部将五牌一图布置在主入口内侧。
项目制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹连接接长,钢筋交叉点按照相隔交错扎牢,绑扎点的钢丝扣绑扎方向要求一致;上、下层钢筋网之间拉勾要绑扎牢固,以保证上、下层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改成。
屋面梁安装过程中,发生两名施工人员高处坠落事故,一人死亡,当地人民致府接到事故报告后,按照事故调查规定组织安全生产监督管理部门、公安机关等相关部门指派的人员和2名专家组成事故调查组。调查组检查了项目部制定的项目施工安全检查制度,其中规定了项目经理至少每旬组织开展一次定期安全检查,专职安全管理人员每天进行巡视检查。调查组认为项目部经常性安全检查制度规定内容不全,要求完善。
39、五牌一图还应包含哪些内容?
正确答案:
安全生产牌、消防保卫牌、环境保护牌、文明施工牌和管理人员名单及监督电话牌等制度牌。
答案解析:
1.安全生产牌、消防保卫牌、环境保护牌、文明施工牌和管理人员名单及监督电话牌等制度牌。
40、写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。
答案解析:
不妥之处一:钢筋交叉点按照相隔交错扎牢。
理由:双向主筋的钢筋网,须将全部钢筋交叉点扎牢。
不妥之处二:绑扎点的钢丝扣绑扎方向要求一致。
理由:绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。
不妥之处三:上、下层钢筋网之间拉钩要绑扎牢固,以保证上、下层钢筋网相对位置准确;
理由:基础底板釆用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。
不妥之处四:钢筋保护层厚度控制在40mm。
理由:由于基础下为三七灰土,无混凝土垫层,所以此处的混凝土保护层厚度应为不小于70mm。
41、判断此次高处坠落事故等级,事故调查组还应有哪些单位或部门指派人员参加?
答案解析:
(1)此次高处坠落事故为一般事故(3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故)。
(2)事故调查组还应由有关人民政府、负有安全生产监督管理职责的有关部门、监察机关以及工会派人组成,并应当邀请人民检察院派人参加。
42、项目部经常性安全检查的方式还应有哪些?
答案解析:
施工现场经常性的安全检查方式主要有:
(1)现场专(兼)职安全生产管理人员及安全值班人员每天例行开展的安全巡视、巡查。
(2)现场项目经理、责任工程师及相关专业技术管理人员在检查生产工作的同时进行的安全检查。
(3)作业班组在班前、班中、班后进行的安全检查。
六、案例分析
案例四
某建设单位投资兴建一办公楼,投资概算25000.00万元,建筑面积21000m2;钢筋混凝土框架-剪力墙结构,地下2层,层高4.5m地上18层。层高3.6m;采取工程总承包交钥匙方式对外公开招标,招标范围为工程至交付使用全过程。经公开招投标,A工程总承包单位中标。A单位对工程施工等工程内容进行了招标。
B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划2014年度安全文明施工费为226万元;夜间施工增加费22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元;模板费用105万元;施工总包管理费54万元;暂列金额300万元。
B施工单位中标后第8天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为10%;合同工期为485日历天,于2014年2月1日起至2015年5月31日止。
B施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为120天,预计总用工为5.76万个工日,每天安排2个班次,每个班次工作时间为7个小时。
A工程总承包单位审查结算资料时,发现B施工单位提供的部分索赔资料不完整,如:原图纸设计室外回填土为2:8灰土,实际施工时变更为级配砂石,B施工单位仅仅提供了一份设计变更单,要求B施工单位补充相关资料。
43、除设计阶段,施工阶段以外,工程总承包项目管理的基本程序还有哪些?
答案解析:
工程总承包项目管理的基本程序还有:设计准备阶段、动用前准备阶段和保修阶段(估计3分)
44、A工程总承包单位与B施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?
答案解析:
A工程总承包单位与B施工单位签订的施工承包合同属于可调总价合同(估计2分)
措施项目费=340+22+36+86+220=704万元(估计4分)
预付款:(18060—300)*10%=17760*10%=1776万元(估计1分)
45、与B施工单位签订的工程施工承包合同中,A工程总承包单位应承担哪些主要义务?
答案解析:
A工程总承包单位应承担主要义务:(估计满分5分,每项1分)
1)向分包人提供与分包工程相关的各种证件、批件和各种相关资料
2)向分包人提供具备施工条件的施工场地;
3)组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底;
4)提供合同专用条款中约定的设备和设施,并承担因此发生的费用;
5)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运输的需要,保证施工期间的畅通;
6)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合;
7)支付分包合同款
46、计算主体施工阶段需要多少名劳动力?编制劳动力需求计划时,确定劳动效率通常还应考虑哪些因素?
答案解析:
主体施工阶段需要劳动力:57600*8/(2*7*120)=274.3,取整275名(估计4分)
确定劳动效率通常还应考虑因素:(估计满分4分,每项1分)
环境、气候、地形、地质、工程特点、实施方案的特点、现场平面布置、劳动组合、施工机具等。
47、A工程总承包单位的费用变更控制程序有哪些?B施工单位还需补充哪些索赔资料?
答案解析:
A工程总承包单位的费用变更控制程序有:(估计3分)
1)施工单位收到设计变更14天内提出变更费用申请报告
2)监理单位收到变更费用申请报告7天内审核完
3)建设单位在收到施工单位的设计变更费用申请报告14内进行答复, 未答复视为默认;
B施工单位还需补充的索赔资料:(估计满分4分,每项1分)
1)索赔意向书
2)业主和工程师签发的工程变更指令
3)经业主或工程师认可的施工单位变更设计的施工方案
4)工程变更的计量记录及业主和工程师的签字确认
5)现场签证
6)工程变更的计价依据
7)施工日记及记录
8)工程照片和录像
七、案例分析
案例五
背景资料
某新建办公楼工程,总建筑面积68000㎡,地下2层,地上30层,人工挖孔桩基础,设计桩长18米,基础埋深8.5m,地下水位-4.5m;裙房6层,檐口高28m;主楼高度128m,钢筋混凝土框架——核心筒结构。建设单位与施工单位签订了施工总承包合同。
施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。

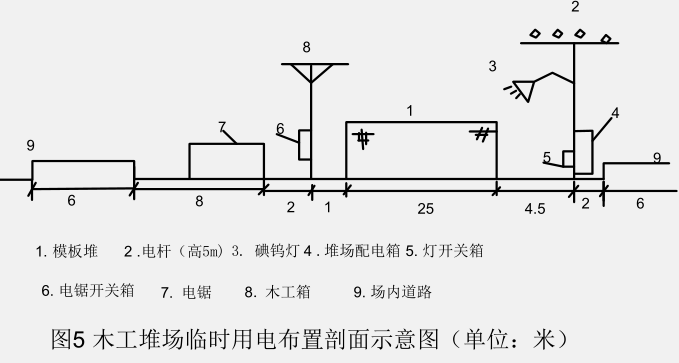

施工中,木工堆场发生火灾,紧急情况下值班电工及时断开了总配电箱开关,经查,火灾是因为临时用电布置和泡花堆方不当引起。部分木工堆场临时用电现场布置剖面示意图见图5.
施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。
在地下室结构实体采用回弹法进行强度检测中,出现个别部位C35混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师任务其做法不妥,要求整改。整改后钻芯检测的试样强度分别是28.5MPa、31MPa、32MPa。
该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”、“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。
48、背景资料中,需要进行专家论证的专项施工方案有哪些?排桩支护结构方式还有哪些?
答案解析:
(1)需要进行专家论证的专项施工方案有深基坑工程、人工挖孔桩、爬模、塔吊的安装与拆卸工程。
(2)排桩还可根据工程情况为悬臂式支护结构、拉锚式支护结构。
49、指出图5中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?
答案解析:
(1)不妥之处一:电锯开关箱距离配电箱为30.5米;
理由:分配电箱与开关箱的距离不得超过30米。
不妥之处二:照明使用碘钨灯。
理由:碘钨灯功率大,发热量大。《施工现场临时用电安全技术规范》(JGJ46—2005)及《建设工程施工现场消防安全技术规范》(GB50720—2001)对于碘钨灯的使用均有严格规定,施工现场碘钨灯电源线多数为两芯线,缺少金属外壳PE线保护,不防雨,易损坏,电源两端子极易出现裸露,存在重大安全隐患,极易发生触电及火灾事故。
不妥之处三:电杆高度为5m,电杆距离模板堆垛4.5m;
正确做法:架空电力线与露天易燃物堆垛的最小水平距离,不应小于电杆高度的1.5倍,图片中,电杆应当距离模板堆垛不小于7.5m。
(2)停电顺序是:开关箱——分配电箱——总配电箱。
50、对需要市政停水、封路而影响环境时的正确做法是什么?
正确答案:
对需要市政停水、封路而影响环境时的正确做法是:必须经有关部门批准,事先告示并设有安全标识,需要夜间施工的,应办理夜间施工许可证证明,并公告附近社区的居民。
答案解析:
对需要市政停水、封路而影响环境时的正确做法是:必须经有关部门批准,事先告示并设有安全标识,需要夜间施工的,应办理夜间施工许可证证明,并公告附近社区的居民。
51、说明混凝土结构实体检验管理的正确做法。该钻芯检验部位C35混凝土实体检验结论是什么?并说明理由。
答案解析:
(1)正确做法:结构实体检验应由监理单位组织施工单位实施,并见证施工过程。施工单位应制定结构实体检验专项方案。
(2)结论为不合格,因为C35强度为35~40MPa,检查结果28.5MPa、31MPa、32MPa三个试件之间数值没有超过中间值的15%,取其平均值30.5MPa作出比较。当选用回弹-取芯法检验结构实体混凝土强度时,芯样抗压强度的算术平均值和最小值分别不低于设计要求混凝土强度等级值的88%和80%时,可判定结构实体混凝土强度合格;反之,检验结果不满足要求。由于35×88%=30.8MPa。故结论为不合格。
52、《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包括哪些内容?
答案解析:
(1)验收记录表由施工单位填写,验收结论由监理单位填写,综合验收结论经验收各方共同商定,由建设单位填写。
(2)综合验收结论包括的内容:
1工程实体所含分部工程质量验收情况;如是否按照设计图纸、工程施工技术要求进行施工,有无重大质量缺陷等。
2工程质量控制资料是否完整。如子分部工程验收记录、原材料各项报告、隐蔽工程验收记录等。
3所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料是否完整。
4主要使用功能的抽查结果是否符合相关专业验收规范的规定。
5观感质量是否符合要求。
6合同履约情况,工程各环节执行国家法律、法规和工程建设强制性标准情况。
7各验收人员分别签署的验收意见;参建责任方签署的主体分部工程质量及验收记录。
