2015一建《建筑》真题试卷

一、单选题

1、某厂房在经历强烈地震后,其结构仍能保持必要的整体性而不发生坍塌,此项功能属于结构的(  )。

A 安全性

B 适用性

C 耐久性

D 稳定性

答案解析:

安全性是指在正常施工和正常使用条件下,结构应能承受可能出现的各种荷载作用和变形而不发生破坏;在偶然事件发生后,结构仍能保持必要的整体稳定性。例如,厂房结构平时受自重、吊车、风和积雪等荷载作用时,均应坚固不坏,在遇到强烈地震、爆炸等偶然事件时,允许有局部的损伤,但应保持结构的整体稳定而不发生倒塌

2、某构件受力简图如右图,则点O的力矩Mo为(  )。

A P·a

B P·b

C P·c

D P·d

答案解析:

力使物体绕某点转动的效果要用力矩来度量。“力矩=力×力臂”,即M=P·b。转动中心称力矩中心,力臂是力矩中心O点至力P的作用线的垂直距离b。

3、关于一般环境条件下建筑结构混凝土板构造要求的说法,错误的是(  )。

A 屋面板厚度一般不小于60mm

B 楼板厚度一般不小于80mm

C 楼板的保护层厚度不小于35mm

D 楼板受力钢筋间距不宜大于250mm

答案解析:

板的厚度与计算跨度有关,屋面板一般≥60mm,楼板一般≥80mm,板的支承长度术能<规范规定的长度,板的保护层厚度一般为15〜30mm。受力钢筋直径常用6、8、10、12mm。间距宜≤250mm。

4、代号为P·O的通用硅酸盐水泥是(  )。

A 硅酸盐水泥

B 普通硅酸盐水泥

C 粉煤灰硅酸盐水泥

D 符合硅酸盐水泥

答案解析:

P42页  表1A412011-1

5、在工程应用中,钢筋的塑性指标通常用(  )表示

A 抗拉强度

B 屈服强度

C 强屈比

D 伸长率

答案解析:

在工程应用中,钢材的塑性指标通常用伸长率表示

6、下列混凝土外加剂中,不能显著改善混凝土拌合物流变性能的是(  )。

A 减水剂

B 引气剂

C 膨胀剂

D 泵送剂

答案解析:

改善混凝土拌合物流变性能的外加剂。包括各种减水剂、引气剂和泵送剂等。所以不能显著改善混凝土拌合物流变性能的就只有C选项了

7、木材的干缩湿胀变形在各个方向上有所不同,变形量从小到大依次是(  )。

A 顺纹、径向、弦向

B 径向、顺纹、弦向

C 径向、弦向、顺纹

D 弦向、径向、顺纹

答案解析:

由于木材构造的不均匀性,木材的变形在各个方向上也不同;顺纹方向最小,径向较大,弦向最大。因此,湿材干燥后,其截面尺寸和形状会发生明显的变化。

8、在进行土方平衡调配时,需要重点考虑的性能参数是(  )。

A 天然含水量

B 天然密度

C 密实度

D 可松性

答案解析:

土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍不能完全恢复到原来的体积,这种性质称为土的可松性。它是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整规划竖向设计、土方平衡调配的重要参数。

9、针对渗透系数较大的土层,适宜采用的降水技术是(  )降水。

A 真空井点

B 轻型井点

C 喷射井点

D 管井井点

答案解析:

管井井点由滤水井管、吸水管和抽水机械等组成。管井井点设备较为简单,排水量大,降水较深,较轻型井点具有更大的降水效果,可代替多组轻型井点作用,水泵设在地面,易于维护。适于渗透系数较大,地下水丰富的土层、砂层或用明沟排水法易造成土粒大量流失,引起边坡塌方及用轻型井点难以满足要求的情况下使用。但管井属于重力排水范畴,吸程高度受到一定限制,要求渗透系数较大(0.1~200.0m/d)

10、某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是(  )MPa。

A 15

B 22.5

C 25.5

D 30

答案解析:

P117页  按照表:底模及支架拆除时的混凝土强度要求      表1A413041

11、冬期浇筑的设有抗冻耐久性要求的C50混凝土,其受冻临界强度不宜低于设计强度等级的(  )。

A 20%

B 30%

C 40%

D 50%

答案解析:

强度等级等于或高于C50的混凝土,不宜低于设计混凝土强度等级值的30%;

12、关于砖砌体施工要求的说法,正确的是(  )。

A 半盲孔多孔砖的封底面应朝下砌筑

B 多孔砖的孔洞应垂直于受压面砌筑

C 马牙槎从每层脚开始先进后退设置

D 多孔砖应饱和吸水后进行砌筑

答案解析:

多孔砖的孔洞应垂直于受压面砌筑。半盲孔多孔砖的封底面应朝上砌筑。马牙槎从每层柱脚开始,应先退后进。砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖砌体时,砖应提前1~2d适度湿润,严禁采用干砖或处于吸水饱和状态的砖砌筑

13、关于型钢混凝土组合结构特点的说法,错误的是(  )。

A 型钢不受含钢率限制

B 抗震性能好

C 构件截面大

D 承载能力高

答案解析:

型钢混凝土组合结构具有下述优点:(1)型钢混凝土中型钢不受含钢率的限制,型钢混凝土构件的承载能力可以高于同样外形的钢筋混凝土构件的承载能力一倍以上,因而可以减小构件截面。(2)型钢在混凝土浇筑之前已形成钢结构,具有较大的承载能力。(3)型钢混凝土组合结构的延性比钢筋混凝土结构明显提高,尤其是实腹式型钢,因而此种结构有良好的抗震性能。(4)型钢混凝土组合结构较钢结构在耐久性、耐火等方面均胜一筹。

14、关于钢筋加工的说法,正确的是(  )。

A 不得采用冷拉调直

B 不得采用喷砂除锈

C 不得反复弯折

D 不得采用手动液压切断下料

答案解析:

钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直。故A错;钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。故B错;钢筋下料切断可采用钢筋切断机或手动液压切断器进行。故D错。钢筋弯折应一次完成,不得反复弯折。

15、通常情况下,玻璃幕墙上悬开起窗最大的角度是(  )。

A 30°

B 40°

C 50°

D 60°

答案解析:

幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm。

16、关于等节奏流水施工的说法,错误的是(  )。

A 各施工过程在各个施工段流水节拍等

B 相邻施工过程的流水步距相等

C 专业工作队数等于施工过程数

D 各专业工作队在各施工段上不能连续作业

答案解析:

等节奏流水施工特点:

(1)所有施工过程在各个施工段上的流水节拍均相等;

(2)相邻施工过程的流水步距相等,且等于流水节拍;

(3)专业工作队数等于施工过程数,即每一个施工过程成立一专业工作队,由该队完成相应施工过程所有施工任务;

(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间

17、防水砂浆施工时,其环境温度最低限值为(  )

A 0℃

B 5℃

C 10℃

D 15℃

答案解析:

防水砂浆施工环境温度应≥5℃。终凝后应及时进行养护,养护温度应≥5℃,养护时间应≥14d

18、气焊电石起火时,可以采用的灭火材料或器材是(  )

A 干砂

B 水

C 四氯化碳灭火器

D 泡沫灭火器

答案解析:

气焊电石起火时必须用干砂或二氧化碳灭火器,严禁用泡沫、四氯化碳灭火器或水灭火

19、自坍塌事故发生之日起(  )天内,事故造成的伤亡人数发生变化的,应当及时补报

A 7

B 14

C 15

D 30

答案解析:

自事故发生之日起30日内,事故造成的伤亡人数发生变化的,应当及时补报。道路交通事故、火灾事故自发生之日起7d内,事故造成的伤亡人数发生变化的,应当及时补报

20、燃烧性能等级为B1级的装修材料其燃烧性为(  )。

A 不燃

B 难燃

C 可燃

D 易燃

答案解析:

二、多选题

21、关于钢化玻璃特性的说法,正确的有(  )

A 使用时可以切割

B 可能发生爆炸

C 碎后易伤人

D 机械强度高

E 热稳定性差

答案解析:

钢化玻璃的特性(1)机械强度高;(2)弹性好;(3)热稳定性好;(4)碎后不易伤人;(5)可发生自爆。

22、根据《建筑施工安全检查标准》JGJ59-2011,《模板支架检查评分表》保证项目有(  )

A 施工方案

B 支架构造

C 构配件材质

D 支架稳定

E 底座与拖撑

答案解析:

《模板支架安全检查评分表》检查评定保证项目包括:施工方案、支架基础、支架构造、支架稳定、施工荷载、交底与验收。一般项目包括:立杆设置、水平杆设置、支架拆除、支架材质

23、关于有机防火封堵材料特点的说法,正确的有(  )

A 遇火时发泡膨胀

B 优异的水密性能

C 优异的气密性能

D 可塑性好

E 不能重复使用

答案解析:

有机防火堵料又称可塑性防火堵料,此类堵料在使用过程长期不硬化,可塑性好,容易封堵各种不规则形状的孔洞,能够重复使用。遇火时发泡膨胀,因此具有优异的防火、水密、气密性能。施工操作和更换较为方便,因此尤其适合需要经常更换或增减电缆、管道的场合。

24、关于钢筋混凝土预制桩锤击沉桩顺序的说法,正确的有(  )。

A 基坑不大时,打桩可逐排打设

B 对于密集桩群,从中间开始分头向四周或两边对称施打

C 当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打

D 对基础标高不一的桩,宜先浅后深

E 对不同规格的桩,宜先小后大

答案解析:

当基坑不大时,打桩应逐排打设或从中间开始分头向四周或两边进行,故A对;对于密集桩群,从中间开始分头向四周或两边对称施打,故B对;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打,故C对;对基础标高不一的桩,宜先深后浅,故D错

25、下列连接节点中,适用于网架结构的有(  )。

A 相贯节点

B 螺栓球节点

C 板节点

D 焊接空心球节点

E 拉铆节点

答案解析:

网架节点形式有:(1)焊接空心球节点。(2)螺拴球节点。(3)板节点、毂节点、相贯节点等。

26、关于防水混凝土施工的说法,正确的有(  )

A 应连续浇筑,少留施工缝

B 宜采用高频机械分层振捣密实

C 养护时间不少于7天

D 冬期施工入模温度不应低于5度

E 施工缝宜留置在受剪力较大部位

答案解析:

防水混凝土应连续浇筑,少留施工缝。当留设施工缝时,宜留置在受剪力较小、便于施工的部位。防水混凝土应采用高频机械分层振捣密实,振捣时间宜为10—30s。当采用自密实混凝土时,可不进行机械振捣。防水混凝土终凝后应立即进行养护,养护时间不得少于14d。防水混凝土冬期施工时,其入模温度不应低于5℃

27、混凝土振捣作业易发的职业病有(  )

A 电光性眼炎

B 一氧化碳中毒

C 噪声致聋

D 手臂振动病

E 苯致白血病

答案解析:

混凝土振捣会导致的常见职业病有:噪声致龙、手臂震动病。电光性皮炎和一氧化碳中毒一般是手工电弧焊、电渣焊和气割作业导致的;苯致白血病常在油漆作业和防腐作业中致病

28、根据《建筑工程施工质量验收统一标准》(GB50300-2013),施工单位技术、质量部门负责人必须参加验收的分部工程有(  )

A 地基与基础

B 主体结构

C 建筑装饰装修

D 建筑节能

E 屋面

答案解析:

地基与基础工程、主体结构、建筑节能验收时需要施工单位技术质量部门负责人必须参加验收

29、下列施工方法中,属于绿色施工的有(  )

A 使用商品混凝土

B 采用人造板材模板

C 面砖施工前进行总体排版策划

D 采用专业加工配送的钢筋

E 降低机械的满载率

答案解析:

推广使用商品混凝土和预拌砂浆、高强钢筋和高性能混凝土,减少资源消耗。推广钢筋专业化加工和配送,优化钢结构制作和安装方案,装饰贴面类材料在施工前,应进行总体排版策划,减少资源消耗。采用非木质的新材料或人造板材代替板材

30、关于施工现场消防管理的说法,正确的有(  )

A 动火证当日有效

B 施工现场严禁吸烟

C 应配备义务消防人员

D 易燃材料仓库应设在上风方向

E 油漆料库内应设置调料间

答案解析:

易燃材料仓库应设置在水源充足、消防车能行驶到的地方,并应设置在下风方向;油漆料库与调料间应分开设置

三、案例分析

某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框架结构,建设单位分别与施工单位,监理单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。

合同履行过程中,发生了下列事件:

事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明,监理工程师认为该部分内容不全,要求补充完善。

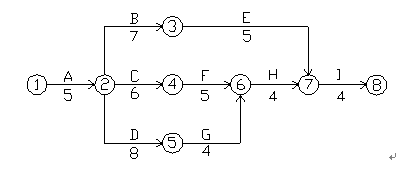

事件二:某单位工程的施工进度计划网络图如图1所示,因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工,监理工程师要求施工单位对该进度计划网络图进行调整。

事件三:施工过程中发生索赔事件如下:

(1)由于项目功能调整变更设计,导致工作C中途出现停顿,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元。

(2)当地发生百年一遇大暴雨引发泥石流,导致工作E停工,清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。

针对上述(1)(2)事件,施工单位在有效时间内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。

事件四:某单位工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm,施工单位按规定编制了模板工程专项方案。

问题:

31、事件一中,施工单位对施工总进度计划还需要补充哪些内容?

答案解析:

施工总进度计划还需补充的内容有:编制说明,施工总进度计划表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。

32、绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。

正确答案:

关键线路:A→B→F→H→I、A→D→G→H→I。总工期为25个月。

答案解析:

关键线路:A→B→F→H→I、A→D→G→H→I。总工期为25个月。

33、事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由

答案解析:

(1)工期索赔不成立,理由:C为非关键工作,总时差为1个月,设计变更导致停顿2个月,实际工期拖延只有1个月,所以只能索赔一个月。

费用应该索赔13.6万,原因:工期影响1个月,施工人员窝工损失13.6万元/月×1月=13.6万元。

(2)工期索赔不成立,理由:E为非关键工作,总时差为4,不可抗力延误的3个月没有超出E工作总时差4个月,所以不影响总工期,工期索赔不成立。

费用索赔不成立,理由:32.7万元的费用索赔中施工设备损失费用8.2万元是不能索赔的,因不可抗力事件导致的承包人的施工机械设备损坏及停工损失,由承包人承担。清理和修复工程费用24.5万元是可以索赔的,因为不可抗力事件导致工程所需清理、修复费用,由发包人(建设单位)承担。

34、事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?

答案解析:

搭设跨度10m及以上需要单独编制安全专项施工方案。搭设跨度18m及以上还应组织专家论证。该工程主梁跨度为10.5m,所以只需要编制专项施工方案不需要进行专家论证。

对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000-3/1000。所以该工程梁的起拱高度为:10.5mm-31.5mm。混凝土的浇筑高度为900mm。

四、案例分析

某高层钢筋工程,建筑面积28000m2,地下一层,地上十二层,外围护结构为玻璃幕墙和石材幕墙,外墙保温材料为新型保温材料;屋面为现浇混凝土板,防水等级为Ⅰ级,采用卷材防水。

在施工过程中,发生了下列事件:

事件一:钢结构安装施工前,监理工程师对现场的施工准备工作进行检查,发现钢构件现场存放存在问题。现场堆场应具备的基本条件不够完善。劳动力进场情况不符合要求,责令施工单位进行整改。

事件二:施工中,施工单位对幕墙与各楼层楼板间的缝隙防火隔离处理进行了检查,对幕墙的抗风压性能、空气渗透性能、雨水渗透性能,平面变形性能等有关安全和功能检测项目进行了见证取样或抽样检验。

事件三:监理工程师对屋面卷材防水进行了检查,法线屋面女儿墙墙根处等部位的防水做法存在问题(节点施工做法图示如下,责令施工单位整改)。

事件四:本工程采用新型保温材料,按规定进行了材料评审,鉴定并备案,同时施工单位完成相应程序性工作后,经监理工程师批准投入使用。施工完成后,由施工单位项目负责人主持,组织总监理工程师、建设单位项目负责人、施工单位技术负责人。相关专业质量员和施工员进行了节能工程分部验收。

问题:

35、事件一中,高层钢结构安装前现场的施工准备还检查哪些工作?钢构件现场堆场应具备哪些基本条件?

答案解析:

(1)钢构件预检和配套、定位轴线及标高和地脚螺栓的检查、钢构件现场堆放、安装机械的选择、安装流水段的划分和安装顺序的确定。

(2)有足够面积、地基承载力满足要求,在塔吊起重半径范围之内,接近安装地点,排水能力满足要求,便于搬运,车辆进出方便,减少钢材的变形和锈蚀。

36、事件二中,建筑幕墙与各楼层楼板间的缝隙隔离的主要防火构造做法是什么?幕墙工程中有关安全和功能的检测项目有哪些?

答案解析:

(1)主要防火构造做法:

1)采用不然材料封堵,填充材料可以采用岩棉或矿棉,其厚度不应小于100mm,并应满足设计的耐火极限要求,在楼层间形成水平防火烟带。

2)防火层应采用厚度不小于1.5mm的镀锌钢板承托,不得采用铝板。

3)承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封。

(2)检测项目:

1)硅酮结构胶的相容性试验;

2)幕墙后置埋件的现场拉拔强度;

3)幕墙的抗风压性能、空气渗透性能、雨水渗漏性能及平面变形性能。

37、事件三中,指出防水节点施工做法图示中的错误?

答案解析:

①错误之处:女儿墙泛水附加层未伸入平面,附加层宽度200mm;

正确做法:女儿墙泛水处的防水层下应增设附加层,附加层在平面和立面的宽度均不应小于250mm;

②错误之处:卷材收头没有处理;

正确做法:卷材收头应用金属压条钉压,并应用密封材料封严;

③错误之处:防水层仅设置一道防水设防;

正确做法:高层建筑应设置两道防水设防(防水等级Ⅰ级两道防水设防)。

④错误之处:女儿墙与屋面板转角处未作细部处理;

正确做法:女儿墙与屋面板转角处应做成钝角(圆弧形);

⑤错误之处:女儿墙压顶处未作滴水线(鹰嘴);

正确做法:女儿墙压顶处应做滴水线(鹰嘴),以隔断雨水沿女儿墙向室内渗漏的途径。

38、事件四中,新型保温材料使用前还应有哪些程序性工程?节能分部工程的验收组织有什么不妥?

答案解析:

(1)施工前应对新的或首次采用的施工工艺进行评价,经有资质的第三方进行新材料的鉴定试验报告,并指定专门的施工技术方案。墙体节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。核查质量证明文件及进场复验报告(复验应为见证取样送检)。并对保温材料的导热系数、密度、抗压强度或压缩强度,粘结材料的粘结强度,增强网的力学性能、抗腐蚀性能等进行复验。

(2)不妥之处一:由施工单位项目负责人主持。

正确做法:应由总监理工程师(建设单位项目负责人)主持。

不妥之处二:组织总监理工程师、建设单位项目负责人、施工单位技术负责人、相关专业质量人员和施工人员进行了节能工程分部验收。

正确做法:施工单位项目经理,项目技术负责人和相关专业质量检查员、施工员、施工单位质量或技术负责人,设计单位节能设计人员均应当参加。

五、案例分析

某新建钢筋混凝土框架结构工程,地下二层,地上十五层,建筑总高58m,玻璃幕墙外立面,钢筋混凝土叠合楼板,预制钢筋混凝土楼梯。基坑挖土深度为8m,地下水位于地表以下8m,采用钢筋混凝土排桩+钢筋混凝土内支撑支护体系。

在履约过程中,发生了下列事件:

事件一:监理工程师在审查施工组织设计时,发现需要单独编制专项施工方案的分项工程清单内只列有塔吊安装拆除,施工电梯安装拆除、外脚手架工程。监理工程师要求补充完善清单内容。

事件二:项目专职安全员在安全“三违”巡视检查时,发现人工拆除钢筋混凝土内支撑施工的安全措施不到位,有违章作业现象,要求立即停止拆除作业。

事件三:施工员在楼层悬挑式钢质卸料平台安装技术交底中,要求使用卡环进行钢平台吊运与安装,并在卸料平台三个侧边设置1200mm高的固定式安全防护栏杆,架子工对此提出异议。

事件四:主体结构施工过程中发生塔吊倒塌事故,当地县级人民政府接到事故报告后,按规定组织安全生产监督管理部门。负有安全生产管理监督职责的有关部门等派出的相关人员组成了事故调查组,对事故展开调查。施工单位按照事故调查组移交的事故调查报告中队事故责任者的处理建议对事故责任人进行处理。

问题:

39、事件一中。按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)规定,本工程还应单独编制哪些专项施工方案?

答案解析:

还应单独编制专项施工方案的有:

深基坑工程、降水工程,土方开挖;模板工程及支撑体系;高度大于50m及以上的建筑幕墙安装工程。

40、事件二中,除违章作业外,针对操作行为检查的“三违”巡查还应包括哪些内容?混凝土内支撑还可以采用哪几类拆除方法?

答案解析:

“三违”还包括违章指挥、违反劳动纪律。

混凝土内支撑还可以采用的拆除方法:机械拆除、爆破拆除、静力破碎拆除。

41、写出事件三中技术交底的不妥之处,并说明楼层卸料平台上安全防护与管理的具体措施。

答案解析:

(1)不妥之处一:施工员在楼层悬挑式钢质卸料平台安装技术交底。

正确做法:应该由项目技术负责人或专业技术人员进行技术交底。

不妥之处二:在卸料平台三个侧边设置1200mm高的固定式安全防护栏杆。

正确做法:应在卸料平台两侧设置固定的防护栏杆,底部设置200mm高挡脚板。

(2)悬挑式钢平台必须符合下列规定:

①悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工组织设计。

②悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。

③斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的每一道均应作单道受力计算。

④应设置4个经过验算的吊环。吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。吊环应用甲类3号沸腾钢制作。

⑤钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子≥3个,建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。

⑥钢平台左右两侧必须装置固定的防护栏杆。

⑦钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检査验收,方可松卸起重吊钩,上下操作。

⑧钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。

⑨操作平台上应显著地标明容许荷载值。操作平台上人员和物料的总重,严禁超过设计的容许荷载,应配备专人加以监督。

42、事件四中,施工单位对事故责任人的处理做法是否妥当?并说明理由。事故调查组还应有哪些单位派员参加?

答案解析:

施工单位对事故责任人的处理做法不妥当。

理由:应由事故调查组提交对事故责任人的处理建议,由负责调查事故的人民政府作出批复,事故发生单位应当按照该批复,对本单位负有事故责任的人员进行处理。对事故责任者严格按照安全事故责任追究的法律法规的规定进行严肃处理,不仅要追究事故直接负责人的责任,同时要追究有关负责人的领导责任。

事故调查组还应有公安机关、劳动保障行政部门、工会和人民检察院派员参加。

六、案例分析

某新建办公楼工程,建筑面积48000m2,地下二层,地上六层,中庭高度9m,钢筋混凝土框架结构。经公开招投标,总承包单位以31922.13万元中标,其中暂定金额1000万元。双方依据《建设工程合同(示范文本)》(GF-2013-0201)签订了施工总承包合同,合同工期为2013年7月1日起止2015年5月30日止,并约定在项目开工前7天内支付工程预付款。预付比例为15%,从未完成施工工程尚需的主要材料的价值相当于工程预付款数额时开始扣回,主要材料所占比重为65%。

自工程招标开始至工程竣工结算的过程中,发生了下列事件:

事件一:在项目开工之前,建设单位按照相关规定办理施工许可证,要求总承包单位做好制定施工组织设计中的各项技术措施,编制专项施工组织设计,并及时办理政府专项管理手续等相关配合工作。

事件二:总承包单位进场前与项目部签订了《项目管理目标责任书》,授权项目经理实施全面管理,项目经理组织编制了项目管理规划大纲和项目管理实施规划。

事件三:项目实行资金预算管理,并编制了工程项目现金流量表。其中2013年度需要采购钢筋总量为1800t,按照工程款收支情况,提出了两种采购方案:

方案一:以一个月为单位采购周期。一次采购费用为320元,钢筋单价为3500元/t,仓库月储存率为4‰。

方案二:以两个月为单位采购周期,一次采购费用为330元,钢筋单价为3450元/t,仓库月储存率为3‰。

事件四:总承包单位于合同约定之日正式开工,截至2013年7月8日建设单位仍未支付工程预付款,于是总承包单位向建设单位提出如下索赔:购置钢筋资金占用费1.88万元、利润18.26万元、税金0.58万元,监理工程师签认情况属实。

事件五:总承包单位将工程主体劳务分包给某劳务公司,双方签订了劳务分包合同,劳务分包单位进场后,总承包单位要求劳务分包单位将劳务施工人员的身份证等资料的复印件上报备案。某月总承包单位将劳务分包款拨付给劳务公司,劳务公司自行发放,其中木工班长代领木工工人工资后下落不明。

问题:

43、事件一中,为配合建设单位办理施工许可证,总承包单位需要完成哪些保证工程质量和安全的技术文件与手续?

正确答案:

有满足施工需要的施工图纸及技术资料,施工图设计文件已按规定进行了审查施工图纸是实行建设工程的最根本的技术文件,也是在施工过程中保证建设工程质量的重要依据。

施工现场总平面布置图,临时设施规划方案和已搭建情况,施工现场安全防护设施搭设(设置)计划、施工进度计划、安全措施费用计划,专项安全施工组织设计(方案、措施),拟进入施工现场使用的施工起重机械设备(塔式起重机、物料提升机、外用电梯)的型号、数量,工程项目负责人、安全管理人员及特种作业人员持证上岗情况,建设单位安全监督人员名册、工程监理单位人员名册,以及其他应提交的材料。

答案解析:

有满足施工需要的施工图纸及技术资料,施工图设计文件已按规定进行了审查施工图纸是实行建设工程的最根本的技术文件,也是在施工过程中保证建设工程质量的重要依据。

施工现场总平面布置图,临时设施规划方案和已搭建情况,施工现场安全防护设施搭设(设置)计划、施工进度计划、安全措施费用计划,专项安全施工组织设计(方案、措施),拟进入施工现场使用的施工起重机械设备(塔式起重机、物料提升机、外用电梯)的型号、数量,工程项目负责人、安全管理人员及特种作业人员持证上岗情况,建设单位安全监督人员名册、工程监理单位人员名册,以及其他应提交的材料。

《法规》P275页,六、申领施工许可证应当提供有关安全施工措施的资料

44、指出事件二中的不妥之处,并说明正确做法,编制《项目管理目标责任书》的依据有哪些?

答案解析:

不妥之处一:项目经理组织编制了项目规划大纲和项目管理实施规划。

正确做法:项目管理规划大纲应由组织的管理层或组织委托的项目管理单位编制。

不妥之处二:总承包单位进场前与项目部签订《项目管理目标责任书》。

正却做法:《项目管理目标责任书》在项目实施前,其法定代表人或授权与项目经理签订。

(2)编制项目管理目标责任书应依据下列资料:项目合同文件;组织的管理制度;项目管理规划大纲;组织的经营方针和目标。

45、事件三中,列式计算采购费用和储存费用之和,并确定总承包单位应选择哪种采购方案?现金流量表中应包括哪些活动产生的现金流量?

答案解析:

(1)方案一:采购费用=320×6=1920元

储存费用=0.5×(1800÷6)×3500×4‰×6=12600元

采购和存储费用之和1920+12600=14520元

方案二:采购费用=330×3=990元

存储费用=0.5×(1800÷3)×3450×3‰×6=18630元

采购和存储费用之和=990+18630=19620元

在进行材料采购时,应进行方案优选,选择采购费和储存费之和最低的方案,故选择方案一。

(2)现金流量表的内容应当包括经营活动、投资活动和筹资活动产生的现金流量。

46、事件四中,列式计算工程预付款、工程预付款起扣点(单位:万元,保留小数点后两位)。总承包单位的哪些索赔成立。

正确答案:

(1)预付款=(中标价-暂定金额)×15%=(31922.13-1000)×15%=4638.32万元

工程预付款起扣点=承包工程价款总额-(预付备料款/主要材料所占比重)=31922.13-(4638.32/65%)=24786.25万元

(2)

总包单位索赔:

1)钢筋材料资金占用:1.88万元

2)利润:18.26万元

总计:20.14万元

答案解析:

(1)预付款=(中标价-暂定金额)×15%=(31922.13-1000)×15%=4638.32万元

工程预付款起扣点=承包工程价款总额-(预付备料款/主要材料所占比重)=31922.13-(4638.32/65%)=24786.25万元

(2)

总包单位索赔:

1)钢筋材料资金占用:1.88万元

2)利润:18.26万元

总计:20.14万元

47、指出事件五中的不妥之处,并说明正确做法,按照劳务实名制管理规定劳务公司还应将哪些资料的复印件报总承包单位备案?

答案解析:

不妥之处一:总承包单位将劳务分包款拨付给劳务公司,劳务公司自行发放。

理由:总承包企业或专业承包企业支付劳务企业劳务分包款时,应责成专人现场监督劳务企业将工资直接发放给农民工本人,严禁发放给“包工头”或由“包工头”替多名农民工代领工资。

不妥之处二:木工班长代领木工工人工资。

理由:总包单位应该监督劳务分包单位将工人工资发放到个人手中,严禁代领。

劳务分包单位还应提交进场施工人员的花名册、劳动合同文本、岗位技能证书复印件及时报送总承包商备案。

七、案例分析

某建筑工程,占地面积8000m2,地下三层,地上三十四层,XX结构,结构钢筋采用HRB400等级,底板混凝土强度等级C35,地上三层及以下核心XXX混凝土强度等级为C60。局部区域为两层同高报告厅,其主梁配置了无粘结预应力X,X施工企业中标后进场组织施工,施工现场场地狭小,项目部将所有材料加工全部委托给专业加工场进行场外加工。

在施工过程中,发生了下列事件:

事件一:在项目部依据《建设工程项目管理规范》GB/T50326-2006编制的项目管理实施规划中,对材料管理等各种资源管理进行了策划,在资源管理计划中监理了相应的资源控制程序。

事件二:施工现场总平面布置设计中包含如下主要内容:①材料加工场地布置在场外;②现场设置一个出入口,出入口处设置办公用房;③场地附近设置3.8m宽环形载重单车道主干道(兼消防车道),并进行硬化,转弯半径250px;④在干道外侧开挖400×600mm管沟,将临时供电线缆,临时用水管线置于管沟内,监理工程师认为总平面布置设计存在多处不妥,责令整改后再验收,并要求补充主干道具体硬化方式和裸露场地文明施工防护措施。

事件三:项目经理安排土建技术人员编制了《现场施工用电组织设计》,经相关部门审核、项目技术负责人批准,总监理工程师签认,并组织施工等单位的相关部门和人员共同验收后投入使用。

事件四:本工程推广应用《建筑业10项新技术(2010)》。针对“钢筋及预应力技术”大项,可以在本工程中应用的新技术均制定了详细的推广措施。

事件五:设备安装阶段,发现拟安装在屋面的某空调机组重量超出塔吊限载值(额定起重量)约6%,因特殊情况必须使用该塔吊进行吊装,经项目技术负责人安全验算后批准用塔吊起吊;起吊前先进行试吊,即将空调机组吊离地面750px后停止提升,现场安排专人进行观察与监护。监理工程师认为施工单位做法不符合安全规定,要求修改,对试吊时的各项检查内容旁站管理。

问题:

48、事件一中,除材料管理外,项目资源管理工作还包括哪些内容?除资源控制程序外,资源管理计划还应包括哪些内容?

答案解析:

①资源管理包括人力资源管理、机械设备管理、技术管理和资金管理。

②资源管理计划应包括建立资源管理制度,编制资源使用计划、供应计划和处置计划,规定责任体系。

49、针对事件二中施工总平面布置设计的不妥之处,分别写出正确做法,施工现场主干道常用硬化方式有安歇?裸露场地的文明施工防护通常有哪些措施?

答案解析:

①不妥之处一:材料加工厂布置在场外。

正确做法:材料加工厂布置位置的总的指导思想是应使材料和构件的运输量最小,垂直运输设备发挥较大的作用;有关联的加工厂适当集中。

不妥之处二:现场设置一个出入口,出入口设置办公用房。

正确做法:施工现场宜设置两个以上大门,办公用房宜设在工地入口处。

不妥之处三:场地附近设置3.8m宽环形载重单车主干道(兼消防车道),转弯半径10米。

正确做法:施工现场的主要道路应进行硬化处理,主干道应有排水措施。主干道宽度单行道不小于4m,双行道不小于6m,消防车道不小于4m,载重车转弯半径不宜小于15m。

不妥之处四:在干道外侧开挖400×600mm管沟,将临时供电线缆,临时用水管线置于管沟内。

正确做法:管网一般沿道路布置,供电线路应避免与其他管道设在同一侧,同时支线应引到所有用电设备使用地点。

②硬化方式:混凝土硬化,沥青路面硬化。

③裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。

50、针对事件之三中的不妥之处,分别写出正确做法,临时用电投入使用前,施工单位的哪些部门应参加验收?

答案解析:

①不妥之处一:项目经理安排土建技术人员编制了《现场施工用电组织设计》,总监理工程师签认,并组织施工等单位的相关部门和人员共同验收后投入使用。

正确做法:临时用电组织设计及变更必须由电气工程技术人员编制,并经具有法人资格企业的技术负责人批准,现场监理签认后实施。

②临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

51、事件四中,按照《建筑业10项新技术(2010)规定》,“钢筋及预应力方案技术”,在本工程中可以推广与应用的新技术有哪些?

答案解析:

钢筋及预应力技术包括:高强钢筋应用技术、钢筋焊接网应用技术、大直径钢筋直螺纹连接技术、无粘结预应力技术、有粘结预应力技术、索结构预应力施工技术、建筑用成型钢筋制品加工与配送技术、钢筋机械锚固技术

52、指出事件五中施工单位做法不符合安全规定之处,并说明理由。在试吊时,必须进行哪些检查?

答案解析:

①不符合规定之处一:项目技术负责人安全验算后批准用塔吊起吊。

正确做法:特殊情况下必须使用时,必须经过验算,经企业负责人批准。

②在起吊荷载达到塔吊定额起重量的90%及以上时,应先将中午吊起离地面20-1250px停止提升,进行下列项目检查:起重机的稳定性、制动器的可靠性、重物的平稳性、绑扎的牢固性。
