编辑人: 未来可期

calendar2025-07-02

message6

visits727

1A422010施工进度控制方法

一、单选题

1、关于等节奏施工的说法,错误的是(    )。(2015年真题)

A 各施工过程在各个施工段流水节拍相等

B 相邻施工过程的流水步距相等

C 专业工作队数等于施工过程数

D 各专业工作队在各施工段上不能连续作业

答案解析:

等节奏流水施工特点:p199(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

考点:流水施工参数。

2、下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是(    )。(2014年真题)

A 等节奏流水施工

B 异步距异节奏流水施工

C 等步距异节奏流水施工

D 无节奏流水施工

答案解析:

符合专业工作队数大于施工过程数只有等步距异节奏流水施工。P199

考点:流水施工参数。

3、关于流水步距的说法,正确的是 (       )。

A 第一个专业队与其他专业队开始施工的最小间隔时间

B 第一个专业队与最后一个专业队开始施工的最小间隔时间

C 相邻专业队相继开始施工的最小间隔时间

D 相邻专业队相继开始施工的最大间隔时间

答案解析:

流水步距是指两个相邻的专业队进入流水作业的时间间隔。这个时间间隔一般取最小时间间隔。P198

考点:流水施工参数。

4、属于流水施工中空间参数的是 (       )。

A 流水强度

B 施工队数

C 操作层数

D 施工过程数

答案解析:

空间参数指组织流水施工时,表达流水施工在空间布置上划分的个数。可以是施工区(段),也可以是多层的施工层数。故C选项正确。

考点:流水施工参数。

5、某分项工程实物工程量为1500㎡,该分项工程人工时间定额为0.1工日/㎡,计划每天安排2班,每班5人完成该分项工程,则在组织流水施工时其流水节拍为(    )d。

A 15.0

B 30.0

C 75.0

D 150.0

答案解析:

工程量为1500㎡,施工作业人数为10人,工日产量为10/0.1=100㎡,则流水节拍为:1500/100=15d。

考点:网络计划实用示例。

6、在工程网络计划中,工作F的最早开始时间为第15d,其持续时间为5d。该工作有三项紧后工作,它们的最早开始时间分别为第24d、第26d和第30d,最迟开始时间分别为第30d、第30d和第32d,则工作F的总时差和自由时差 (       )d。

A 分别为10和4

B 分别为10和10

C 分别为12和4

D 分别为12和10

答案解析:

工作F的最早结束时间为15+5=20d;其三个紧后工作的最迟开始时间分别为30、30、32d,总时差以不影响总工期为原则,则以不影响所有紧后工作最晚开始时间为原则,即工作F的总时差为min(30,30,32)-20=10d。工作F三个紧后工作的最早开始时间分别为24、26、30d,自由时差以不影响所有紧后工作最早开始为原则,则工作F的自由时差为min(24,26,30)-20=4d。

考点:网络计划实用示例。

7、工程网络计划资源优化的目的之一是为了寻求 (       )。

A 资源均衡使用条件下的最短工期安排

B 工程总成本最低条件下的资源均衡安排

C 资源使用量最少条件下的合理工期安排

D 工期固定条件下的资源均衡安排

答案解析:

资源优化是指通过改变工作的开始时间和完成时间,是资源按照时间的颁布符合优化目标。通常分为“资源有限,工期最短”的优化,“工期固定、资源均衡”的优化。即目标为在资源有限条件下,达到工期最短的优化或在工期固定达到资源均衡的优化。P202-203

考点:网络计划资源优化。

8、当计算工期不能满足合同要求时,应首先压缩 (       )的持续时间。

A 关键工作

B 非关键工作

C 总时差最长的工作

D 持续时间最长的工作

答案解析:

工期优化也称时间优化,其目的是当网络计划计算工期不能满足要求工期时,通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期,满足要求的目的。P202

考点:网络计划工期优化。

二、多选题

9、关于无节奏流水施工的说法,正确的有(    )。

A 各施工段间可能有间歇时间

B 相邻施工过程间的流水步距可能不等

C 各施工过程在各施工段上可能不连续作业

D 各施工过程在各施工段上的流水节拍可能不等

E 专业工作队数等于施工过程数

答案解析:

无节奏流水施工的特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段间可能有间隔时间。P198

考点:流水施工参数。

10、关于流水施工组织方式的说法,正确的有 (       )。

A 依次施工

B 等节奏施工

C 异节奏施工

D 无节奏施工

E 平行施工

答案解析:

流水施工组织方式包括:等节奏施工、异节奏施工、无节奏施工。P198

考点:流水施工参数。

11、属于流水施工时间参数的有 (       )。

A 工期

B 流水段数

C 流水节拍

D 流水步距

E 施工过程

答案解析:

流水施工时间参数包括:流水节拍、流水步距、工期。P198

考点:流水施工参数。

12、工艺参数包括(    )

A 施工过程

B 流水强度

C 施工区段

D 流水步距

E 流水节拍

答案解析:

(1)流水过程:根据施工组织及计划安排需要划分出的计划任务子项称为施工过程。施工过程可以是单位工程、分部工程、也可以是分项工程,甚至可以是将分项工程按照专业工种不同分解而成的施工工序。施工过程的数目一般用n表示。由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为起主导作用的施工过程或关键工作。运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中。只有当其占有施工对象的工作面,影响工期时,才列人施工进度计划之中。(2)流水强度:流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。

考点:流水施工参数。

13、下列参数中,属于流水施工参数的有(    )。

A 施工参数

B 空间参数

C 工艺参数

D 时间参数

E 流水参数

答案解析:

流水施工参数包括:工艺参数、空间参数、时间参数。P197

考点:流水施工参数。

14、下列参数中,不属于流水施工参数的有(    )。

A 技术参数

B 空间参数

C 工艺参数

D 设计参数

E 时间参数

答案解析:

流水施工参数包括:工艺参数、空间参数、时间参数。

考点:流水施工参数。

15、流水施工的特点包括(    )

A 科学利用工作面,争取时间,合理压缩工期

B 工作队管理难度大

C 有利于工作质量和效率的提升

D 单位时间内资源投入量较均衡,有利于资源组织与供给

E 减少窝工和其他支出,降低建造成本

答案解析:

流水施工的特点:(1)科学利用工作面,争取时间,合理压缩工期;(2)工作队实现专业化施工,有利于工作质量和效率的提升;(3)工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;(4)单位时间内资源投入量较均衡,有利于资源组织与供给。

考点:流水施工方法的应用。

16、对工程网络计划进行优化,其目的是使该工程 (       )。

A 总费用最低

B 资源需用量尽可能均衡

C 资源需用量最少

D 计算工期满足要求工期

E 满足工期要求前提下寻求最低成本的施工组织过程

答案解析:

工期优化也称时间优化,其目的是当网络计划计算工期不能满足要求工期时,通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期,满足要求的目的。资源优化是指通过改变工作的开始时间和完成时间,使资源按照时间的颁布符合优化目标。通常分两种模式“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。费用优化也称成本优化,其目的是在一定的限定条件下,寻求工程总成本最低时的工期安排,或满足工期要求前提下寻求最低成本的施工组织过程。P203

考点:网络计划费用优化。

三、案例分析

背景资料:某大学城工程,包括结构形式与建设规模一致的四栋单体建筑,每栋建筑面积为21000m²,地下2层,地上11层,层高4.2m,钢筋混凝土-剪力墙结构,A施工单位与建设单位签订了施工总承包合同,合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:

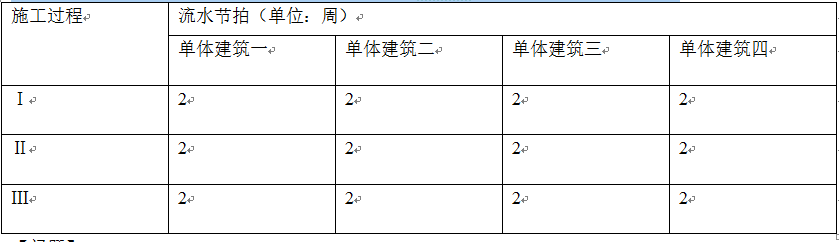

事件:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:其中:施工顺序Ⅰ、Ⅱ、Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。

17、事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?

正确答案:

事件一中最适合采用等节奏流水施工组织形式。流水施工还有无节奏流水施工、异节奏流水施工等组织形式。

答案解析:

事件一中最适合采用等节奏流水施工组织形式。流水施工还有无节奏流水施工、异节奏流水施工等组织形式。

考点:流水施工应用的时间参数计算。

18、绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

正确答案:

流水工期工期T=(M+N-1)*K+G=(4+3-1)*2+1=13(周)

流水施工进度计划横道图:

答案解析:

流水工期工期T=(M+N-1)*K+G=(4+3-1)*2+1=13(周)

流水施工进度计划横道图:

考点:流水施工应用的时间参数计算。

四、案例分析

某综合楼工程施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图所示(单位:月)。在工程施工中发生了如下事件。事件一:因建设单位修改设计,致使工作K停工2个月;事件二:因施工单位的供货商失误建筑材料未按时进场,致使工作H延期1个月;事件三:因建设单位供应材料质量问题造成F工作返工延误2个月。

19、指出该网络计划的关键线路,并指出由哪些关键工作组成。

正确答案:

关键线路是:①②③⑤⑧⑨该网络计划的关键工作为:A、D、E、H、L

答案解析:

关键线路是:①②③⑤⑧⑨该网络计划的关键工作为:A、D、E、H、L

考点:网络计划时差、关键工作与关键线路。

20、针对本案例上述各事件,施工单位提出的工期索赔要求是否成立?并分别说明理由。

正确答案:

事件一:对K工作的工期索赔不能成立。理由:K工作因建设单位修改设计延误理应得到索赔,但K工作有3个月的总时差大于耽误的时间,不影响总工期,因此索赔不能成立事件二:对H工作的工期索赔不能成立。理由:H工作因施工单位的供货商失误建筑材料未按时进场造成延误,应当由施工单位自己承担损失,因此索赔不能成立;事件三:F工作是因建设单位供应材料质量问题造成延误2个月,理应索赔,但F工作有2个月的总时差等于延误的时间,不影响总工期,因此索赔不能成立。

答案解析:

事件一:对K工作的工期索赔不能成立。理由:K工作因建设单位修改设计延误理应得到索赔,但K工作有3个月的总时差大于耽误的时间,不影响总工期,因此索赔不能成立事件二:对H工作的工期索赔不能成立。理由:H工作因施工单位的供货商失误建筑材料未按时进场造成延误,应当由施工单位自己承担损失,因此索赔不能成立;事件三:F工作是因建设单位供应材料质量问题造成延误2个月,理应索赔,但F工作有2个月的总时差等于延误的时间,不影响总工期,因此索赔不能成立。

考点:网络计划时差、关键工作与关键线路。

五、案例分析

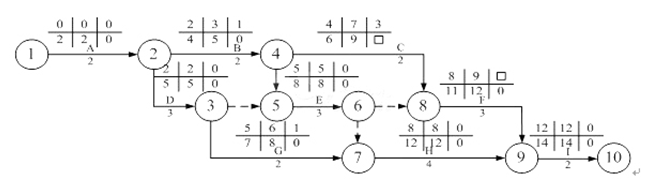

某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。在合同履行过程中,发生了下列事件:事件:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此图组织施工。

21、针对事件中的进度计划网络图,列式计算工作C和工作F的时间参数,并确定该网络图的计算工期(单位:天)和关键线路(用工作表示)。

正确答案:

C工作的自由时差:FFc=EFf-ESc=8-6=2天;F的总时差:TFf=LSf-ESf=9-8=1天。关键线路:ADEHI计算工期:14天。

答案解析:

C工作的自由时差:FFc=EFf-ESc=8-6=2天;F的总时差:TFf=LSf-ESf=9-8=1天。关键线路:ADEHI计算工期:14天。

考点:网络计划时差、关键工作与关键线路。

喵呜刷题:让学习像火箭一样快速,快来微信扫码,体验免费刷题服务,开启你的学习加速器!

创作类型:
原创

本文链接:1A422010施工进度控制方法

版权声明:本站点所有文章除特别声明外,均采用 CC BY-NC-SA 4.0 许可协议。转载请注明文章出处。
分享文章
share
