2014年一建《市政》真题试卷

一、单选题

1、土路基质量检查与验收的主控项目是( )

A 弯沉值

B 平整度

C 中线偏位

D 路基宽度

答案解析:

土路基质量检查与验收项目的主控项目为压实度和弯沉值。

2、与悬浮-密实结构的沥青混合料相比,关于骨架-空隙结构的黏聚力和内摩擦角的说法,正确的是( )

A 黏聚力大,内摩擦角大

B 黏聚力大,内摩擦角小

C 黏聚力小,内摩擦角大

D 黏聚力小,内摩擦角小

答案解析:

骨架-空隙结构:粗骨料所占比例大,细骨料很少甚至没有。粗骨料可互相嵌锁形成骨架,嵌挤能力强;但细骨料过少不易填充粗骨料之间形成的较大的空隙。该结构内摩擦角φ较高,但黏聚力c也较低。

3、下图所示挡土墙的结构形式为( )

A 重力式

B  悬臂式

C 扶壁式

D 柱板式

答案解析:

参见教材13页的表格。

4、关于桥梁模板及承重支架的设计与施工的说法,错误的是( )

A 模板及支架应具有足够的承载力、刚度和稳定性

B 支架立柱高于5m 时,应在两横撑之间加剪力撑

C 支架通行孔的两边应加护桩,夜间设警示灯

D 施工脚手架应与支架相连,以提高整体稳定性

答案解析:

支架或拱架不得与施工脚手架、便桥相连。

5、关于预应力施工的说法,错误的是( )

A 预应力筋实际伸长值与理论伸长值之差应控制在±6%以内

B 预应力超张拉的目的是减少孔道摩阻损失的影响

C 后张法曲线孔道的波峰部位应留排气孔

D 曲线预应力筋宜在两端张拉

答案解析:

预应力超张拉的目的是为了减少预应力损失,这种预应力损失包括预应力筋的应力松驰损失、预应力筋回缩产生的应力损失、锚具压缩变形产生的应力损失等。超纲

6、用于城市地下管道全断面修复的方法是( )

A 内衬法

B 补丁法

C 密封法

D 灌浆法

答案解析:

全断面修复的方法有内衬法、缠绕法和喷涂法。

7、关于隧道浅埋暗挖法施工的说法,错误的是( )

A 施工时不允许带水作业

B 要求开挖面具有一定的自立性和稳定性

C 常采用预制装配式衬砌

D 与新奥法相比,初期支护允许变形量较小

答案解析:

隧道浅埋暗挖法常采用二次衬砌,这种结构是现浇的,不是预制装配式衬砌。

8、没有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是( )

A 立柱变形

B 冠梁变形

C 地表沉降

D 支撑梁变形

答案解析:

由于基坑一直处于开挖过程, 直接监测坑底土体隆起较为困难,一般通过监测立柱变形来反映基坑底土体隆起情况。

9、水泥土搅拌法地基加固适用于( )

A 障碍物较多的杂填土

B 欠固结的淤泥质土

C 可塑的黏性土

D 密实的砂类土

答案解析:

水泥土搅拌法适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉 土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层。

10、关于隧道全断面暗挖法施工的说法,错误的是( )

A 可减少开挖对围岩的扰动次数

B 围岩必须有足够的自稳能力

C 自上而下一次开挖成形并及时进行初期支护

D 适用于地表沉降难于控制的隧道施工

答案解析:

全断面开挖法釆取自上而下一次开挖成形,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。其优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。

11、属于给水处理构筑物的是( )

A 消化池

B 曝气池

C 氧化沟

D 混凝沉淀池

答案解析:

水处理(含调蓄)构筑物,指按水处理工艺设计的构筑物。给水处理构筑物包括 配水井、药剂间、混凝沉淀池、澄清池、过滤池、反应池、吸滤池、清水池、二级泵站 等。污水处理构筑物包括进水闸井、进水泵房、格筛间、沉砂池、初沉淀池、二次沉淀 池、曝气池、氧化沟、生物塘、消化池、沼气储罐等。

12、关于沉井下沉监控测量的说法,错误的是( )

A 下沉时标高、轴线位移每班至少测量一次

B 封底前自沉速率应大于10mm/8h

C 如发生异常情况应加密量测

D 大型沉井应进行结构变形和裂缝观测

答案解析:

封底前自沉速率应小于10mm/8h。

13、施工精度高、适用各种土层的不开槽管道施工方法是( )

A 夯管

B 定向钻

C 浅埋暗挖

D 密闭式顶管

答案解析:

密闭式顶管施工:施工精度高,应用广泛,适用于各种土层,缺点是施工成本高。

14、市政公用工程施工中,每一个单位(子单位)工程完成后,应进行(  )测量

A 竣工

B  复核

C 校核

D 放灰线

答案解析:

在市政公用工程施工过程中,每一个单位(子单位)工程完成后,应进行竣工测量,并提出其竣工测量成果。

15、热动力疏水阀应安装在( )管道上

A 热水

B 排潮

C 蒸汽

D 凝结水

答案解析:

疏水阀安装在蒸汽管道的末端或低处,主要用于自动排放蒸汽管路中的凝结水,阻止蒸汽逸漏和排除空气等非凝性气体,对保证系统正常工作,防止凝结水对设备的腐蚀以及汽水混合物对系统的水击等均有重要作用。

16、供热管道安装补偿器的目的是( )

A 保护固定支架

B 消除温度应力

C 方便管道焊接

D 利于设备更换

答案解析:

为了释放温度变形,消除温度应力,以确保管网运行安全,必须根据供热管道的热伸长量及应力计算设置适应管道温度变形的补偿器。

17、穿越铁路的燃气管道应在套管上装设( )

A 放散管

B 排气管

C 检漏管

D 排污管

答案解析:

套管两端与燃气管的间隙应采用柔性的防腐、防水材料密封,其一端应装设检漏管。

18、暖季型草种在华北地区适宜的茎铺季节为( )

A 冬末春初

B 春末夏初

C 夏末秋初

D 秋末冬初

答案解析:

暖季型草种以春末夏初为宜,冷季型草种以春秋为宜。

19、决定落叶乔木移植土球大小的是( )

A 树龄

B  树高

C 冠幅

D 胸径

答案解析:

土球规格应为树木胸径的6~10倍。

20、基坑工程中,应由( )委托第三方监测

A 施工方

B 建设方

C 设计方

D 质量监督机构

答案解析:

基坑工程施工前,应由建设方委托具备相应资质的第三方对基坑工程实施现场监测。

二、多选题

21、关于石方路基施工的说法,正确的有( )

A 应先清理地表,再开始填筑施工

B 先填筑石料,再码砌边坡

C 宜用12T以下振动压路机

D 路基范围内管线四周宜回填石料

E 碾压前应经过试验段,确定施工参数

答案解析:

(1)修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。

(2)  先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工 参数。

(3)  填石路堤宜选用12t以上的振动压路机、25t以上轮胎压路机或2. 5t的夯锤压 (夯)实。

(4)  路基范围内管线、构筑物四周的沟槽宜回填土料。

22、下列城市道路基层中,属于柔性基层的有( )

A 级配碎石基层

B 级配砂砾基层

C 沥青碎石基层

D 水泥稳定碎石基层

E 石灰粉煤灰稳定砂砾基层

答案解析:

级配砂砾及级配砾石基层属于柔性基层,可用作城市次干路及其以下道路基层。沥青碎石基层教材中没有介绍,也属于柔性基层。但是多选题为保守起见,以尊重教材为基准,选择AB

23、计算桥梁墩台侧模强度时采用的荷载有( )

A 新浇筑钢筋混凝土自重

B  振捣混凝土时的荷载

C 新浇筑混凝土对侧模的压力

D 施工机具荷载

E 倾倒混凝土时产生的水平冲击荷载

答案解析:

计算桥梁墩台侧模强度时采用的荷载有新浇筑混凝土对侧模的压力和倾倒混凝土时产生的水平冲击荷载.

24、基坑内地基加固的主要目的有( )

A 减少围护结构位移

B 提高坑内土体强度

C 提高土体的侧向抗力

D 防止坑底土体隆起

E 减少围护结构的主动土压力

答案解析:

基坑外加固的目的主要是止水,有时也可减少围护结构承受的主动土压力。基坑内加固的目的主要有:提髙土体的强度和土体的侧向抗力,减少围护结构位移,保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏; 弥补围护墙体插入深度不足等。

25、高压喷射注浆施工工艺有( )

A 单管法

B 双管法

C 三管法

D 四管法

E 五管法

答案解析:

高压喷射注浆施工有旋喷、定喷、摆喷三种基本形式,它们均可以用单管法、双管法和三管法实现。

26、常用的给水处理工艺有( )

A 过滤

B 浓缩

C 消毒

D 软化

E 厌氧消化

答案解析:

常用的给水处理方法有自然沉淀、混凝沉淀、过滤、消毒、软化、除铁除锰。

27、关于无压管道闭水试验长度的说法,正确的有( )

A 试验管段应按井距分隔,带井试验

B 一次试验不宜超过5 个连续井段

C 管内径大于700mm 时,抽取井段数1/3 试验

D 管内径小于700mm 时,抽取井段数2/3 试验

E 井段抽样采取随机抽样方式

答案解析:

试验管段应按井距分隔,带井试验;若条件允许可一次试验不超过5个连续井段。

当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。

28、利用管道的位移吸收热伸长的补偿器有( )

A 自然补偿器

B 方形补偿器

C 球形补偿器

D 波形补偿器

E 套筒式补偿器

答案解析:

自然补偿器、方形补偿器和波形补偿器是利用补偿材料的变形来吸收 热伸长的,而填料式偿器和球形补偿器则是利用管道的位移来吸收热伸长的。

29、关于生活垃圾填埋场聚乙烯防渗层施工的说法,正确的有( )

A 铺设前应进行外观检查

B 焊机应经试焊合格

C 聚乙烯防渗膜的质量是防渗层施工质量的关键

D 焊接处应经水压渗漏检验

E 铺设前施工场地应验收合格

答案解析:

HDPE膜的质量是工程质量的关键,特别要严格检验产品的外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。确定合格后,方可进场,进场应注意产品保护。应在施工前验收施工场地,达标后方可施工。

30、地下停车场顶面绿化栽植基层有( )

A 栽植土层

B 设施层

C 排蓄水层

D 耐根穿刺防水层

E 过滤层

答案解析:

设施顶面绿化栽植基层包括耐根穿刺防水层、排蓄水层、过滤层、栽植土层。耐根穿 刺防水层的功能是防渗漏,确保设施使用功能。排蓄水层、过滤层使栽植层透气保水,保证植物能正常生长。

三、案例分析

A 公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90 天。项目部编制了网络进度计划如图1 所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变、桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。

桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1mm-0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。

问题:

31、绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。

正确答案:

答案解析:

32、针对桥梁工程安全技术交底的不妥之处,给出正确做法。

答案解析:

①第一处是,施工前由专职安全员进行交底。正确做法:交底人应该是项目部的技术负责人,且交底必须履行全体、签字、归档程序。

②第二处是,对整个桥梁工程进行安全技术交底错误,应该包括三个方面:按工程部位分部分项进行交底;对工种单独交底;对管理人员进行以施工方案为主的交底。

33、按裂缝深度分类背景资料中裂缝属那种类型?试分析裂缝形成的可能原因。

答案解析:

属于表面裂缝。形成原因①水泥水化热②内外约束影响③外界气温变化④混凝土收缩变形⑤混凝土沉陷裂缝

34、给出背景资料中裂缝的处理方法。

答案解析:

①若下道工序能弥补可不处理②水泥浆抹面③环氧树脂封闭。

四、案例分析

某市新建生活垃圾填埋场,工程规模为日消纳量200t,向社会公开招标,采用资格后审并设最高限价,接受联合体投标。A 公司缺少防渗系统施工业绩,为加大中标机会,与有业绩的B 公司组成联合体投标;C 公司和D 公司组成联合体投标,同时C 公司又单独参加该项目的投标;参加投标的还有E、F、G 等其他公司,其中E公司投标报价高于限价,F 公司报价最低。A 公司中标后准备单独与业主签订合同,并将防渗系统的施工分包给报价更优的C 公司,被业主拒绝并要求A 公司立即改正。

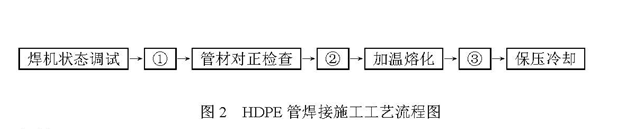

项目部进场后,确定了本工程的施工质量控制要点,重点加强施工过程质量控制,确保施工质量;项目部编制了渗沥液收集导排系统和防渗系统的专项施工方案,其中收集导排系统采用HDPE 渗沥液收集花管,其连接工艺流程如图2 所示。

2014市政案例二.png问题:

35、上述投标中无效投标有哪些?为什么?

答案解析:

①C公司单独投标无效因为C公司同时与D公司组成联合体投标,根据相关法规联合体各方单独投标或者参加其他联合体投标,相关投标均无效。

②C公司与D公司组成联合体投标无效,因为C公司又单独投标,根据相关法规联合体各方单独投标或者参加其他联合体投标,相关投标均无效。

③E公司投标无效,因为高于招标限价

36、A 公司应如何改正才符合业主要求?

答案解析:

由于A公司与B公司组成联合体投标,签订合同时A公司应该与B公司共同与招标人签订合同,不能单独与业主签合同,也不能将防渗系统的施工分包给报价更优的C 公司。

37、 施工质量过程控制包含哪些内容?

答案解析:

1)分项工程控制。

2)特殊过程控制。

3)不合格产品控制。

38、指出工艺流程图2 中①、②、③的工序名称。

答案解析:

①是:管材准备就位;②是:预热;③是:加压对接。

39、补充渗沥液收集导排系统的施工内容。

答案解析:

渗滤液收集导排系统的施工内容:渗沥液收集导排系统施工主要有导排层摊铺、收集花管连接、收集渠码砌等施工过程。

五、案例分析

A 公司承接一项DN1000mm 天然气管线工程,管线全长4.5km,设计压力为4.0MPa,材质L485。除穿越一条宽度为50m 的非通航河道采用泥水平衡法顶管施工外,其余均采用开槽明挖施工。B 公司负责该工程的监理工作。

工程开工前,A 公司踏勘了施工现场,调查了地下设施、管线和周边环境,了解水文地质情况后,建议将顶管法施工改为水平定向钻施工,经建设单位同意后办理了变更手续。A 公司编制了水平定向钻施工专项方案。建设单位组织了包含B 公司总工程师在内的5 名专家对专项方案进行了论证,项目部结合论证意见进行了修改,并办理了审批手续。

为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液,以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻具、为泥浆马达提供保护。

项目部按所编制的穿越施工专项方案组织施工,施工完成后在投入使用前进行了管道功能性实验。

问题:

40、简述A 公司将顶管法施工变更为水平定向钻施工的理由。

答案解析:

理由①水平定向钻不需要顶管工作坑,可缩短工期

②水平定向钻比顶管造价低

41、指出本工程专项方案论证的不合规之处并给出正确做法。

答案解析:

(1)由建设单位组织专家论证不合规,正确做法:应该由施工单位A 公司来组织。

(2)专家组成员包括B 公司的总工程师不合规,规范规定,本项目参建各方的人员不得以专家身份参加专家论证会,因此,B 公司的总工程师不能以专家身份参加论证。正确做法:必须由本项目参建各方人员之外的符合相关专业要求的专家(五人以上单数)来进行论证。

42、试补充水平定向钻泥浆液在钻进中的作用。

正确答案:

携带和悬浮钻屑、稳定孔壁、冷却和冲洗钻头

答案解析:

参考循环钻孔灌注桩中泥浆的作用

43、列出水平定向钻有别于顶管施工的主要工序。

正确答案:

测量放线—钻机场地布置—钻机安装调试—钻导向孔—扩孔—洗孔—回拖—清理场地

答案解析:

测量放线—钻机场地布置—钻机安装调试—钻导向孔—扩孔—洗孔—回拖—清理场地。书外内容

44、本工程管道功能性试验如何进行

答案解析:

先进行管道吹扫试验其次强度试验最后严密性试验

六、案例分析

某市政工程公司承建城市主干道改造工程标段,合同金额为9800 万元。工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图4-1 所示。桥梁基础采用钻孔灌注桩。上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。

施工期间发生如下事件:

事件一:在工程开工前,项目部会同监理工程师,根据CJJ2-2008《城市桥梁工程施工与质量验收规范》等

确定和划分了本工程的单位工程(子单位工程)、分部分项工程及检验批。

事件二:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的

主要内容有:事故类型和危害程度分析、应急处置基本原则预防与预警、应急处置等。

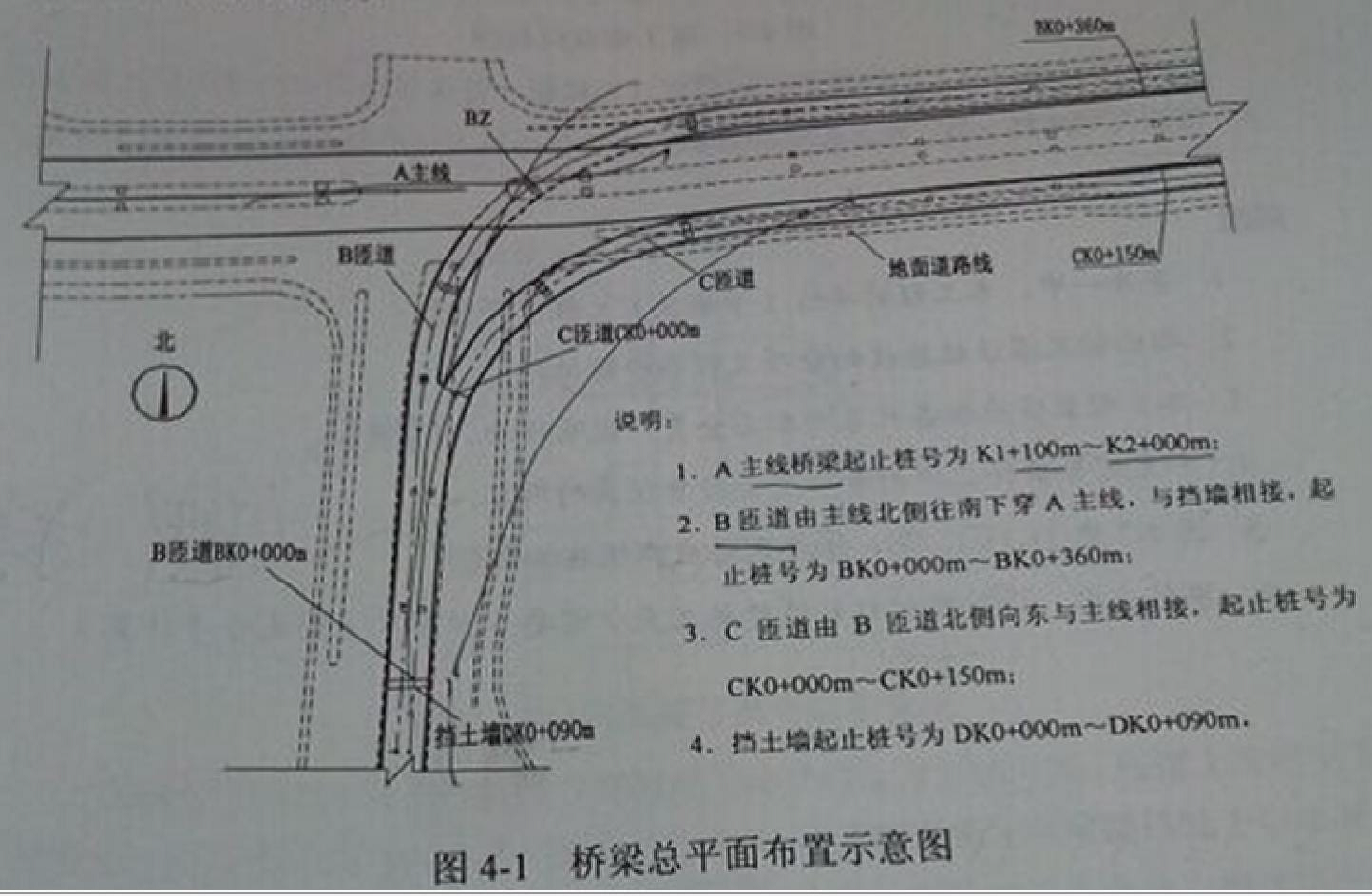

事件三:在施工安排时,项目部认为主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B 匝道BZ 墩)、主线上部结构。在施工期间需要多次组织交通导行,因此必须确定合理的施工顺序。项目部经仔细分析确认施工顺序如图4-2 所示。2014市政案例四(2).png

另外项目部配置了边防撞护栏定型组合钢模板,每次可浇筑边防撞护栏长度200 米,每四天可周转一次。在上部结构基本完成后开始施工边防撞护栏,直至施工完成。

问题:

45、事件一中,本工程的单位(子单位)工程有哪些?

答案解析:

单位工程有主线高架桥梁、匝道桥梁、挡土墙及引道单位工程

46、指出钻孔灌注桩验收的分项工程和检验批。

正确答案:

分项工程:机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注

检验批工程包括:每根桩就是一个检验批

答案解析:

分项工程:机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注

检验批工程包括:每根桩就是一个检验批。书外内容。

47、本工程至少应配备几名专职安全员?说明理由。

答案解析:

本工程至少要配备2 名专职安全员。相关规定如下:土木工程、线路工程、设备安装工程按照合同价配备:5000 万元以下的工程不少于1 人;5000 万~1 亿元的工程不少于2 人;1 亿元及以上的工程不少于3 人,且按专业配备专职安全员。因此,本工程合同价为9800 万元,属于5000 万~1 亿元的工程,故需配备至少2 名专职安全员。

48、补充完善事件二中的专项安全应急预案的内容。

正确答案:

事件二中补充内容:应急组织机构及其职责、抢险材料、安全应急设备设施、救援措施、预案体系及响应程序、事故预防及应急保障、应急培训及预案演练。书外内容

答案解析:

事件二中补充内容:应急组织机构及其职责、抢险材料、安全应急设备设施、救援措施、预案体系及响应程序、事故预防及应急保障、应急培训及预案演练。

49、图4-2 中①、②、③、④分包对应哪项施工内容?

答案解析:

①对应:主线基础及下部结构(含B 匝道BZ 墩);②对应:匝道基础及下部结构;③对应:主线上部结构;④对应:匝道上部结构。

50、事件三中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)

答案解析:

A主线长度:2000-1100=900m;900×2=1800m。

B匝道长度:360-0=60m;150×2=720m。

C匝道长度:150-0=150m;150×2=300m。

挡土墙长度:90-0=90m;90×2=180m。

合计:1800+720+300+180=3000m。

3000÷200×4=60天

七、案例分析

某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工。通道基坑总长80m,宽12m,开挖深度10m。基坑围护结构采用SMW 工法桩,基坑沿深度方向设有2 道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为Φ609×16mm 钢管支撑(见图5)。基坑场地地层自上而下依次为:2.0m 厚素填土、6m 厚黏质粉土、10m 厚砂质粉土。地下水位埋深约1.5m。在基坑内布置了5 口管井降水。

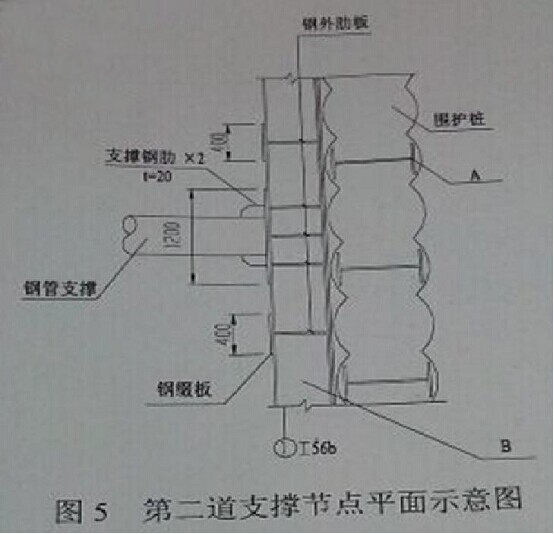

项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20 万元,工期拖延10天,项目部为此向业主提出索赔。

问题:

51、给出图5 中A、B 构(部)件的名称,并分别简述其功用。

答案解析:

A 是H型钢;B 是围檩。

1)工字钢的功用是:作为SMW 工法加筋用的,它与水泥土搅拌墙结合,形成一种复合劲性围护结构,可以极大地提高水泥土搅拌墙的强度,增加SMW 桩的抗弯和抗压强度;且工字钢可以拔出重新利用,有利于节省钢材、节约成本。

2)围檩的功用是:与围护桩(墙)、支撑一起构成支撑结构体系,在软弱地层中,支撑结构承受围护墙所传递的土压力和水压力,抵御基坑周围的土体变形压力,保持基坑的稳定和施工安全,使围护结构受力均匀。

52、根据两类支撑的特点分析围护结构设置不同类型支撑的理由。

答案解析:

1)钢筋混凝土支撑体系的特点是,结构固定且稳定,支撑时抗压强度大,施工工程量大,拆除工作量大。由于基坑开挖后,随着开挖深度增大,基坑上部周围土体的主动土压力越来越大,采用钢筋混凝土支撑与SMW 工法的水泥土搅拌墙连接,可以有效抵抗基坑上部土体的主动土压力。且在基坑开挖深度不大的情况下施工钢筋混凝土支撑,是比较方便的。

2)钢管支撑体系的特点是,结构自重轻,支撑力大,装拆方便。由于基坑开挖后,基坑中下部的周围土体的主动土压力相对较小,所以采用钢管支撑体系可以较好地构筑围护支撑结构,较好地保持基坑稳定,保证施工安全。

53、本项目基坑内管井属于什么类型?起什么作用?

答案解析:

1) 本项目的管井属于布置于基坑内部的疏干井,SMW 工法的水泥土搅拌墙就是隔水帷幕,二者共同构成基坑的降水系统。

2) 管井对潜水有疏干的作用,对承压水有减压的作用,可以有效防止基坑土体隆起、降低地下水水头、以及疏干含水层,便于基坑开挖。

54、给出项目部堵漏措施的具体步骤。

答案解析:

①渗漏不严重时在缺陷处插入引流管,然后采用双快水泥封堵缺陷处,等水泥形成一定强度后在关闭导流管②如果渗漏严重先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥-水玻璃双浆液封堵,封堵后继续开挖。

55、项目部提出的索赔是否成立?说明理由。

答案解析:

不成立,因为是施工单位责任造成基坑漏水,不具备可以索赔的条件。

56、列出基坑围护结构施工的大型工程机械设备。

答案解析:

三轴水泥土搅拌机、挖掘机、起重机、自卸汽车。
