一、单选题
1、将现状沥青路面耙松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为( )。
A 现场冷再生
B 现场热再生
C 厂拌冷再生
D 厂拌热再生
答案解析:
本题考查的是沥青路面再生材料生产与应用。再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。选项A是正确的。
2、路基施工局部出现“弹簧土”现象时,不应采用的处理措施是( )。
A 翻土晾晒,当含水量接近最佳含水量时压实
B 换填含水量适当的素土,碾压密实
C 掺拌适量消解石灰,翻拌均匀碾压密实
D 换用大吨位压路机碾压至密实
答案解析:
本题考查的是路基施工。此题为常识题,课本上没有明确知识点,考查道路现场施工时常见问题的处理方法,路基出现弹簧现象主要是路基材料含水量大,掺入水泥、石灰或者砂浆等进行路基加固,提高路基的承载能力。增大压实机具的吨位不能降低路基的含水量。所以,选D。
3、桥台后背0.8~1.0m 范围内回填,不应采用的材料是( )。
A 黏质粉土
B 级配砂砾
C 石灰粉煤灰稳定砂砾
D 水泥稳定砂砾
答案解析:
本题考查的是土工合成材料的应用,台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。
4、城市主干道沥青路面不宜采用( )。
A SMA
B 温拌沥青混合料
C 冷拌沥青混合料
D 抗车辙沥青混合料
答案解析:
本题考查的是沥青路面结构组成特点。冷拌沥青混合料适用于支路及其以下道路的面层、支路的表面层,以及各级沥青路面的基层、连接层或整平层。
5、关于桥面防水施工质量验收规定的说法,错误的是( )。
A 桥面防水施工应符合设计文件要求
B 从事防水施工检查验收工作的人员应具备规定的资格
C 防水施工验收应在施工单位自行检查评定基础上进行
D 防水施工验收应在桥面铺装层完成后一次性进行
答案解析:
本题考查的是桥面防水质量验收,桥面防水质量验收,一般规定:1.桥面防水施工应符合设计文件的要求。2.从事防水施工验收检验工作的人员应具备规定的资格。3.防水施工验收应在施工单位自行检查评定的基础上进行。4.施工验收应按施工顺序分阶段验收。5.检测单元应符合的要求。
6、地下水位以下土层的桥梁桩基础施工,不适宜采用成桩设备是( )。
A 正循环回旋钻机
B 旋挖钻机
C 长螺旋钻机
D 冲孔钻机
答案解析:
长螺旋钻孔成孔方式属于干作业成孔,不能在地下水位以下施工。
7、水中圆形双墩柱桥梁的盖梁模板支架宜采用( )。
A 扣件式钢管支架
B 门式钢管支架
C 钢抱箍桁架
D 碗扣式钢管支架
答案解析:
本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。扣件式钢管支架、门式钢管支架、碗扣式钢管支架均属于支架法,支架法施工时,支架底部应有良好的排水措施,部分被水侵泡。题干描述的是水中施工,可以排除A、B、D三项。钢抱箍支架就是用一种钢板抱住或箍住钢混结构,它属于紧固件。
8、沿海软土地区深度小于7m的二、三级基坑,不设内支撑时,常用的支护结构( )
A 拉锚式结构
B 钢板桩支护
C 重力式水泥土墙
D 地下连续墙
答案解析:
本题考查的是支撑结构类型。内支撑有刚撑、钢管撑、钢筋混凝土撑及钢与混凝土的混合支撑等;外拉锚有拉锚和土锚两种形式。选项B、D都属于内支撑,只有选项A属于外拉锚形式。但是拉锚不宜用在软土层和高水位的碎石土、砂土中。只有重力式水泥土墙不设内支撑,适用于淤泥土、淤泥基坑,且基坑深度不宜大于7m的二、三级基坑。
9、地下连续墙施工不包括的工序()
A 导墙墙工
B 槽底消淤
C 吊放钢筋笼
D 拔出型钢
答案解析:
地下连续墙不用型钢,教材中的SMW工法桩需要用到。
10、下列盾构类型中,属于密闭式盾构的是( )。
A 泥土加压式盾构
B 手掘式盾构
C 半机械挖掘时盾构
D 机械挖掘时盾构
答案解析:
盾构分为密闭式和敞开式。密闭式包括泥水平衡式和土压平衡式。敞开式包括手掘式、半机械挖掘式、机械挖掘式三种。
11、喷射混凝土必须采用的外加剂是( )。
A 减水剂
B 速凝剂
C 引气剂
D 缓凝剂
答案解析:
本题考查的是暗挖隧道内加固支护技术。喷射混凝土应采用早强混凝土,其强度必须符合设计要求。严禁选用具有碱活性集料。可根据工程需要掺用外加剂,速凝剂应根据水泥品种、水胶比等,通过不同掺量的混凝土试验选择最佳掺量,使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min。
12、关于喷锚暗挖法二衬混凝土施工的说法,错误的是( )。
A 可采用补偿收缩混凝土
B 可采用组合钢模板和钢模板台车两种模板体系
C 采用泵送入模浇筑
D 混凝土应两侧对称,水平浇筑,可设置水平和倾斜接缝
答案解析:
本题考查的是复合式衬砌防水层施工。混凝土浇筑应连续进行,两侧对称,水平浇筑,不得出现水平和倾斜接缝。
13、钢筋混凝土结构外表面需设保温层和饰面层的水处理构筑物是( )。
A 沉砂池
B 沉淀池
C 消化池
D 浓缩池
答案解析:
本题考查的是构筑物与施工方法。污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异型大模板施工。消化池钢筋混凝土主体外表面,需要做保温和外饰面保护;保温层、饰面层施工应符合设计要求。
14、桥墩钢模板组装后,用于整体吊装的吊环应采用( )
A 热轧光圆钢筋
B 热轧带肋钢筋
C 冷轧带肋钢筋
D 高强钢丝
答案解析:
本题考查的是钢筋施工技术的一般规定。预制构件的吊环必须采用未经冷拉的热轧光圆钢筋制作,不得以其他钢筋替代,且其使用时的计算拉应力应不大于50MPa。
15、地上敷设的供热管道与电气化铁路交叉时,管道的金属部分应( )。
A 绝缘
B 接地
C 消磁
D 热处理
答案解析:
本题考查的是供热管道施工基本要求。地上敷设的供热管道同架空输电线路或电气化铁路交叉时,管道的金属部分,包括交叉点5m范围内钢筋混凝土结构的钢筋应接地,接地电阻不大于100。
16、在供热管网补偿器的俩侧应设置( )支架。
A 滑动
B 滚动
C 导向
D 滚珠
答案解析:
本题考查的是管道附件安装要求。导向支架:导向支架的作用是使管道在支架上滑动时不致偏离管轴线。一般设置在补偿器、阀门两侧或其他只允许管道有轴向移动的地方。
17、随桥敷设燃气管道的输送压力不应大于( )。
A 0.4MPa
B 0.6MPa
C 0.8MPa
D 1.0MPa
答案解析:
本题考查的是燃气管道通过河流。利用道路、桥梁跨越河流的燃气管道,其管道的输送压力不应大于0.4MPa。
18、施工平面控制网测量时,用于水平角度测量的仪器为( )
A 水准仪
B 全站仪
C 激光准直仪
D 激光测距仪
答案解析:
本题考查的是施工测量的基本概念。全站仪主要应用于施工平面控制网的测量以及施工过程中点间水平距离、水平角度的测量。
19、草坪铺植方法中,铺完后就有良好景观效果的是( )。
A 密铺
B 间铺
C 点铺
D 茎铺
答案解析:
本题考查的是草坪建植。密铺,若草种为冷季型则可不留缝隙。此种建植方法铺后就有很好的景观,但建坪成本高。
20、根据《建设工程工程量清单计价规范》(GB50500-2013),下列措施项目费中不能作为竞争性费用的是( )
A 脚手架工程费
B 夜间施工增加费
C 安全文明施工费
D 冬、雨期施工增加费
答案解析:
本题考查的是市政公用工程工程量清单计价的应用。措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
二、多选题
21、热拌沥青混合料面层质量检查与验收的主控项目有( )。
A 平整度
B 压实度
C 厚度
D 宽度
E 纵断高程
答案解析:
本题考查的但是沥青混合料面层施工质量检查与验收。沥青混合料面层施工质量验收主控项目:原材料、压实度、面层厚度、弯沉值。
22、水泥混凝土路面的混凝土配合比设计在兼顾经济性的同时应满足的指标要求有( )。
A 弯拉强度
B 抗压强度
C 工作性
D 耐久性
E 安全性
答案解析:
混凝土的配合比设计在兼顾经济性的同时应满足弯拉强度、工作性、耐久性三项指标要求;
23、现浇钢筋混凝土预应力箱梁模板支架刚度验算时,在冬期施工的荷载组合包括( )。
A 模板、支架自重
B 现浇箱梁自重
C 施工人员、堆放施工材料荷载
D 倾倒混凝土时产生的水平冲击荷载
E 风雪荷载
答案解析:
24、关于生活垃圾卫生填埋场HDPE膜的施工要求,正确的有( )
A 铺设应一次展开到位
B 应为膜尺寸变化留出伸缩量
C 膜应全部展开后统一焊接
D 应防止膜受风力影响破坏
E 应对膜下保护层采取防、排水措施
答案解析:
本题考查的是聚乙烯(HDPE)膜防渗层施工技术。HDPE膜铺设时应符合下列要求:(1)铺设应一次展开到位,不宜展开后再拖动;(2)应为材料热胀冷缩导致的尺寸变化留出伸缩量;(3)应对膜下保护层采取适当的防水、排水措施;(4)应采取措施防止HDPE膜受风力影响而破坏。
25、基坑内被动区加固布置常用的形式有( )。
A 墩式加固
B 群边加固
C 抽条加固
D 岛式加固
E 满堂加固
答案解析:
按平面布置形式分类,基坑内被动区加固形式主要有墩式加固、裙边加固、抽条加固、格栅式加固和满堂加固.
26、下列施工工序中,属于无粘结预应力施工工序的由( )。
A 预留管道
B 安装锚具
C 张拉
D 压浆
E 封锚
答案解析:
水池无粘结预应力施工工艺流程:
钢筋施工→安装内模板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。
27、关于预制拼装给排水构筑物现浇板缝施工说法,正确的有( )。
A 板缝部位混凝土表面不用凿毛
B 外模应分段随浇随支
C 内模一次安装到位
D 宜采用微膨胀水泥
E 板缝混凝土应与壁板混凝土强度相同
答案解析:
本题考查的是装配式预应力混凝土水池施工技术。预制安装水池满水试验能否合格,除底板混凝土施工质量和预制混凝土壁板质量满足抗渗标准外,现浇壁板缝混凝土也是防渗漏的关键;必须控制其施工质量,具体操作要点如下:壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。浇筑前,接缝的壁板表面应洒水保持湿润,模内应洁净;接缝的混凝土强度应符合设计规定,设计无要求时,应比壁板混凝土强度提高一级;用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥,在浇筑过程中应振捣密实并采取必要的养护措施。
28、疏水阀在蒸汽管网中的作用包括( )。
A 排除空气
B 阻止蒸汽逸漏
C 排放凝结水
D 调节流量
E 防止水锤
答案解析:
本题考查的是供热管网附件。疏水阀安装在蒸汽管道的末端或低处,主要用于自动排放蒸汽管路中的凝结水,阻止蒸汽逸漏和排除空气等非凝性气体,对保证系统正常工作,防止凝结水对设备的腐蚀以及汽水混合物对系统的水击等均有重要作用。
29、大树移植后,为提高大树的成活率,可采取的措施有( )。
A 支撑树干
B 平衡株势
C 包裹树干
D 立即施肥
E 合理使用营养液
答案解析:
本题考查的是栽植工程。不能立即施肥,在第一年不能施肥,第二年根据生长情况施农家肥。
30、关于钢质压力管道对口错边的说法,正确的是( )。
A 管道对口时,不允许有错边量
B 管道错边可导致焊接应力集中
C 管道错边降低了接头的疲劳强度
D 根焊道焊接后,方可矫正
E 为减少错边,应对厚壁件做削薄处理
答案解析:
本题考查的是管道组对质量要求。当壁厚不等时,若薄件的厚度不大于10mm,且壁厚差大于3mm.或薄件的厚度大于10mm,且厚度差大于薄件厚度的30%或超过5mm时,应对厚壁侧管进行削薄处理,以防止焊接应力集中,降低接头的疲劳强虔,其削薄长度应不小于3倍的厚度差。根焊道焊接后,不得娇正错边量。
三、案例分析
某公司承建一项道路改扩建工程,长3.3km,设计宽度40m,上下行双幅路;现况里面铣刨后铺表面层形成上行机动车道,新建机动车道面层为三层热拌沥青混合料。工程内容还包括新建雨水、污水、给水、供热、燃气工程。工程采用工程量清单计价;合同要求4月1日开工,当年完工。
项目部进行了现况调查:工程位于城市繁华老城区,现况路宽12.5m,人机混行,经常拥堵;两侧密布的企事业单位和民居多处位于道路红线内;地下老旧管线多,待拆改移。在现场调查基础上,项目部分析了工程施工特点及存在的风险,对项目施工进行了综合部署。
施工前,项目部编制了交通导行方案,经有关管理部门批准后组织实施。
为保证沥青表面层的外观质量,项目部决定分幅、分段施工沥青底面层和中面层后放行交通,整幅摊铺施工表面层。施工过程中,由拆迁进度滞后,致使表面层施工时间推迟到当年12月中旬。项目部对中面层进行了简单清理后摊铺表面层。
施工期间,根据建设单位意见,增加3个接顺路口,结构与新建道路相同。路口施工质量验收合格后,项目部以增加的工作量作为合同变更调整费用的计算依据。
问题:
31、本工程施工部署应考虑哪些特点?
答案解析:
(1)除道路改扩建外还有新建雨水、污水、给水、供热、燃气工程,施工专业数量多,且专业工程交错;
(2)合同要求4月1日开工,当年完工。工期要求较短,时间紧,任务重。
(3)工程位于城市繁华老城区,现路宽12.5m,人机混行,经常拥堵,交通道路状况较为复杂;
(4)两侧密布的事业单位和居民多处位于道路红线内,拆迁作业困难,拆迁进度影响开工时间,必须考虑;
(5)地下老旧管线多,待拆改移,土方开挖施工时应考虑地下管线情况,及相关部门的配合协调。
32、简述本工程交通导行的整体思路。
答案解析:
①调查交通车行量和高峰期,确定占路的时间范围及围挡
②对附近居民线路进行核查,减少与社会车辆交叉,避免出现拥堵
③对预计设置临时施工便线、便桥位置进行详勘,尽量利用现况条件
④方案满足社会交通流量,保证高峰期需要
⑤确保车辆行人安全顺利通过,将影响降到最低
⑥导行平面图与现场平面布置图协调一致
⑦采用不同的组织方式
⑧方案需获得交通管理部门和道路管理部门的同意
33、道路表面层施工做法有哪些质量隐患?针对隐患应采取哪些预防措施?
答案解析:
①12月施工沥青摊铺。由于进入冬季,对于快速路和主干路严禁冬施,次干路和支路不宜冬施。
预防措施:提高沥青混合料的出场温度、运输过程中保温覆盖、采用快卸快铺快平快压措施
②对中面层进行简单清理后就施工变面层。由于提前开放交通所以中面层和表面层的粘结力不能保证,旧沥青路的裂缝如果不处理容易产生反射裂缝。
预防措施:应清理中面层后,加铺一层粘层油,再铺表面层。对于旧路的裂缝应采用土工材料防止反射裂缝的产生。
34、接顺路口增加的工作量部分应如何计量计价?
答案解析:
新增工程量是应建设单位要求,所以应该以设计变更方式进行合同价款调整。由于接顺路口结构与新建道路相同,合同中已有适用的综合单价,所以如果新增工程量超过合同约定范围,则合同约定范围内的工程量,按原合同中的综合单价计价,超出合同约定范围的工程量,按合同约定调整综合单价;如果新增工程量没有超过合同约定范围,应按实际完成并经监理工程师确认的工程量计量,按原合同中的综合单价计价。
四、案例分析
某公司中标一座跨河桥梁工程,所跨河道流量较小,水深超过5m,河道底土质主要为黏土。
项目部编制了围堰施工专项方案,监理审批时认为方案中以下内容描述存在问题
顶标高不得低于施工期间最高水位;
钢板桩采用射水下沉法施工;
围堰钢板桩从下游到上游合龙。
项目部接到监理部发来的审核意见后,对方案进行了调整,在为围 施工前,项目部向当地住建局报告,征得同意后开始围堰施工。
在项目实施过程中发生了以下事件:
事件一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。某施工班组将发电机输出端直接连接到多功能开关箱,将电焊机、水泵和打夯机接入同一个开关箱,以保证工地按时开工。
事假二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名 车司机代班。由于吊车支腿下面的土体下陷,引起吊车侧翻,所幸没有造成人员伤亡项目部紧急调动机械将侧翻吊车扶正,稍做保养后又投入到工作中,没有延误工期。
问题:
35、针对围堰施工专项方案中存在的问题,给出正确做法。
答案解析:
①围堰标高不低于施工期最高水位不妥,应该不低于施工期出现的最高水位(包括浪高)0.5~0.7m
②土质为黏性土,钢板桩采用射水下沉不妥,钢板桩不得采用射水法下沉应采用锤击沉桩或震动沉桩。
③围堰从下游到上游合龙不妥,应该从上游到下游合龙
36、围堰施工前还应征得哪些部门同意?
答案解析:
河道管理局、海事管理局、水上安全管理单位、航道管理局。
37、事件一中用电管理有哪些不妥之处?说明理由。
答案解析:
①将发电机输出端直接连接多功能开关箱不妥,应该接入配电箱,从配电箱分线至开关箱
②电焊机、水泵和打夯机接入同一个开关箱不妥,应该分别配置开关箱,坚持“一机一闸一保护”
38、汽车司机能操作吊车吗?为什么?
答案解析:
不可以。吊车司机属于经过安全理论培训和技术实际操作训练双重考核合格后,持特种作业证上岗的特种作业人员,汽车司机不属于特种作业人员,不具备资格。
39、事件二中,吊车扶正后能立即投入工作吗?简述理由。
正确答案:
不能。因为发生安全事故后要采取“四不放过”原则,对地基基础整平压实检查合格后,再对机械设备检查没有问题,才可以继续施工。
答案解析:
不能。因为发生安全事故后要采取“四不放过”原则,对地基基础整平压实检查合格后,再对机械设备检查没有问题,才可以继续施工。
40、事件二中项目部在设备安全管理方面存在哪些问题?给出正确做法。
答案解析:
①起重设备管理制度有缺失
正确做法:应建立严格的设备管理制度,并监督执行
②特种设备管理工作不到位
正确做法:定人定机定岗位
③现场安全监督有漏洞
正确做法:第一吊要试吊,并核算地基承载力。
五、案例分析
A公司中标长3km的天然气钢质管道工程,DN300mm,设计压力0.4MPa,采用明开槽法施工。
项目部拟定的燃气管道施工程序如下:
沟槽开挖→管道安装、焊接→a→管道吹扫→b试验→回填土至管顶上方0.5m→c试验→焊口防腐→敷设d→ 土至设计标高。
在项目实施过程中,发生了如下事件:
事件一:A公司提取中标价的5%作为管理费后把工程包给B公司,B公司组建项目部后以A公司的名义组织施工。
事件二:沟槽清底时,质量检查人员发现局部有超挖,最深达375px,且槽底土体含水量较高。
工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告;④工程质量检验合格,检验纪录完整;⑤已按合同约定支付工程款;……。
问题:
41、施工程序中a、b、c、d分别是什么?
答案解析:
a:焊接质量无损探伤检验
b:强度试验
c:严密性试验
d:敷设黄色警示带
42、事件一中,A、B公司的做法违反了法律法规中的拿些规定?
正确答案:
①A公司将自己中标的工程按提取管理费方式分包给B公司属于违法转包,工程的主体结构、关键部位不能分包更不能转包。
② B公司以A公司名义组织施工,此行为属于以他人名义承揽工程
答案解析:
①A公司将自己中标的工程按提取管理费方式分包给B公司属于违法转包,工程的主体结构、关键部位不能分包更不能转包。
② B公司以A公司名义组织施工,此行为属于以他人名义承揽工程
43、依据《城镇燃气输配工程施工及验收规范》CJJ 33-2005,对事件二中情况应如何补救处理?
答案解析:
局部超挖或扰动深度达到150mm,且槽底土体含水量较高,应用级配砂石或天然砂回填至设计标高。超挖部分回填后应压实,其密实度应接近原地基天然土的密实度。
44、依据《房屋建筑和市政基础设施工程竣工验收规定》(建质[2013]171号),补充工程竣工验收基本条件中所缺内容。
答案解析:
1竣工移交证书
2有完整的技术档案和施工过程管理资料
3有勘察、设计、施工、监理单位分别签署的质量合格文件
4有施工单位签署的工程保修书
5 有建设主管部门及质检部门要求整改的问题全部整改完毕
6竣工移交证书
六、案例分析
某公司中标污水处理厂升级改造工程,处理规模为70万m3/D. 其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6×14.4,高11.8,设计设计水深9米;底板、顶板厚度分别为1.1m,0.25m。
施工过程中发生了如下事件:
事件一: 配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6 ~250px的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。
事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。项目部针对危险源编制了应急预案,给出了具体预防措施。
事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。
问题:

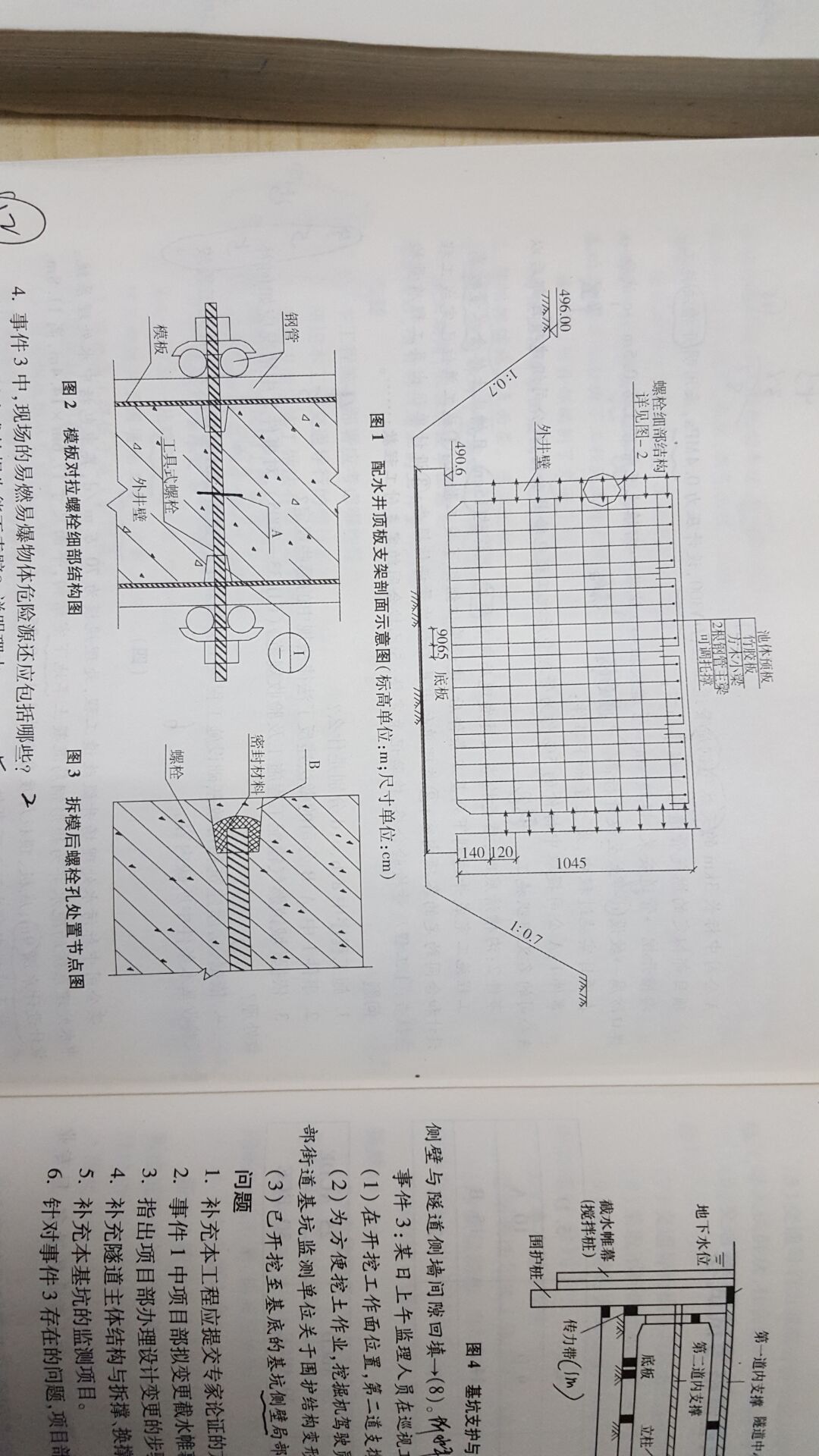

45、图4-1 中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?
答案解析:
基坑缺少①降水井②明沟③集水井④水泵
缺少杆件:①斜撑②剪刀撑③扫地杆
46、指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因?
答案解析:
A是止水环(止水片)
B是防水砂浆
采用对拉螺栓原因:①方便快捷②在螺栓处安装止水片可隔断水渗漏
47、事件二中,监理工程师为什么会制止现场施工员行为?取消细石混凝土?护面应履行什么手续?
答案解析:
因为①施工过程中任何人不得擅自改变施工方案②取消护坡措施会造成基坑失稳坍塌,发生安全事故
手续:此方案是超过5m的深基坑支护专项施工方案,如果需要修改,要重新组织专家论证并重新经过施工单位技术负责人、总监理工程师和建设单位项目负责人签字同意。
48、事件三中,现场的易燃易爆物体危险源还应包括哪些?
答案解析:
氧气瓶、乙炔瓶、木模板、保温板、密封材料
49、事件四所造成的损失能否索赔?说明理由。
答案解析:
不能索赔。未做功能性试验且施工措施不当,属于施工单位自己的责任。
50、配水井满水试验至少应分几次?分别列出每次充水高度。
答案解析:
至少分3次进行,每次注水深度为设计水深的1/3.
第一次:第一次应先注水到池壁底板施工缝3500px以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次水深3m,即标高490.6+3=493.6m
第二次:注水至6m,即493.6+3=496.6m
第三次:注水至9m,即496.6+3=499.6m
七、案例分析

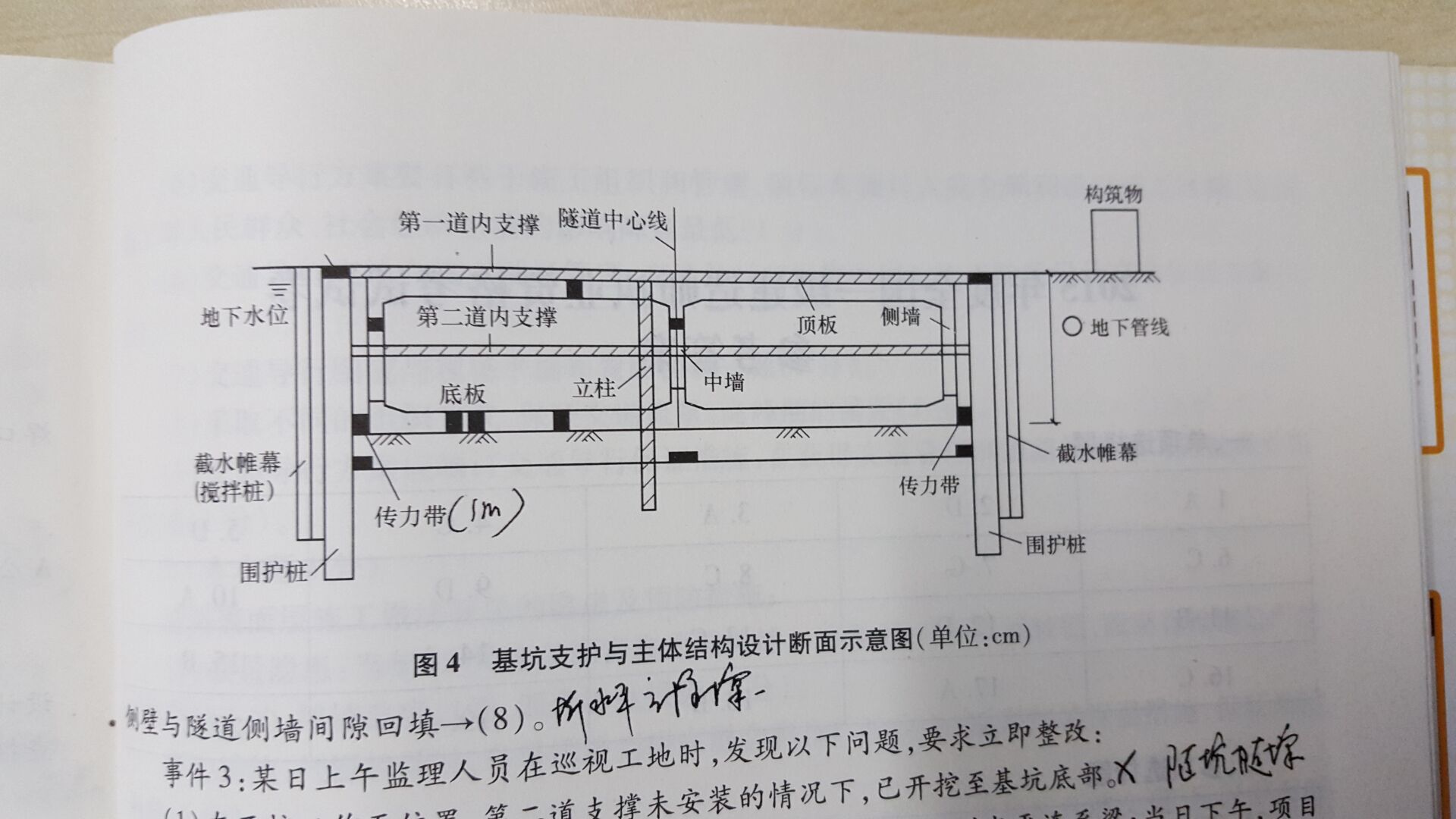

某公路承建城市主干道的地下隧道工程,长520m,为单位双重类型钢筋混凝土结构,采用暗抢顺做法施工、隧道基坑深10m,安全等级为一级,基坑支护与结构设计断面示意图如图5所示,围护桩为钻孔灌注桩:截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支称;基坑侧壁与隧道侧墙的净距为1m。
项目部编制了专项施工方案,确定了基坑施工和主体结构施工方案,对结构施工与拆撑、换撑进行了详细安排。
施工过程发生如下事件:
事件一:进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,距高压线距离处于危险范围,导致高压线两侧500px范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕状设计,建设单位同意设计变更。
事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:(1)底板垫层施工→(2)→(3)传力带施工→(4)→(5)隧道中墙施工→(6)隧道侧墙和顶板施工→(7)基坑侧壁与隧道侧墙间隙回填→(8)。
事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:
①开挖工作面位置,第二道支撑未安装的情况下,已开挖至基坑底部;
②为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平连系梁;当日下午,收到项目部街道基坑监测单位关于围护结构变形超过允许值的报警;
③ 开挖至基底的基坑侧壁局部位置出现漏水,水中夹带少量泥沙。
问题:
51、补充本工程应提交专家论证的方案?专项方案应包括的内容?
答案解析:
①暗挖施工方案②深基坑开挖方案③大体积混凝土浇筑方案④预应力张拉方案⑤吊装运输方案⑥交通导行方案⑦基坑降水方案⑧基坑支护与监测方案
包括:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、计算书及相关图纸。
52、事件一中项目部拟变更截水帷幕的形式是什么?说明理由。
答案解析:
地下连续墙(高压喷射注浆法)
理由:变更后成孔设备高度低,可以与高压线保持安全距离。
53、指出项目部办理设计变更的步骤
答案解析:
步骤:施工单位向监理单位提出变更申请,14天内向监理提出变更报告,监理单位审核后向建设单位提出变更,建设单位审核后提交设计单位,由设计单位提出变更设计转发给监理单位,最后总监单位向施工单位变更令执行。
54、 补充隧道主体结构与拆撑、换撑工艺流程。
答案解析:
②底板施工④防水层施工⑧拆除第支撑和立柱,恢复路面
55、 补充本基坑的检测项目
答案解析:
监测项目包括:①周围建筑物②地下管线变形③基坑边沿地层沉降④地下水⑤支撑立柱沉降⑥支撑轴力
56、针对事件三存在的问题,项目部应采取什么措施?
答案解析:
①开挖到底,但未及时安装第二道支撑。采取措施:严格按照施工组织设计的顺序开挖和支撑,坚持先挖后撑
②擅自拆除连系梁 造成基坑变形达到报警值。采取措施:立即改正挖掘司机的错误做法;立即启动应急预案;加密监测,变形持续发展则连续监测
③可以先采用在渗漏处插入导流管,在用双快水泥封堵;如果无效果,则立即回填土到渗漏处,在围护结构外侧注入聚氨酯或水泥水玻璃双浆液,封堵渗漏部位后再挖
