一、单选题
1、新兴城市或城区多采用( )排水系统。
A 截流式合流制
B 完全分流制
C 分流制
D 混流制
答案解析:
我国城市排水系统主要为截流式合流制、分流制或两者并存的混流制排水系统,新兴城市或城区多采用完全分流制排水系统。
考点:我国城市排水体制;
2、对城市新型排水体制说法错误的是( )
A 强调雨水的源头分散控制与末端集中控制相结合,减少进入城市管网中的径流量和污染物总量
B 同时提高城市内涝防治标准和雨水资源化回用率
C 源头雨水控制利用可有效减少合流制溢流频率、溢流水量和溢流污染物总量
D 合流制溢流较大时,超过储存池存储能力的溢流水可不经处理排放
答案解析:
合流制溢流较大时,超过储存池存储能力的溢流水经过简单处理(如旋流分离、沉淀、消毒)后排放。
考点:城市新型排水体制;
3、关于沟槽开挖下列说法错误的是( )。
A 当沟槽挖深较大时,应按每层3m进行分层开挖
B 采用机械挖槽时,沟槽分层的深度按机械性能定
C 人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m,直槽时不应小于0.5m,安装井点设备时不应小于l.5m
D 槽底原状地基土不得扰动
答案解析:
人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m。机械开挖沟槽时,分层厚度按机械性能确定。
考点:沟槽开挖与支护;
4、沟槽开挖规定,槽底原状地基土不得扰动,机械开挖时槽底预留( )土层由人工开挖至设计高程,整平。
A 100~200mm
B 50~l00mm
C 200~300mm
D 100~l50mm
答案解析:
槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。
考点:沟槽开挖与支护;
5、管道连接采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的( )%,且不得大于( )mm。
A 20;2
B 10;2
C 20;1
D 10;1
答案解析:
管道采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的20%,且不得大于2mm。
考点:安管;
6、不开槽管道施工,当周围环境要求控制地层变形、或无降水条件时,宜采用( )。
A 浅埋暗挖
B 定向钻
C 夯管
D 封闭式的土压平衡或泥水平衡顶管
答案解析:
当周围环境要求控制地层变形、或无降水条件时,宜采用封闭式的土压平衡或泥水平衡顶管机施工;
考点:施工方法与设备选择的有关规定;
7、不开槽管道施工,在城区地下障碍物较复杂地段,采用( )会是较好的选择。
A 浅埋暗挖
B 盾构
C 夯管
D 定向钻
答案解析:
不开槽管道施工,在城区地下障碍物较复杂地段,采用浅埋暗挖会是较好的选择,
考点:施工方法与设备选择的有关规定;
8、压力管道水压试验的预试验阶段,需要将管道内水压缓缓地升至规定的试验压力并稳压( )min,检查管道接口、配件等处有无漏水、损坏现象为合格。
A 15
B 30
C 45
D 60
答案解析:
压力管道水压试验的预试验阶段,需要将管道内水压缓缓地升至规定的试验压力并稳压30min,检查管道接口、配件等处有无漏水、损坏现象为合格。
考点:水压试验过程与合格判定;
9、关于排水管道闭水试验的条件中,错误的是( )。(2010年真题)
A 管道及检查井外观质量已验收合格
B 管道与检查井接口处已回填
C 全部预留孔应封堵,不渗漏
D 管道两端堵板密封且承载力满足要求
答案解析:
闭水试验时,管道未回填且沟槽内无积水。
考点:管道压密性试验方案与准备工作;
10、不属于排水管道圈形检查井的砌筑做法是( )。(2013年真题)
A 砌块应垂直砌筑
B 砌筑砌块时应同时安装踏步
C 检查井内的流槽宜与井壁同时进行砌筑
D 采用退茬法砌筑时每块砌块退半块留茬
答案解析:
D选项属于砖砌拱圈的施工要点。
考点:砌筑沟道施工要点;
11、下列关于给水排水管网修复与更新的方法,说法错误的是( )。
A 局部修补主要用于管道内部的结构性破坏以及裂纹等的修复
B 全断面修复法包括内衬法、缠绕法和喷涂法
C 常用的管道更新是指以待更新的旧管道为导向,在将其破碎的同时,将新管拉入或顶入的管道更新技术。这种方法可用相同或稍小直径的新管更换旧管。
D 管道更新方法包括破管外挤和破管顶进
答案解析:
常用的管道更新是指以待更新的旧管道为导向,在将其破碎的同时,将新管拉入或顶入的管道更新技术。这种方法可用相同或稍大直径的新管更换旧管。
考点:管道修复与更新;
12、用于城市地下管线全断面修复的方法是( )。(2014年真题)
A 内衬法
B 补丁法
C 密封法
D 灌浆法
答案解析:
全断面修复有:1.内衬法;2.缠绕法;3.喷涂法。
考点:全断面修补;
二、多选题
13、沟槽施工关于管道安装的说法正确的有( )。
A 管节及管件下沟前准备工作。管节、管件下沟前,必须对管节外观质量进行检查,排除缺陷,以保证接口安装的密封性
B 采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的20%,且不得大于2mm
C 采用电熔连接、热熔连接接口时,应选择在当日温度较低或接近最低时进行
D 接头处应有沿管节圆周平滑对称的内、外翻边;接头检验合格后,内翻边宜铲平
E 金属管道应按设计要求不进行内外防腐施工和施做阴极保护工程。
答案解析:
金属管道应按设计要求进行内外防腐施工和施做阴极保护工程。
14、适用于砂卵石地层的不开槽施工方法有( )。(2013年真题)
A 密闭式顶管
B 盾构
C 浅埋暗挖
D 定向钻
E 夯管
答案解析:
定向钻在砂卵层及含水地层不适用;夯管在含水地层不适用,砂卵石地层困难。
15、压力管道试验准备工作包括( )。
A 试验管段所有敞口应封闭,不得有渗漏水现象
B 试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件
C 水压试验前应清除管道内的杂物
D 应做好水源引接、排水等疏导方案
E 管道焊接口回填完成
答案解析:
准备工作(1)试验管段所有敞口应封闭,不得有渗漏水现象。(2)试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件。(3)水压试验前应清除管道内的杂物。(4)应做好水源引接、排水等疏导方案。
16、关于无压管道闭水试验长度的说法,正确的有 ( )。(2014年真题)
A 试验管段应按井距分隔,带井试验
B 一次试验不宜超过5个连续井段
C 管内径大于700mm时,抽取井段数1/3试验
D 管内径小于700mm时,抽取井段数2/3试验
E 井段抽样采取随机抽样方式
答案解析:
管道的试验长度:1)试验管段应按井距分隔,带井试验;若条件允许可一次试验不超过5个连续井段。2)当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
考点:严密性试验基本规定;
17、管道巡视检查内容包括( )等。
A 管道漏点监测
B 地下管线定位监测
C 管道变形检查
D 管道附属设施检查
E 管网的质量检查
答案解析:
管道巡视检查内容包括管道漏点监测、地下管线定位监测、管道变形检查、管道腐蚀与结垢检查、管道附属设施检查、管网的介质的质量检查等。
三、案例分析

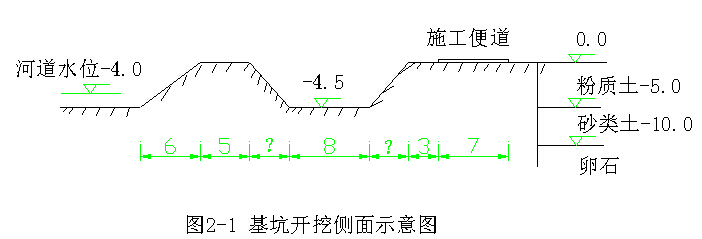

A公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为50×8m,深4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢筋场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如下:
在施工前,B公司按A公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度依按照图2-1提供的地质情况按表2-1确定。在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日;对机械等危险源进行了评估,并制定了应急预案。基坑开挖前项目部对B公司作了书面的安全技术交底并双方签字。

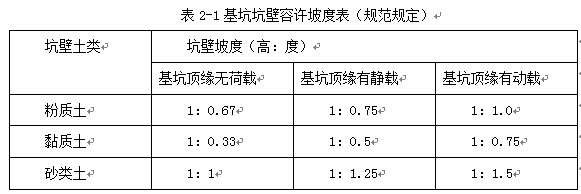

18、根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
正确答案:
投影宽度:1)左侧按照无荷载考虑,按照1:0.67放坡,所以投影宽度为4.5×0.67=3.015m;2)右侧按照动荷载考虑,按照1:1.0放坡,所以投影宽度为4.5m。
答案解析:
投影宽度:1)左侧按照无荷载考虑,按照1:0.67放坡,所以投影宽度为4.5×0.67=3.015m;2)右侧按照动荷载考虑,按照1:1.0放坡,所以投影宽度为4.5m。
考点:确定沟槽边坡;
