一、单选题
1、按照民用建筑分类标准,属于超高层建筑的是( )
A 高度50m的建筑
B 高度70m的建筑
C 高度90m的建筑
D 高度110m的建筑
答案解析:
除住宅建筑之外的民用建筑不大于24m者为单层和多层建筑,大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。建筑高度大于100m的民用建筑为超高层建筑
2、严禁将地下室作为主要用房的是( )
A 歌舞厅
B 老年生活用房
C 游戏厅
D 放映厅
答案解析:
地下室、半地下室作为主要用房使用时,应符合安全、卫生的要求,并应符合下列要求:严禁将幼儿、老年人生活用房设在地下室或半地下室
3、不属于应急照明光源的是( )
A 备用照明
B 疏散照明
C 延时照明
D 安全照明
答案解析:
应急照明包括疏散照明、 安全照明和 备用照明,必须选用能瞬时启动的光源。
4、预应力混凝土构件的最低强度等级不应低于()
A C25
B C30
C C35
D C40
答案解析:
预应力混凝土构件的混凝土最低强度等级不应低于C40
5、属于永久荷载的是( )
A 固定设备
B 活动隔墙
C 风荷载
D 雪荷载
答案解析:
永久荷载包括结构构件、围护构件、面层及装饰、固定设备、长期储物的自重,土压力、水压力,以及其他需要按永久荷载考虑的荷载。
6、在工程应用中,通常用于表示钢材塑性指标的是( )
A 伸长率
B 抗拉强度
C 屈服强度
D 疲劳性能
答案解析:
钢材在受力破坏前可以经受永久变形的性能,称为塑性 。 在工程应用中,钢材的塑性指标通常用伸长率表示 。另外,冷弯性也是反映钢筋塑性性能的另一个指标。
7、据国家的有关规定,终凝时间不得长于6.5h的水泥是( )
A 硅酸盐水泥
B 普通硅酸盐水泥
C 矿渣硅酸盐水泥
D 火山硅酸盐水泥
答案解析:
国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h
8、影响混凝土和易性的主要因素是( )
A 石子
B 砂子
C 水泥
D 单位体积用水量
答案解析:
影响混凝土拌合物和易性的主要因素包括单位体积用水量 、 砂率、 组成材料的性质、时间和温度等。单位体积用水量决定水泥浆的数量和稠度,它是影响混凝土和易性的最主要因素。砂率是指混凝土中砂的质量占砂 、 石总质量的百分率。组成材料的性质包括水泥的需水量和泌水性 、 骨料的特性 、 外加剂和掺合料的特性等几方面。
9、木材在使用前进行烘干的主要目的是( )
A 使其含水率与环境温度基本平衡
B 减轻重量
C 防虫防蛀
D 就弯取直
答案解析:
湿胀干缩变形会影响木材的使用特性。 干缩会使木材翘曲、开裂,接梅松动,拼缝不严。 湿胀可造成表面鼓凸,所以木材在加工或使用前应预先进行干燥,使其含水率达到或接近与环境湿度相适应的平衡含水率。
10、关于建筑花岗岩石特性的说法,正确的是( )
A 强度低
B 呈酸性
C 密度小
D 硬度低
答案解析:
花岗石构造致密、 强度高、 密度大、 吸水率极低、 质地坚硬、 耐磨,为酸性石材,因此其耐酸、 抗风化、 耐久性好,使用年限长。 所含石英在高温下会发生晶变,体和、膨胀而开裂、 剥落,所以不耐火,但因此而适宜制作火烧板。
11、下列哪些是用于工业用水的塑料管道()
A PVC-U管
B PVC-C管
C PP-R管
D 铝塑复合管
答案解析:
硬聚氯乙烯(PVC-U)管主要用于给水管道(非饮用水)、 排水管道、 雨水管道。使用温度不大于 40℃
氯化聚氯乙烯(PVC-C)管主要应用于冷热水管、 消防水管系统、 工业管道系统。使用温度可高达 90℃左右.其长期工作水温为 70℃,短期使用水温可达 95℃,软化温度为140℃。
无规共聚聚丙烯管(PP-R管)主要应用于饮用水管、冷热水管。
铝塑复合管应用于饮用水管和冷、热水管。铝塑复合管长期使用温度(怜热水管)80'C,短时最高温度为 95'C 。
12、下列不属于安全玻璃的是()
A 钢化玻璃
B 防火玻璃
C 平板玻璃
D 夹层玻璃
答案解析:
安全玻璃包括钢化玻璃、防火玻璃和夹层玻璃
13、一般情况下,建筑施工企业良好行为记录公布时间为( )年
A 1
B 2
C 3
D 4
答案解析:
不良行为记录信息的公布时间为行政处罚决定做出后 7 日内. 公布
期限一般为 6个月至 3 年;良好行为记录信息公布期限一般为 3 年
14、设计无明确要求时,模板的拆除顺序正确的是()
A 从下而上
B 先支的先拆
C 先拆称重模板
D 先拆非称重模板
答案解析:
当设计无规定时,可采取先支的后拆、 后支的先拆,先拆非承重模板、 后拆承重模板的顺序,并应从上而下进行拆除。
15、在现场施工,属于一级动火作业的是()
A 小型油箱
B 比较密封的地下室
C 登高电焊
D 无明显危险因素的露天场所
答案解析:
凡属下列情况之一的动火,均为一级动火;
1)禁火区域内。
2) 油罐、 油箱、 油槽车和储存过可燃气体 、 易燃液体的 容器及与其连接在 一起的辅助设备。
3)各种受压设备。
4)危险性较大的登高焊、害。作业。
5)比较密封的室内、 容器内、 地下室等场所。
6)现场堆有大量可燃和易燃物质的场所。
16、市区施工现场主要路段围挡高度不得低于( )。
A 1.5m
B 1.8m
C 2.0m
D 2.5m
答案解析:
一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m
17、现场《临时用电施工组织设计》编制人员是( )
A 项目经理
B 技术负责
C 电气工程技术人员
D 安全员
答案解析:
临时用电组织设计及安全用电和电气防火措施应由电气工程技术人员组织编制,经编制、审核、批准部门和使用单位共同验收合格方可投入使用。
18、需要组织专家进行安全专项施工方案论证的是( )
A 开挖深度3.5m的基坑的土方开挖工程
B 施工高度60m的建筑幕墙安装工程
C 架体高度15m的悬挑脚手架工程
D 搭设高度30m的落地式钢管脚手架工程
答案解析:
施工高度50m及以上的建筑幕墙安装工程需要组织专家论证
19、项目《职业安全健康技术措施计划》主持编制人是( )
A 安全总监
B 项目经理
C 生产经理
D 技术负责
答案解析:
项目职业健康安全技术措施计划应由项目经理主持编制,经有关部门批准后,由专职安全管理人员进行现场监督实施
20、对列入城建档案管理机构接收范围的工程,工程竣工验收后( )个月内,应向当地城建档案管理机构移交一套符合规定的工程档案。
A 1
B 2
C 3
D 4
答案解析:
对列入城建档案管理机构接收范围的工程,工程竣工验收后3个月内,应向当地城建档案管理机构移交一套符合规定的工程档案。
二、多选题
21、建筑构造设计的原则是( )。
A 坚固实用
B 技术先进
C 经济合理
D 视野开阔
E 美观大方
答案解析:
建筑构造设计的原则包括(1)坚固实用;(2)技术先进;(3)经济合理;(4)美观大方
22、关于框架结构震害的说法,正确的是()
A 柱的震害重于梁
B 柱顶的震害重于柱底
C 内柱的震害重于角柱
D 短柱的震害重于一般柱
E 多层房屋的楼盖震害重于墙身
答案解析:
震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处:一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。
23、在室内装饰装修过程中,属于集中荷载的是()
A 石柱
B 吊灯
C 局部假山
D 盆景
E 室内隔墙
答案解析:
在建筑物原有的楼面或屋面上放置或悬挂较重物品(如洗衣机、冰箱、空调机、吊灯等)时,其作用面积很小,可简化为作用与某一点的集中荷载。
24、关于水泥基渗透结晶型防水涂料等特点的说法,正确的是()。
A 是一种柔性防水材料
B 具有独特的保护钢筋能力
C 节省人工
D 防腐
E 耐老性
答案解析:
水泥基渗透结晶型防水涂料是一种刚性防水材料。具有独特的呼吸、防腐、耐老化、保护钢筋能力,环保、无毒、无公害,施工简单、节省人工等特点。
25、关于氟碳涂料特性的说法,正确的是( )。
A 耐酸碱性
B 耐腐蚀性
C 耐高低温性
D 耐污性
E 涂层硬度低
答案解析:
氟碳涂料有优异的耐候性、 耐污性、 自洁性,耐酸碱、 耐腐蚀、 耐高低温性能好,涂层硬度高,与各种材质的基体有良好的粘结性能,色彩丰富有光泽,装饰性好,施工方便,使用寿命长
26、关于普通混凝土小砌块施工说法,正确的是()。
A 在施工前先浇水湿透
B 清除表面污物
C 底面朝下正砌于墙上
D 底面朝上反砌于墙上
E 小砌块在使用时的龄期已到28d
答案解析:
施工采用的小砌块的产品龄期不应小于 28d。 承重墙体使用的小砌块应完整、 无破损、 无裂缝。 防潮层以上的小砌块砌体, 宜采用专用砂浆砌筑。
普通混凝土小型空心砌块砌体, 砌筑前不需对小砌块浇水湿润;但遇天气干燥炎热, 宜在砌筑前对其浇水湿润; 对轻骨料混凝土小砌块, 宜提前 1~2d 浇水湿润。 雨天及小砌块表面有浮水时, 不得用于施工。
当砌筑厚度大于 190mm 的小砌块墙体时, 宜在墙体内外侧双面挂线。 小砌块应将生产时的底面朝上反砌于墙上, 小砌块墙体宜逐块坐(铺)浆砌筑。
27、屋面防水施工基本要求正确的是( )
A 以排为主,以防为辅
B 上下层卷材不得相互垂直铺贴
C 屋面卷材防水施工时,由高向低铺贴
D 天沟卷材施工时,宜顺天沟方向铺贴
E 立面或大坡面贴卷材应采用满粘法
答案解析:
屋面防水应以防为主,以排为辅。
(1)卷材防水层铺贴顺序和方向应符合下列规定:
1)卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;
2)檐沟、 天沟卷材施工时,宜顺檐沟、 天沟方向铺贴,搭接缝应顺流水方向;
3)卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。
(2)立面或大坡面铺贴卷材时,应采用满柑法,并宜减少卷材短边搭接。(3)卷材搭接缝应符合下列规定:
1)平行屋脊的搭接缝应顺流水方向
2)同一层相邻两幅卷材短边搭接缝错开不应小于500mm;
3)上下层卷材长边搭接缝应错开,且不应小于幅宽的 1/3;
4)叠层铺贴的各层卷材,在天沟与屋面的交接处,应采用叉接法搭接,搭接缝应错开;搭接缝宜留在屋面与天沟侧面,不宜留在沟底。
28、关于建筑幕墙的防雷构造施工的做法,正确的是( )
A 幕墙的金属框架应与主体结构的防雷体系可靠连接
B 每三层设一道均压环
C 每隔15m 上下立桩有效连接
D 有镀膜层的构件,应除去其镀膜层后进行连接
E 防雷连接的钢构件在完成后都应该进行防锈油漆处理
答案解析:
幕墙的金属框架 应与主体结构 的防雷体系可靠连接,连接部位清除非导电保护层。
幕墙的铝合金立柱,在不大于 10m 范围内宜有一根立柱采用柔性导线,把每个上柱与下柱的连接处连通。
主体结构有水平均压环的楼层,对 应导电通路的立柱预埋件或固定件应用圆钢或扁钢与均压环焊接连通,形成防雷通路。
在有镀膜层 的构件上进行防雷连接,应除去其镀膜层。
防雷连接的钢构件在完成后都应 进行防锈油漆处理。
29、关于施工现场环境保护做法,正确的是()。
A 夜间施工需办理夜间方施工许可证
B 现场土方应采取覆盖、绿化等措施
C 现场生活垃圾可作为回填土再利
D 食堂应设置隔油池
E 厕所的化粪池应做抗渗处理
答案解析:
夜间施工的( 一般指当日 22 时至次日 6 时,特殊地区可由当地政府部门另行规定),需办理夜间施工许可证明,并公告附近社区居民。
现场的主要道路必须进行硬化处理,土方应集中堆放。 裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。 现场土方作业应采取防止扬尘措施。
食堂应设置隔油池,并应及时清理;厕所的化粪池应做抗渗处理。
30、受控制的室内环境空气污染物有( )
A 氡
B 甲醛
C 氮气
D 苯
E 总挥发性有机物(TVOC)
答案解析:
受控制的室内环境污染物有氡(Rn-222 )、 甲醛、 氨、 苯和总挥发性有机化合物(TVOC)。
三、案例分析

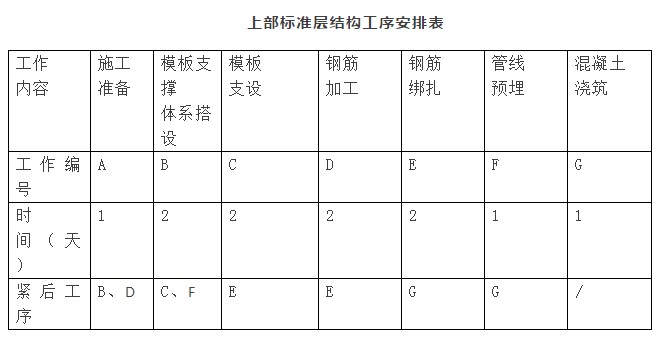

某办公楼工程,钢架结构,钻孔灌注桩基础,地下一层,地上20层,总建筑面积25000m²,其中地下建筑面积3000m²,施工单位中标后与建设单位签订了施工承包合同,合同约定,“...至2014年6月15日竣工,工期目标470日历天,质量目标合格,主要材料由施工单位自行采购;因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费...”,合同签订后,施工单位实施了项目进度策划。其中上部标准层结构工作安排如下:
桩基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天,施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元。
地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位、勘察单位、设计单位项目负责人进行地基基础分部验收。
施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天;施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。
装饰装修阶段。施工单位采取编制进度控制流程、建立协调机制等措施;保证合同约定工期目标的实现。
31、根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?
正确答案:
关键线路: A→B→C→E→G
工期:T=1+2+2+2+1=8天,所以每层工期为8历天。
答案解析:
32、本工程地基基础分部工程的验收程序有哪些不妥之处?并说明理由
正确答案:
1)施工单位自检合格后,项目负责人后立即组织验收不妥
理由:施工单位自检合格后,应向监理单位申请验收,由总监理工程师(建设单位项目负责人)组织验收
2)分部工程验收的参与人员不妥
理由:验收人员缺施工单位的质量、技术部门负责人等
答案解析:
33、除采取组织措施外,施工进度控制措施还有哪几种措施?
正确答案:
(1)技术措施(2)管理措施(3)经济措施
答案解析:
34、施工单位索赔成立的工期和费用是多少?逐一说明理由。
正确答案:
1)桩基施工:工期索赔20天;费用索赔20万
理由:地下溶洞为未探明的地质条件,此项责任非施工单位责任;应给与工期顺延,并每天支付延误费1万元,共计:20×1=20万元
2)商品混凝土供应迟缓,工期和费用均不能索赔
理由:商品混凝土供应问题,应由施工单位承担责任,故不能索赔。
3)施工至二十层结构时,工期索赔15天;费用索赔15万
理由:结构设计变更,是建设单位的责任;所以应给与工期顺延,并每天支付延误1万元,15×1=15万元
综上,共计工期总计索赔:35天,费用总计索赔35万
答案解析:
四、案例分析
某写字楼工程,建筑面积8640㎡,建筑高度40m,地下一层,基坑深度4.5m,地上十一层,钢筋混凝土框架结构。
施工单位中标后组建了项目部,并与项目部签订了项目目标管理责任书。
基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测,监测单位编制了检测方案,经建设方、监理方认可后开始施工。
项目部进行质量检查时,发现现场安装完成的木模板内有铅丝及碎木屑,责令项目部进行整改。
隐蔽工程验收合格后,施工单位填报了浇筑申请单,监理工程师签字确认。施工班组将水平输送泵管固定在脚手架小横杆上,采用振动棒倾斜于混凝土内由近及远、分层浇筑,监理工程师发现后责令停工整改。
35、施工单位应根据哪些因素组建项目部?
正确答案:
项目管理大纲、项目管理目标责任书、施工合同、项目规模、复杂程度、企业组织机构设置要求、企业工作制度等。
答案解析:
36、本工程在基坑检测管理工作中有哪些不妥之处?并说明理由。
正确答案:
不妥之处一:基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测。
理由:基坑工程施工前,应由建设方委托具备相应资质第三方对基坑工程实施现场检测。
不妥之处二:经建设方、监理方认可后开始施工。
理由: 监测单位应编制监测方案,经建设方、设计方、监理方等认可后方可实施。
答案解析:
37、混凝土浇筑前,项目部应对模板分项工程进行哪些检查?
正确答案:
(1)支架竖杆和竖向模板安装在土层上时,土层应坚实、平整,承载力或密实度应符合施工方案的 要求; 应有防水、排水措施;对冻胀性土,应有预防冻融措施; 支架竖杆下应有底座或垫板。
(2)模板安装时接缝应严密;模板内不应有杂物、积水或冰雪等;模板与混凝土的接触面应平整、清洁;用作模板的地坪、胎模等应平整、清洁,不应有影响构件质量的下沉、裂缝、起砂或起鼓;对清水混凝土及装饰混凝土构件,应使用能达到设计效果的模板。
(3)模板起拱、预埋件的位置与偏差、模板平面位置、板面标高、截面尺寸、轴线、垂直度等
答案解析:
38、在浇筑混凝土工作中,施工班组的做法有哪些不妥之处?并说明正确做法。
正确答案:
不妥之处一: 施工班组将水平输送泵管固定在脚手架小横杆上。
正确做法:输送泵管应采用支架固定,支架应与结构牢固连接,输送泵管转向处支架应加密。
不妥之处二:采用振动棒倾斜于混凝土内由近及远、分层浇筑。
正确做法: 混凝土泵或泵车应尽可能靠近浇筑地点,浇筑时由远至近进行。
答案解析:
五、案例分析
某企业新建办公楼工程,地下一层,地上十六层,建筑高度55m,,地下建筑面积3000m2,总建筑面积21000m2,现浇混凝土框架结构。一层大厅高12m,长32m,大厅处有3道后张预应力混凝土梁。合同约定:“······工程开工时间为2016年7月1日,竣工日期为2017年10月31日。总工期488天;冬期停工35天,弱电、幕墙工程由专业分包单位施工···”。总包单位与幕墙单位签订了专业分包合同。
总承包单位在施工现场安装了一台塔吊用于垂直运输,在结构、外墙装修施工时,采用落地双排扣件式钢管脚手架。结构施工阶段,施工单位相关部门对项目安全进行检查,发现外脚手架存在安全隐患,责令项目部立即整改。大厅后张预应力混凝土梁浇筑完成25天后,生产经理凭经验判定混凝土强度已达到设计要求,随即安排作业人员拆除了梁底模板并准备进行预应力张拉。外墙装饰完成后,施工单位安排工人拆除外脚手架。在拆除过程中,上部钢管意外坠落击中下部施工人员,造成1名工人死亡。
39、总包单位与专业分包单位签订分包合同过程中,应重点落实哪些安全管理方面的工作?
正确答案:
应重点落实的安全管理工作包括:
安全防护、文明施工、安全管理人员的资格证书、特种作业操作证、专项安全方案、安全教育管理工作等。
答案解析:
40、项目部应在哪些阶段进行脚手架检查和验收?
正确答案:
脚手架应在下列阶段进行检查和验收:
1)基础完工后,架体搭设前;
2)每搭设完6~8m高度后;
3)作业层上施加荷载前;
4)达到设计高度后;
5)遇有六级及以上大风或大雨后;
6)冻结地区解冻后;
7)停用超过一个月的,在重新投入使用之前。
答案解析:
41、预应力混凝土梁底模拆除工作有哪些不妥之处? 并说明理由。
正确答案:
不妥之处一:生产经理凭经验判定混凝土强度已达到设计要求,随即安排作业人员拆模。
理由:拆模之前必须要办理拆模申请手续,在同条件养护试块强度记录达到规定要求时,技术负责人方可批准拆模。
不妥之处二:安排作业人员拆除了梁底模板并准备进行预应力张拉。
理由:后张预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架不应在结构构件建立预应力前拆除。
答案解析:
42、安全事故分几个等級?本次安全事故属于哪种安全事故?当交叉作业无法避开在同一垂直方向上操作时,应采取什么措施?
正确答案:
(1)安全事故分一般事故、较大事故、重大事故及特别重大事故四个等级。
(2)本次安全事故属于一般事故。
(3)交叉作业安全控制要点
①交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员的位置错开,使下部作业人员的位置处在上部落物的可能坠落半径范围以外,当不能满足要求时,应设置安全隔离层进行防护。
②在拆除模板、脚手架等作业时,作业点下方不得有其他作业人员,防止落物伤人。拆下的模板等堆放时,不能过于靠近楼层边沿,应与楼层边沿留出不小于1m的安全距离,码放高度也不得超过1m。
③结构施工自二层起,凡人员进出的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护
答案解析:
六、案例分析
某开发商投资兴建办公楼工程,建筑面积9600㎡,地下一层,地上八层,现浇钢筋混凝土框架结构,经公开招投标,某施工单位中标,中标清单部分费用分别是:分部分项工程费3793万元,措施项目费547万元,脚手架费为336万元,暂列金额100万元,其他项目费200万元,规费及税金264万元,双方签订了工程施工承包合同。
施工单位为了保证项目履约,进场施工后立即着手编制项目管理规划大纲,实施项目管理实施规划,制定了项目部内部薪酬计酬办法,并与项目部签订项目目标管理责任书。

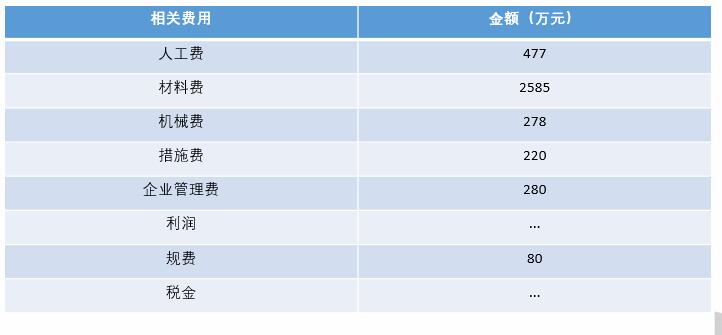

项目部为了完成项目目标责任书的目标成本,采用技术与商务相结合的办法,分别制定了A、B、C三种施工方案;A施工方案成本为4400万元,功能系数为0.34;B施工方案施工成本为4300万元,功能系数为0.32;C施工方案成本为4200万元,功能系数为0.34,项目部通过开展价值工程工作,确定最终施工方案。并进一步对施工组织设计等进行优化,制定了项目部责任成本,摘录数据如下:
施工单位为了落实用工管理,对项目部劳务人员实名制管理进行检查。发现项目部在施工现场配备了专职劳务管理人员,登记了劳务人员基本身份信息,存有考勤、工资结算及支付记录。
施工单位认为项目部劳务实名制管理工作仍不完善,责令项目部进行整改。
43、施工单位签约合同价是多少万元?建筑工程造价有哪些特点?
正确答案:
(1)合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=3793+547+200+264=4804万元
(2)①大额性②个别性和差异性③动态性④层次性。
答案解析:
44、列式计算项目部三种施工方案的成本系数、价值系数(保留小数点后3位),并确定最终采用哪种方案?
正确答案:
A方案成本系数:4400/(4400+4300+4200)=0.341
B方案成本系数:4300/(4400+4300+4200)=0.333
C方案成本系数:4200/(4400+4300+4200)=0.326
A方案价值系数:0.34/0.341=0.997
B方案价值系数:0.32/0.333=0.961
C方案价值系数:0.34/0.326=1.043
综上所述,C方案的价值系数最高,因此选择C方案
答案解析:
45、计算本项目的直接成本、间接成本各是多少万元?在成本核算工作中要做到哪“三同步”?
正确答案:
(1)直接成本=人工费+材料费+机械费+措施费=477+2585+278+220=3560万元
间接成本=企业管理费+规费=280+80=360万元
(2)项目成本核算应坚持形象进度、产值统计、成本归集的三同步原则
答案解析:
46、项目部在劳务人员实名制管理工作中还应该完善哪些工作?
正确答案:
项目部在劳务人员实名制管理工作中还应该完善:
劳务用工花名册、劳动合同原件、人员身份证复印件、岗位技能证书复印件、工人参保的相关凭证复印件。
答案解析:
喵呜刷题:让学习像火箭一样快速,快来微信扫码,体验免费刷题服务,开启你的学习加速器!
