2014年二建《市政》真题试卷

一、单选题

1、下列城镇道路路基施工质量验收项目中,属于主控项目的是(  )。

A 平整度

B 压实度

C 路堤边坡

D 宽度

答案解析:

城镇道路路基施工质量验收项目中,主控项目为压实度和弯沉值(0.01);一般项目有路基允许偏差和路床、路堤边坡等要求。

2、可用于高等级路面的基层材料是(  )。

A 石灰稳定土

B 水泥稳定土

C 二灰稳定土

D 二灰稳定粒料

答案解析:

石灰、水泥、二灰稳定土都不能用于高等级路面的基层。但石灰、水泥、二灰稳定土粒料能用于高等级路面的基层

3、当工期紧时,最适宜淤泥质粘性土路基的处理方法是(  )。

A 重锤强夯

B 振动压实

C 水泥搅拌桩

D 塑料排水板加载预压

答案解析:

因为工期较紧,所以不能用预压,而淤泥质土是不适合振动压实,会产生翻浆现象。

4、关于石灰粉煤灰稳定碎石混合料基层施工的说法,错误的是(  )。

A 可用薄层贴补的方法进行找平

B 采用先轻型、后重型压路机碾压

C 混合料每层最大压实厚度为200mm

D 混合料可采用沥青乳液进行养护

答案解析:

石灰粉煤灰稳定碎石混合料基层压实与养护施工要点:○1混合料施工时由摊铺时根据试验确定的松铺系数控制虚铺厚度,混合料每层最大压实厚度为 200mm,且不宜小于 l00mm。○2碾压时采用先轻型、后重 型压路机碾压。○3禁止用薄层贴补的方法进行找平。○4混合料的养护采用湿养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期为 7~14d。

5、与沥青混凝土路面相比,水泥混凝土路面在荷载作用下强度与变形的特点是(  )。

A 弯拉强度大,弯沉变形大

B 弯拉强度大,弯沉变形小

C 弯拉强度小,弯沉变形大

D 弯拉强度小,弯沉变形小

答案解析:

水泥混凝土路面属于刚性路面,在行车荷载作用下产生板体作用,抗弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。

6、沥青混凝土面层中,直接承受行车荷载作用的是(  )。

A 垫层

B 基层

C 面层

D 底基层

答案解析:

面层直接承受行车的作用,设置面层结构可以改善汽车的行使条件,提高道路服务水平,以满足汽车

7、下列桥梁类型中,属于按用途分类的是(  )。

A 石拱桥

B 人行桥

C 特长桥

D 钢架桥

答案解析:

桥梁分类的方式很多,通常从受力特点、建桥材料、适用跨度、施工条件等方面来划分。按受力特点分为:梁式、拱式、悬吊式三种基本体系以及它们之间的各种组合;按用途划分,有公路桥、铁路桥、公铁两用桥、农用桥、人行桥、运水桥(渡槽)及其他专用桥梁(如通过管路、电缆等);按桥梁全长和跨径的不同分为特大桥、大桥、中桥、小桥;按主要承重结构所用的材料来分,有圬工桥、钢筋混凝土桥、预应力混凝土桥、钢桥、钢一混凝土结合梁桥和木桥等。

8、可采用冲击式打桩机施工的基坑围护结构是(  )

A 钢板桩

B 钻孔灌注桩

C 深层搅拌桩

D 地下连续墙

答案解析:

作为基坑围护结构主体的工字钢,基坑开挖前,在地面用冲击式打桩机沿基坑设计边线打入地下。钢板桩其沉放和拔除方法、使用的机械均与工字钢桩相同。故钢板桩也可采用冲击式打桩机施工。

9、关于承重模板支架搭设的说法,正确的是(  )。

A 脚手架宜利用支架搭设方法

B 支架底部应有良好的排水措施

C 支架搭设完毕后,即可投入使用

D 地基承载力不影响支架的搭设

答案解析:

支架法现浇预应力混凝土连续梁:1.支架的地基承载力应符合要求,必要时,应采取加强处理或其他措施。2.应有简便可行的落架拆模措施。3.各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。4.安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。5.支架底部应有良好的排水措施,不得被水浸泡。6.浇筑混凝土时应采取防止支架不均匀下沉的措施。

10、暗挖隧道环形开挖预留核心土的施工工艺流程中,紧接在“开挖环形拱部-架立钢支撑-喷射混凝土→”后的工序是(  )。

A 封底

B 二次衬砌

C 接长钢支撑

D 开挖核心土和下台阶

答案解析:

环形开挖预留核心土法施工作业流程:用人工或单臂掘进机开挖环形拱部→架立钢支撑→喷混凝土。 在拱部初次支护保护下,为加快进度,宜采用挖掘机或单臂掘进机开挖核心土和下台阶,随时接长钢支撑和喷混凝土、封底。视初次支护的变形情况或施工步序,安排施工二次衬砌作业。

11、基坑围护桩水平位移一般采用(  )监测。

A 水准仪

B 钢筋计

C 测斜仪

D 收敛计

答案解析:

基坑围护桩水平位移一般采用斜测仪、斜测管来监测。

12、关于明挖法施工的地下车站结构防水措施,属于主体防水措施的是( )。

A 金属板

B 外贴式止水带

C 中埋式止水带

D 自防水混凝土

答案解析:

明挖法施工的地下车站结构防水措施属于主体防水措施的有防水混

13、下列地下连续墙的接头形式中,属于刚性接头的是(  )。

A 锁口管接头

B 波纹管接头

C 楔形接头

D 钢筋承插式接头

答案解析:

地下连续墙作为主体地下结构外墙,且需要形成整体墙时,宜采用刚性接头;刚性接头可采用一字形或十字形穿孔钢板接头、钢筋承插式接头等。

14、下列施工内容中,属于排水下沉法沉井施工内容的是(  )。

A 浇筑水下混凝土

B 降低地下水

C 水中挖土

D 水下封底

答案解析:

排水下沉是采取措施,确保下沉和降低地下水过程中不危及周围建(构)筑物、道路或地下管线,并保证下沉过程和终沉时的坑底稳定。下沉过程中应进行连续排水,保证沉井范围内地层水疏干。因此 ACD都是在水中作业的,不属于排水下沉法沉井施工内容。

15、用以除去水中粗大颗粒杂质的给水处理方法是( )。

A 过滤

B 软化

C 混凝沉淀

D 自然沉淀

答案解析:

自然沉淀是用于去除水中粗大颗粒杂质。

16、燃气管道的防腐识别漆色为(  )。

A 黄色

B 绿色

C 蓝色

D 白色

答案解析:

燃气管道应以黄色的防腐识别漆。

17、供热管道保温材料进场后应进行(  )测定。

A 密度

B 含水率

C 导热系数

D 渣球含量

答案解析:

材料进场时应对品种、规格、外观等进行检查验收,并从进场的每批保温材料中任选 1-2 组试样进行 导热系数测定,导热系数超过设计取定值5%以上的材料不得使用。

18、生活垃圾填埋处理工程中,泥质防水层施工技术的核心是掺加( )的拌合土层施工技术。

A 石灰土

B 砂砾土

C 水泥土

D 膨润土

答案解析:

泥质防水层施工技术的核心是掺加膨润土的拌合土层施工技术。

19、垃圾填埋场泥质防水层在拌合土摊铺碾压后应检验的项目是(  )。

A 压实度试验和渗水试验

B 压实度试验和强度试验

C 渗水试验和强度试验

D 渗水试验和满水试验

答案解析:

垃圾填埋场泥质防水层施工应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实度试验和渗水试验。

20、关于钻孔灌注桩垂直度控制技术措施的说法,错误的是(  )。

A 施工场地应平整压实

B 钻机钻杆应保持竖直

C 钻头翼板大小应该保持一致

D 在软硬土层交界面应高速钻进

答案解析:

控制钻孔垂直度的主要技术措施:1.压实、平整施工场地;2.安装钻机时应严格检查钻机的平整度 和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整;3.定期检查钻头、 钻杆、钻杆接头,发现问题及时维修或更换;4.在软硬土层交界面或倾斜岩面处钻进,应低速低钻压钻进。 发现钻孔偏斜,应及时回填黏土,冲平后再低速低钻压钻进;5.在复杂地层钻进,必要时在钻杆上加设扶正器。

二、案例分析

背景资料

某公司承建一城市道路工程,道路全长 3000m,穿过部分农田和水塘,需要借土回填和抛石挤淤,工程 采用工程量清单计价,合同约定分部分项工程量增加(或减少)幅度在 15%以内时执行原有综合单价,工程 量增幅大于 15%时,超出部分按原综合单价的 0.9 倍计算;工程量减幅大于 15%时,减少后剩余部分按原综合单价的 1.1 倍计算。

项目部在路基正式压实前选取了 200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式,工程施工中发生如下事件:

事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向 边缘碾压,技术负责人当即要求操作人员停止作业,并指出其错误要求改正。

事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期 20 天,施工单位提出工期和费用索赔。

事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表 1-1 所示:

问题

21、除确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数?

正确答案:

试验段还应取得施工相关技术参数,确定路基预沉值,按压实度要求确定压实遍数,确定路基宽度内每层虚铺厚度。

答案解析:

试验段还应取得施工相关技术参数,1)确定路基预沉值,2)合理选择压实机具3)按压实度要求确定压实遍数,4)确定路基宽度内每层虚铺厚度  5)根据土的类型、湿度、设备及场地条件选择压实方式。

22、分别指出事件一中压实作业的错误之处并写出正确做法。

正确答案:

错误之处:先高后低、先快后慢,由路基中心向边缘碾压错误

正确做法:先轻后重、先慢后快、先两边后中间

答案解析:

压路机压实原则

23、事件二中,施工单位的索赔是否成立,说明理由。

正确答案:

索赔成立。因为不是施工单位的责任,延误的20天工期应顺延,造成的费用由发包人承担。

答案解析:

考查:索赔管理

24、分别计算事件三借土回填和抛石挤淤的费用。

正确答案:

借土回填费:25000×1.15=28750

30000-28750=1250

28750×21=603750

1250×21×0.9=23625

603750+23625=627375

抛石挤淤费:16000×(1-0.15)=13600

12800<13600

12800×76×1.1=1070080

答案解析:

工程量变化超出15%,调整单价

三、案例分析

背景资料

某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见表 2-1:

表 2-1 网络计划工作逻辑关系

项目部按表 2-1 绘制网络计划图如图 2-1 所示:

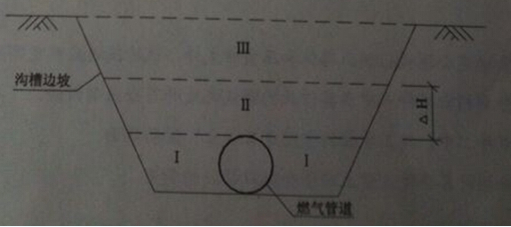

网络计划图中的 E1、E2 工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为Ⅰ、Ⅱ、Ⅲ区,如图 2-2 所示:

                                        图 2-2 回填土部位划分示意图

回填土中有粗砂、碎石土、灰土可供选择。

问题:

25、根据表 2-1 补充完善图 2-1 所示的网络计划图(把图 2-1 绘制到答题卡上作答,在试卷上作答无效)。

正确答案:

答案解析:

网络计划编制

26、图 2-2 中△H 的最小尺寸应为多少?(单位以 mm 表示)

正确答案:

500mm

答案解析:

管顶以上500mm范围内不得使用压路机,所以应划分为一个区。

27、在供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区?

正确答案:

不得采用碎石和灰土回填,警示带敷设在管顶以上0.3m以上,在Ⅱ区域。

答案解析:

回填碎石经过碾压会损伤管道,《城镇燃气输配工程施工及验收规范》CJJ33—2005中2.4.2规定不得用灰土回填。

28、Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?

正确答案:

Ⅰ、Ⅱ区采用人工回填轻型压实机具压实,Ⅲ区采用小型机械压实。

答案解析:

回填压实要求

29、图 2-2 中的Ⅰ、Ⅱ区回填土密实度最少应为多少?

正确答案:

不小于90%

答案解析:

回填压实要求课本2016版教材241页

四、案例分析

背景资料

A 公司承建一项 DN400mm 应急热力管线工程,采用钢筋混凝土高支架方式架设,利用波纹管补偿器进行热位移补偿。

在进行图纸会审时,A 公司技术负责人提出:以前施工过钢筋混凝土中支架架设 DN400mm 管道的类似工程, 其支架配筋与本工程基本相同,故本工程支架的配筋可能偏少,请设计予以考虑。设计人员现场答复:将对 支架进行复核,在未回复之前,要求施工单位按图施工。A 公司编制了施工组织设计,履行了报批手续后组织钢筋混凝土支架施工班组和管道安装班组进场施工。 设计对支架图纸复核后,发现配筋确有问题,此时部分支架已施工完成,经与建设单位协商,决定对支架进行加固处理。设计人员口头告知 A 公司加固处理方法,要求 A 公司按此方法加固即可。钢筋混凝土支架施工完成后,支架施工班组通知安装班组进行安装。安装班组在进行对口焊接时,发现部分 管道与补偿器不同轴,且对口错边量较大。经对支架进行复测,发现存在质量缺陷(与支架加固无关),经处理合格。

问题:

30、列举图纸会审的组织单位和参加单位,指出会审后形成文件的名称。

答案解析:

建设单位组织,设计单位、监理单位、施工单位参加,图纸会审后形成图纸会审记录。

31、针对支架加固处理,给出正确的变更程序。

正确答案:

设计单位出具设计变更通知单报建设单位,建设单位同意后签发监理工程师,监理工程师审核后向施工单位签发工程变更令。施工单位必须依据监理发出的工程变更令组织施工,不能接受口头信息。

答案解析:

设计变更程序

32、指出补偿器与管道不同轴及错边的危害。

正确答案:

不同轴会导致管道随着传输热媒温度的升高,管道的热伸长和温度无法得到补偿器的正常吸收和消除,从而导致管道所受变形和温度应力过大而破裂。错边过大会导致焊缝应力集中,容易开裂。

答案解析:

考查补偿器的作用,用途,原理

33、安装班组应对支架的哪些项目进行复测?

正确答案:

支架中心点平面位置、支架高程、两个固定支架间的其他支架中心线。

答案解析:

考核支架安装

五、案例分析

背景材料

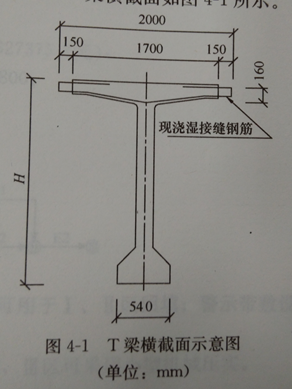

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

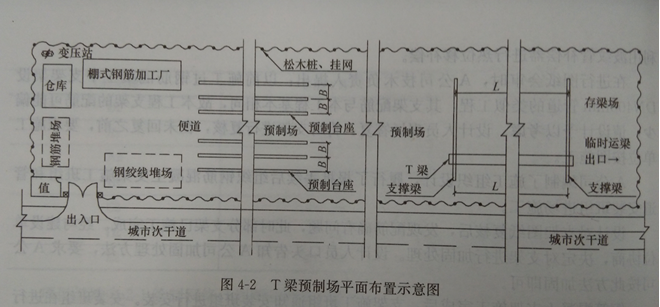

项目部进场后,拟在桥位线路上现有城市次于干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120天、每片粱预制占用台座时间为10天配置;(3)在T粱预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。

监理审批预制场建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:

事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态;

事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。

问题:

34、 全桥共有 T 梁多少片?为完成 T 梁预制任务最少应设置多少个预制台座?均需列式计算。

正确答案:

T梁总数12×9=108。预制台座数量108×10÷120=9

答案解析:

桥梁上部结构,T梁的结构

35、列式计算图 4-2 中预制台座的间距 B 和支撑梁的间距 L。(单位以 m 表示)

正确答案:

B=1+2+1=4m;L=(30-0.6×2)=28.8m

答案解析:

L计算T梁预制支撑位置应与梁支座位置相同

36、 给出预制场围护的正确做法。

正确答案:

围挡的用材应宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等。一般应高于1.8rn,在市区主要道路内应高于2.5m。

答案解析:

围挡设置

37、事件一中的钢绞线应如何存放?

正确答案:

存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。

答案解析:

存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。

38、事件二中,T 梁混凝土应如何正确浇筑?

正确答案:

T梁属于大体积混凝土,应分层浇筑混凝土,可采用全面分层、分段分层、斜面分层方法浇筑。

答案解析:

T梁属于大体积混凝土,应分层浇筑混凝土,可采用全面分层、分段分层、斜面分层方法浇筑。

六、多选题

39、关于道路工程土工合成材料特点的说法,正确的有(  )。

A 质量轻

B 抗拉强度较低

C 整体连续性好

D 耐腐蚀

答案解析:

土工合成材料应具有质量轻、整体连续性好、抗拉强度较高、耐腐蚀、抗微生物侵蚀好、施工方便等优点。

40、桥台的作用有(  )。

A 传递桥跨结构恒载

B 解决与路堤衔接问题

C 承受台后路堤土压力

D 传递汽车活载

答案解析:

桥台支撑桥跨结构并将横载和车辆等活载传至地基的构筑物,还与路堤相衔接,抵御路堤土压力,防止路堤填土的滑坡和塌落。

41、关于钢筋接头的说法,正确的有(  )。

A 钢筋接头应优先选用闪光对焊

B 受拉主筋宜采用绑扎链接

C HRB335钢筋可采用机械连接接头

D 同一根钢筋上宜少设接头

答案解析:

钢筋接头宜采用焊接接头或机械连接接头(但优先选用机械接头)。焊接接头应优先选择闪光对焊,受拉构件中的主钢筋不得采用绑扎链接,钢筋接头不宜位于构件的最大弯矩处。

42、基坑开挖时,用于粉土地层降水深度能够达到5m以上的降水方法有(  )。

A 三级轻型井点

B 一、二级轻型井点

C 喷射井点

D 管井

答案解析:

集水明排的降水深度小于2米,所以应当排除,其他的都是可以的。

43、高密度聚乙烯(HDPE)防渗膜的特点有(  )。

A 防渗性好

B 气候适应性差

C 化学稳定性好

D 使用寿命长

答案解析:

高密度聚乙烯(HDPE)防渗膜具有防渗性好、化学稳定性好、机械强度较高、气候适应性强、使用寿命长、敷设及焊接施工方便的特点,已被广泛用作垃圾填埋场的防渗膜。

44、关于钢筋混凝土给水排水构筑物的结构形式与特点的说法,正确的有(  )。

A 构件断面较厚

B 抗渗性好

C 有良好的整体性

D 多采用地下或半地下形式

答案解析:

水处理构筑物和泵房多数采用地下或半地下钢筋混凝土结构,特点是构建断面较薄,属于薄板或薄壳结构,配筋率较高,具有较高抗渗性和良好的整体性要求。

45、排水管道内局部结构性破坏及裂纹可采用的修补方法有(  )。

A 补丁法

B 局部软衬法

C 灌浆法

D 机器人法

答案解析:

进行局部修复的方法很多,主要有密封法、补丁法、铰接管法、局部软衬法、灌浆法、机器人法等。

46、下列土层中,采用高压喷射注浆法加固效果较好的有(  )。

A 软塑粘性土

B 硬粘性土

C 砂土

D 素填土

答案解析:

高压喷射注浆法对淤泥、淤泥质土、流塑或软塑粘性土、粉土、砂土、黄图、素填土和碎石土等地基都具有良好的处理效果。

47、关于钢板桩围堰施工的说法,正确的有(  )。

A 适用于深水基坑工程

B 钢板桩的锁口应用止水材料捻缝

C 施打时应有导向设备

D 施打顺序一般从上游向下游合龙

答案解析:

在粘土中不宜使用射水下沉方法。

48、下列施工安全检查项目中,属于季节性专项检查的有(  )。

A 防暑降温

B 施工用电

C 防台防汛

D 防冻防滑

答案解析:

季节性安全检查顾名思义是随季节开展的专项安全检查,诸如:夏休季的防暑降温、防食物中毒、防台防汛;冬季的防冻保暖、防跌、滑等安全检查。
