2K312020 城市桥梁下部结构施工

一、单选题

1、关于套箱围堰的施工要求,错误的是(   )。

A 无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑。套箱可制成整体式或装配式

B 制作中应防止套箱接缝漏水

C 下沉套箱前,应清理河床

D 当岩面有坡度时,应整平岩面,以增加稳定性并减少渗漏

答案解析:

若套箱设置在岩层上时,应整平岩面。当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。

考点:套箱围堰施工要求;

2、对钢筋混凝土板桩围堰施工要求说法错误的是(    )。

A 板桩的榫口一般圆形的较好。桩尖一般斜度为1:2.0~1:1.5

B 沉入砂砾层的板桩桩头,应增设加劲钢筋或钢板

C 钢筋混凝土板桩的制作,应用刚度较大的模板,榫口接缝应顺直、密合

D 目前钢筋混凝土板桩中,空心板桩较多

答案解析:

(1)板桩断面应符合设计要求。板桩桩尖角度视土质坚硬程度而定。沉入砂砾层的板桩桩头,应增设加劲钢筋或钢板。(2)钢筋混凝土板桩的制作,应用刚度较大的模板,榫口接缝应顺直、密合。如用中心射水下沉,板桩预制时,应留射水通道。(3)目前钢筋混凝土板桩中,空心板桩较多。空心多为圆形,用钢管作芯模。板桩的榫口一般圆形的较好。桩尖一般斜度为1:2.5~1:1.5。

考点:钢筋混凝土板桩围堰施工要求;

3、围堰的施工顺序为(    )合龙。

A 左岸至右岸

B 下游开始至上游

C 右岸至左岸

D 上游开始至下游

答案解析:

施打顺序一般从上游向下游合龙。

考点:钢板桩围堰施工要求;

4、有大漂石及坚硬岩石的河床不宜使用(    )。

A 土袋围堰

B 堆石土围堰

C 钢板桩围堰

D 双壁围堰

答案解析:

2016版教材42页

考点:钢板桩围堰施工要求;

5、在流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台的是(   )围堰。

A 土

B 土袋

C 钢套筒

D 钢板桩

答案解析:

在流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台的是钢套筒围堰。

考点:各类围堰适用范围;

6、适用于10m深水基础的围堰是(    )。

A 套箱围堰

B 土袋围堰

C 铁丝笼围堰

D 双壁钢围堰

答案解析:

双壁钢围堰内容较第三版教材有所删减,简要了解适用于深水基础,所以,D最符合题意。

考点:各类围堰适用范围;

7、围堰高度应高出施工期间可能出现的最高水位(包括浪高)(    )m。

A 1.0~1.50

B 0.7~1.0m

C 0.5~0.7m

D 0.3~0.5m

答案解析:

围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。

考点:围堰施工的一般规定;

8、下列选项中不属于选择围堰外形应考虑的因素是(   )。

A 水流对围堰、河床的集中冲刷

B 堰体结构的稳定性

C 堰体结构的长度

D 水域的水深

答案解析:

围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷和对航道、导流的影响。

考点:围堰施工的一般规定;


9、开始灌注混凝土时,导管底部至孔底的距离(   )mm时是满足相关规范要求的。

A 1000

B 600

C 400

D 200

答案解析:

开始灌注混凝土时,导管底部至孔底的距离宜为300~500mm;导管首次埋入混凝土灌注面以下不应少于1.0m;正常灌注时导管埋人混凝土深度宜为2~6m。

考点:水下混凝土灌注;


10、灌注桩混凝土须具备良好的和易性,下列坍落度(    )是合格的。

A 120mm

B 150mm

C 200mm

D 250mm

答案解析:

混凝土须具备良好的和易性,坍落度宜为180~220mm。

考点:水下混凝土灌注;

11、灌注桩各工序应连续施工,钢筋笼放入泥浆后(    )h内必须浇筑混凝土。

A 5.0

B 4.0

C 3.0

D 2.0

答案解析:

灌注桩各工序应连续施工,钢筋笼放入泥浆后4h内必须浇筑混凝土。

考点:钢筋笼与灌注混凝土施工要点;


12、钻孔灌注桩灌注水下混凝土时,一般要求在桩顶超灌一定高度,其作用是(    )。

A 避免导管漏浆

B 防止孔壁坍塌

C 保证桩顶混凝土质量

D 增强桩底混凝土密实性

答案解析:

钻孔灌注桩灌注水下混凝土时,一般要求在桩顶超灌一定高度,其作用主要是保证桩顶混凝土质量。

考点:钢筋笼与灌注混凝土施工要点;


13、钻孔灌注桩钢筋骨架的起吊方法宜采用(     )。

A 吊点位于骨架上部的一点拖吊

B 吊点位于骨架中心的一点吊

C 吊点位于骨架下部及中上部的二点吊

D 吊点平均分布于骨架上的三点吊

答案解析:

为了保证钻孔灌注桩钢筋骨架的起吊、时不变形,宜用两点吊。第一吊点设在骨架的下部,第二吊点设在骨架长度的中点到上三分点之间。所以,C最符合题意。

考点:筋笼与灌注混凝土施工要点;

14、钻孔灌注桩施工中,成孔后压灌混凝土并将钢筋笼插至设计深度成桩的方法是(   )。

A 旋挖钻

B 潜水钻

C 螺旋钻

D 冲抓钻

答案解析:

长螺旋钻孔:混凝土压灌结束后,应立即将钢筋笼插至设计深度,并及时清除钻杆及泵(软)管内残留混凝土。

考点:干作业成孔;

15、长螺旋钻钻至设计标高后,应先泵入混凝土并停顿(   )s,再缓慢提升钻杆。

A 30~50

B 20~30

C 10~20

D 5~10

答案解析:

长螺旋钻钻至设计标高后,应先泵入混凝土并停顿l0~20s,再缓慢提升钻杆。

考点:干作业成孔;

16、长螺旋钻机定位后,应进行复检,钻头与桩位点偏差不得大于(   )mm。

A 50.0

B 30.0

C 20.0

D 10.0

答案解析:

长螺旋钻机定位后,应进行复检,钻头与桩位点偏差不得大于20mm。

考点:干作业成孔;

17、正、反循环钻孔达到设计深度,在灌注混凝土之前,孔底沉渣厚度应符合设计要求,设计未要求时摩擦桩的沉渣厚度不应大于(    )mm。

A 100.0

B 200.0

C 300.0

D 400.0

答案解析:

钻孔达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求。设计未要求时端承型桩的沉渣厚度不应大于l00mm;摩擦型桩的沉渣厚度不应大于300mm。

考点:泥浆护壁成孔;

18、泥浆制备根据施工机械、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或(   )。

A 粉质黏土

B 膨润土

C 粉土

D 低塑性黏土

答案解析:

泥浆制备根据施工机具、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或膨润土。

考点:泥浆护壁成孔;

19、孔灌注桩施工前的做法,错误的是(    )

A 掌握工程地质资料,水文地质资料

B 制定安全生产措施

C 制定环境保护措施

D 有齐全,有效的施工记录

答案解析:

施工记录应在施工完成及时做出,而不是施工前。

考点:钻孔灌注桩基础的一般规定;

20、在砂类土、黏性土中沉桩宜用(   )法。

A 振动

B 锤击

C 射水

D 静力

答案解析:

锤击沉桩宜用于砂类土、黏性土。

考点:沉桩方式及设备选择;

21、沉桩施工时不宜用射水方法施工的土层(    )。

A 黏性土

B 砂层

C 卵石地层

D 粉细砂层

答案解析:

在黏性土中应慎用射水沉桩。

考点:沉桩方式及设备选择;

22、关于静力压桩法施工混凝土预制桩的说法,错误的是(    )。

A 桩顶不易损坏

B 施工时无冲击力

C 沉桩精度较高

D 沉桩过程不产生挤土效应

答案解析:

本题中,“桩顶不易损坏”,“施工时无冲击力”及“沉桩精度较高”显然都是静力压桩法的特点,所以,A、B和C都不符合题意。而沉桩过程不产生挤土效应不属于沉入桩特点,所以,D最符合本题的题意。

考点:沉桩方式及设备选择;

23、沉入桩终止锤击的控制应以控制桩端(    )为主。

A 设计标高

B 承载力

C 工艺

D 贯入度

答案解析:

桩终止锤击的控制应视桩端土质而定,一般情况下以控制桩端设计标高为主,贯入度为辅。

考点:沉入桩基础施工技术要点;

24、下列关于沉入桩施工的说法中错误的是(    )。

A 当桩埋置有深浅之别时,宜先沉深的,后沉浅的桩

B 在斜坡地带沉桩时,应先沉坡脚,后沉坡项的桩

C 当桩数较多时,沉桩顺序宜由中间向两端或向四周施工

D 在砂土地基中沉桩困难时,可采用水冲锤击法沉桩

答案解析:

解析:ACD都是正确的;B错误的原因是与事实相反。所谓“斜坡地带”斜坡并不是很大,先沉坡顶后沉坡脚有利于沉桩施工效率,因为被动土压力大于主动土压力。

考点:沉入桩基础施工技术要点;

25、沉入桩的(    )应通过沉桩试验后会同监理及设计单位研究确定。

A 设计标高

B 承载力

C 工艺

D 贯入度

答案解析:

贯入度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。

考点:沉入桩基础的准备工作;

26、关于重力式砌体墩台,下列说法错误的是(    )

A 墩台砌筑前,应清理基础,保持洁净

B 墩台砌体应采用坐浆法分层砌筑,竖缝应贯通

C 砌筑墩台镶面石的抗压强度不得低于设计要求

D 砌筑的石料和混凝土预制块应清洗干净,保持湿润

答案解析:

B错在竖缝应贯通,正确为竖缝均应错开,不得贯通

考点:重力式砌体墩台;

27、在城镇交通繁华路段施工盖梁时,宜采用(    ),以减少占路时间。

A 快装组合模板、门式支架

B 整体组装模板、快装组合支架

C 整体组装模板、碗扣式支架

D 快装组合模板、贝雷支架

答案解析:

在城镇交通繁华路段盖梁施工宜采用整体组装模板、快装组合支架,从而减少占路时间。

考点:城镇繁华路段盖梁施工;


28、钢管混凝土墩柱应采用(     )混凝土,一次连续浇筑完成。

A 微膨胀

B 自流平

C 速凝

D 早强

答案解析:

钢管混凝土墩柱应采用微膨胀混凝土,一次连续浇筑完成。

考点:柱式墩台施工;

29、对重力式砌体墩台说法错误的是(    )。

A 桥墩分水体镶面石的抗弯折强度不得低于设计要求

B 墩台砌筑前,应清理基础,保持洁净,并测量放线,设置线杆

C 砌筑墩台镶面石应从曲线部分或角部开始

D 墩台砌体应采用坐浆法分层砌筑,竖缝均应错开,不得贯通

答案解析:

重力式砌体墩台(1)墩台砌筑前,应清理基础,保持洁净,并测量放线,设置线杆。(2)墩台砌体应采用坐浆法分层砌筑,竖缝均应错开,不得贯通。(3)砌筑墩台镶面石应从曲线部分或角部开始。(4)桥墩分水体镶面石的抗压强度不得低于设计要求。(5)砌筑的石料和混凝土预制块应清洗干净,保持湿润。

考点:重力式墩台施工;

30、关于承台施工要求,说法正确的是(    )。

A 承台施工前应检查基桩位置,确认符合设计要求

B 承台基坑无水,设计无要求,基底可铺10cm厚碎石垫层

C 承台基坑有渗水,设计无要求,基底应浇筑10cm厚混凝土垫层

D 水中高桩承台采用套箱法施工时,套箱顶面高程可等于施工期间的最高水位

答案解析:

承台施工前应检查基桩位置,确认符合设计要求。在基坑无水情况下浇筑钢筋混凝土承台,如设计无要求,基底应浇筑10cm厚混凝土垫层。水中高桩承台采用套箱法施工时,套箱应架设在可靠的支承上,并具有足够的强度、刚度和稳定性。套箱顶面高程应高于施工期间的最高水位。

考点:承台施工;

二、多选题

31、关于钢板桩围堰施工的说法,正确的是()。

A 适用于深水基坑工程

B 钢板桩的锁扣应用止水材料捻缝

C 在黏土中宜使用射水下沉方法。

D 施打时应具有导向设备

E 施打顺序一般从上游向下游合龙

答案解析:

在黏土中不宜使用射水下沉方法。

32、土袋围堰外坡面有受冲刷危险时,可在外坡面用(    )等加以防护。

A 麻袋

B 玻璃纤维袋

C 砂砾石

D 无纺布袋

E 草袋

答案解析:

第四点、土袋围堰的施工要求。(1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装填不渗水的黏性土。

33、施工中经常采用的土袋围堰的施工要求是(   )。

A 土袋中宜装不渗水的黏性土

B 堰外边坡为1:0.5~1:1,内边坡为1:0.2~1:0.5

C 适用于水深5m以下

D 围堰中心部分可填筑黏土及黏性土芯墙

E 堆袋应自上游开始至下游合龙

答案解析:

土袋堰施工要求(1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装不渗水的黏性土,装土量为土袋容量的l/2~2/3。袋口应缝合。堰外边坡为l:0.5~1:1,堰内边坡为l:0.2~1:0.5。围堰中心部分可填筑黏土及黏性土芯墙。(2)堆码土袋,应自上游开始至下游合龙。上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。(3)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。

34、对现场填筑土围堰的施工要求是(    )。

A 围堰填筑应自上游开始至下游合龙

B 筑堰材料宜用黏性土、粉质黏土或砂质黏土

C 打木桩固定

D 必须将堰底下河床底上的杂物、石块及树根等清除干净

E 适用于较深围堰

答案解析:

土围堰施工要求(1)筑堰材料宜用黏性土、粉质黏土或砂质黏土。填出水面之后应进行夯实。填土应自上游开始至下游合龙。(2)筑堰前,必须将筑堰部位河床之上的杂物、石块及树根等清除干净。(3)堰顶宽度可为l~2m。机械挖基时不宜小于3m。堰外边坡迎水流一侧坡度宜为1:2~1:3,背水流一侧可在1:2之内。堰内边坡宜为1:1~1:1.5。内坡脚与基坑边的距离不得小于1m。

35、土围堰坡面受流速较大水流冲刷,在外坡面可用(       )防护。

A 柴排

B 片石

C 钢板桩

D 草袋

E 土工织物

答案解析:

因筑堰引起流速增大使堰外坡面有受冲刷的危险时,可在外坡面用草皮、柴排、片石、草袋或土工织物等加以防护。

36、关于灌注桩水下混凝土灌注用导管要求的说法,正确的有(    )。

A 导管直径宜为20~30cm,节长宜为3m

B 导管采用法兰盘接头宜加锥形活套

C 导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm

D 采用螺旋丝扣型接头时必须有防止松脱装置

E 导管不得漏水,使用前应试拼、试压,试压的压力宜为孔底静水压力的1.0倍。

答案解析:

导管应符合下列要求:1)导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为2m。2)导管不得漏水,使用前应试拼、试压,试压的压力宜为孔底静水压力的1.5倍。3)导管轴线偏差不宜超过孔深的0.5%,且不宜大于10cm。4)导管采用法兰盘接头宜加锥形活套;5)采用螺旋丝扣型接头时必须有防止松脱装置。

37、关于钻孔灌注桩护筒埋设的说法,正确的有(    )。

A 平面位置应准确

B 垂直偏差应符合要求

C 护筒内径与桩径一致

D 可采用钢护筒

E 护筒应高出地面0.3米

答案解析:

泥浆护壁成孔;护筒内径应大于桩径

38、适用于黏性土、粉土、砂土、填土、碎石土及风化岩层施工的钻孔灌注桩成孔方式包括()。

A 反循环回转钻

B 冲击钻

C 旋挖钻

D 冲抓钻

E 锤击沉桩

答案解析:

冲击钻、冲抓钻及旋挖钻适用于黏性土、粉土、砂土、填土、碎石土及风化岩层施工的钻孔

39、预制桩的接桩连接方式包括(   )。

A 承插连接

B 焊接连接

C 法兰连接

D 机械连接

E 胶圈连接

答案解析:

预制桩的接桩可采用焊接、法兰连接或机械连接。

40、对地质复杂的大桥、特大桥,为检验桩的(   )应进行试桩。

A 设计标高

B 承载能力

C 沉桩工艺

D 强度

E 刚度

答案解析:

对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩

41、关于柱式墩台施工要求,正确的有(     )。

A 墩台柱与承台基础接触面应凿毛处理,清除钢筋污锈

B 浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层

C 柱身高度内有系梁连接时,系梁应与柱同步浇筑

D V形墩柱混凝土应对称浇筑

E 柱式墩台施工浇筑混凝土时宜分二次浇筑完成。

答案解析:

柱式墩台施工浇筑混凝土时宜一次浇筑完成。

42、下列重力式混凝土墩、台施工要求,正确的有(    )。

A 墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈

B 墩台混凝土宜水平分层浇筑,每层高度宜为1m

C 墩台混凝土分块浇筑时,每块面积不得小于50㎡

D 明挖基础上灌筑墩、台第一层混凝土时,要防止水分被基础吸收

E 墩身镶面应从直线开始,曲线结束

答案解析:

墩台混凝土宜水平分层浇筑,每层高度宜为1.5-2m,应从曲线开始,边角开始

三、案例分析

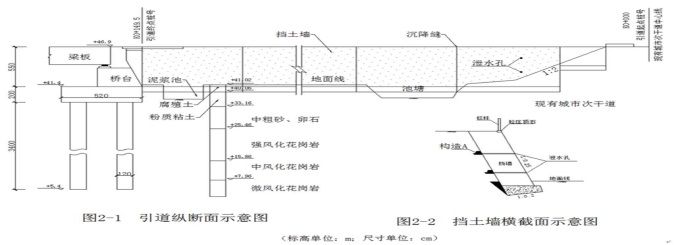

桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻,反循环回转钻,潜水钻,冲击钻,长螺旋钻机,静力压桩机。


43、施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。

正确答案:

选择冲击钻,因为土质为风化岩层,在备选的桩机施工机械中,只有冲击钻可以适用本工程所有的土质地层。

答案解析:

选择冲击钻,因为土质为风化岩层,在备选的桩机施工机械中,只有冲击钻可以适用本工程所有的土质地层。

考点:成孔方式与设备选择;
