2K312030 城市桥梁上部结构施工

一、单选题

1、关于梁板吊放技术要求的说法,错误的是(  )。

A 捆绑吊点距梁端悬出的长度不得大于设计规定

B 采用千斤绳吊放混凝土T型梁时,可采用让两个翼板受力的方法

C 钢梁经过验算不超过容许应力时,可采用人字千斤绳起吊

D 各种起吊设备在每次组装后,初次使用时,应先进行试吊

答案解析:

A项“捆绑吊点距梁端悬出的长度不得大于设计规定”没有过多的信息,显然是正确的;C项“钢梁经过验算不超过容许应力时,可采用人字千斤绳起吊”也满足技术要求,但显然要对规范有所了解;D项“各种起吊设备在每次组装后,初次使用时,应先进行试吊”,试吊也属于常识,所以,B项所述做法不正确,是最符合题意的答案。

考点:装配式梁(板)安装就位的技术要求;

2、对于装配式梁板技术准备,说法错误的是(    )

A 对操作人员进行培训和考核

B 测量放线,给出高程线,结构中心线并标识

C 准备备用吊装设备,应急使用

D 按照规定进行技术安全交底

答案解析:

2016版教材49页

考点:装配式梁(板)技术准备;

3、吊装梁长25m以上的预应力简支梁前,应验算裸梁的(    )。

A 抗弯性能

B 稳定性能

C 抗剪性能

D 抗扭性能

答案解析:

吊装梁长25m以上的预应力简支梁前,应验算裸梁的稳定性能。(2016年教材P49)

考点:装配式梁(板)吊运方案;

4、关于装配式梁(板)吊装要求的说法,正确的是(    )。

A 吊装就位时,混凝土强度为梁体设计强度的70%

B 吊移板式构件时,不用考虑其哪一面朝上

C 吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担

D 预应力混凝土梁构件待孔道压浆强度达到20MPa时才能吊装

答案解析:

吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%。其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa。吊移板式构件时,不得吊错板梁的上、下面,防止折断。

考点:装配式梁(板)的预制构件与支承结构;

5、采用悬臂浇筑法施工的预应力混凝土连续梁,确定悬臂浇筑段前段标高时,应考虑的因素有挂篮前端的垂直变形值、预拱度设置、施工中已浇段的实际标高和温度影响。其中,不属于施工过程中的监测项目的为(    )。

A 挂篮前端的垂直变形值

B 预拱度设置

C 施工中已浇段的实际标高

D 温度影响

答案解析:

确定悬臂浇筑段前端标高时应考虑:(1)挂篮前端的垂直变形值;(2)预拱度设置;(3)施工中已浇段的实际标高;(4)温度影响。施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。

考点:悬臂浇筑法的高程控制;

6、桥梁施工时合龙段说法错误的是(    )。

A 合龙前应观测气温变化与梁端高程及悬臂端间距的关系

B 合龙段的混凝土强度宜提高一级

C 合龙段长度宜为2m

D 气温最高时浇筑

答案解析:

合龙宜在一天气温最低时进行。

考点:悬臂浇筑法的张拉及合龙:

7、采用悬臂浇筑法施工预应力钢筋混凝土连续梁时,正确的合龙顺序是(    )。

A 次跨一中跨一边跨

B 中跨一边跨一次跨

C 边跨一次跨一中跨

D 次跨一边跨一中跨

答案解析:

悬臂法浇筑法预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。

考点:悬臂浇筑法的张拉及合龙;

8、采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是(    )。

A 0号块→主梁节段→边跨合龙段→中跨合龙段

B 0号块→主梁节段→中跨合龙段→边跨合龙段

C 主梁节段→0号块→边跨合龙段→中跨合龙段

D 主梁节段→0号块→中跨合龙段→边跨合龙段

答案解析:

本题考查的是悬臂浇筑法。应是先浇筑0号块,然后是墩顶梁段两侧对称悬浇梁段,接着是边孔支架现浇梁段,最后是主梁跨中合拢段。参见教材P50。

考点:悬臂浇筑法的悬浇顺序及要求;

9、悬浇连续梁梁体一般应分(     )大部分浇筑。

A 3.0

B 4.0

C 5.0

D 6.0

答案解析:

悬浇梁体一般应分四大部分浇筑。

考点:悬臂浇筑法的浇筑段落;

10、挂篮施工、行走时的抗倾覆安全系数不得小于(   )。

A 1.3

B 1.5

C 2.0

D 2.5

答案解析:

挂篮施工、行走时的抗倾覆安全系数不得小于2。

考点:悬臂浇筑法挂篮设计与组装;

11、挂篮允许最大变形(包括吊带变形)为(    )mm。

A 50.0

B 30.0

C 20.0

D 10.0

答案解析:

挂篮允许最大变形(包括吊带变形)为20mm。

考点:悬臂浇筑法挂篮设计与组装;

12、挂篮质量与梁段混凝土的质量比值宜控制在(   )。

A 0.5~0.7

B 0.3~0.5

C 0.2~0.3

D 0.15~0.3

答案解析:

挂篮质量与梁段混凝土的质量比值控制在0.3~0.5。

考点:悬臂浇筑法挂篮设计与组装;

13、现浇预应力钢筋混凝土连续梁施工时,支架和模板完成后应进行预压,其作用是消除基础的沉陷和(     )。

A 支架弹性变形

B 支架非弹性变形

C 混凝土收缩及温度变形

D 混凝土连续梁预拱度

答案解析:

承重部位的支架和模板,必要时应在立模后预压,主要用来消除非弹性变形和基础的沉陷。B最符合题意。

考点:支架法;


14、关于承重模板支架搭设的说法,正确的是(  )。

A 脚手架宜利用支架体系搭设

B 支架底部应有良好的排水措施

C 支架搭设完毕后即可投入使用

D 地基承载力不影响支架的搭设

答案解析:

支架底部应有良好的排水措施,不得被水浸泡。参见教材P50。

考点:支架法;

二、多选题

15、关于装配式梁(板)吊装要求的说法,错误的是(   )。

A 吊装就位时,混凝土强度为梁体设计强度的70%

B 吊移板式构件时,不用考虑其哪一面朝上

C 吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担

D 每根大梁就位后,应及时焊接连接钢筋或浇筑混凝土固定构件

E 吊绳与起吊构件的交角小于45度时,应设置吊架或吊装扁担

答案解析:

A错误,吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%。B错误,吊移板式构件时,不得吊错板梁的上、下面,防止折断。D错误,每根大梁就位后,应及时设置保险垛或支撑,将梁固定并用钢板与已安装好的大梁预埋横向连接钢板焊接,防止倾倒。吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担

16、对预制构件与支承结构的技术要求说法错误的是()。

A 装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,设计无要求时一般不应低于设计强度的75%

B 预制构件吊装时,孔道内水泥浆如设计无要求时,不应低于40MPa

C 桥梁支座的安装质量应符合要求,其规格、位置及标高应准确无误

D 梁长30m以上的预应力简支梁应验算裸梁的稳定性

E 支撑位置应与吊点位置一致

答案解析:

B错误,预制构件吊装时,孔道内水泥浆如设计无要求时,不应低于30MPa。D错误,梁长25m以上的预应力简支梁应验算裸梁的稳定性。

17、装配式梁(板)施工依照吊装机具不同,梁板架设方法分为(    )。

A 移动模架法

B 起重机架梁法

C 跨墩龙门吊架梁法

D 穿巷式架桥机架梁法

E 满堂支架法

答案解析:

依照吊装机具不同,梁板架设方法分为起重机架梁法、跨墩龙门吊架梁法和穿巷式架桥机架梁法。

考点:装配式梁(板)施工方案;

18、下列连续梁(T构)的合龙、体系转换和支座反力调整的规定,符合规范的有(    )。

A 合龙段的长度宜为3m

B 合龙宜在一天中气温最低时进行

C 合龙段的混凝土强度宜提高一级

D 体系转换时,支座反力调整应以高程控制为主,反力作为校核

E 合龙前,在悬臂两端预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定

答案解析:

连续梁合拢、体系转换和支座反力调整的规定:1、合龙段的长度宜为2M、合龙前应观测天气气温变化和粱段高程和悬臂端间距的关系3、合龙前按设计规定,将两悬臂端合龙口用临时设施连接,并将合龙跨一侧墩的临时锚固或改成临时支座4、合龙前,在悬臂两端预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定5、在一天气温最低时进行6、合龙段混凝土宜提高一级7、连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。

19、关于悬臂浇筑顺序及要求的说法,正确的有(    )。

A 在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结

B 在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段

C 悬臂浇筑混凝土时,宜从与前段混凝土连接处向悬臂前端浇筑

D 最后浇筑中跨合龙段形成连续梁体系

E 悬臂浇筑边跨主梁合龙段

答案解析:

  悬浇顺序及要求:(1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;(2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;(3)在支架上浇筑边跨主梁合龙段;(4)最后浇筑中跨合龙段形成连续梁体系。

20、关于移动模架法现浇预应力混凝土连续梁的要求,正确的有(    )。

A 支架长度必须满足施工要求

B 支架应利用专用设备组装,在施工时能确保质量和安全

C 浇筑施工缝,必须放在弯矩较大处

D 内、外模板就位时,其平面尺寸、高程、预拱度的误差必须控制在容许范围内

E 预应力筋管道、钢筋、预埋件设置应符合规范规定和设计要求

答案解析:

使用移动模架法浇筑连续梁时支架长度必须满足要求;支架应利用专有设备组装,在施工时能确保质量和安全;内外模板就位时,尺寸,高程,预拱度误差必须满足容许范围之内;浇筑施工缝,必须放在弯矩零点处。

21、关于现浇预应力混凝土连续梁施工的说法,正确的有()。

A 张拉台座的抗倾覆稳定系数不得小于1.5

B 采用悬浇法时,挂篮与悬浇梁段混凝土的质量比值不应超过0.7

C 悬臂浇筑时,0号段应实施临时固结

D 支架法施工,各种支架和模板安装完后,直接进行钢筋施工

E 悬臂浇筑时,通常最后浇筑中跨合龙段

答案解析:

张拉台座的抗倾覆稳定系数不得小于1.5;挂篮质量与梁段混凝土的质量比值控制在0.3-0.5,特殊情况不得超过0.7;在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;最后浇筑中跨合龙段形成连续梁体系。支架法,模板支架施工完成后,应进行预压消除非弹性变形后进入下道工序

22、设置现浇混凝土箱梁支架预拱度应考虑的因素有(    )。

A 支架在荷载作用下的弹性压缩

B 支架在荷载作用下的非弹性压缩

C 梁体混凝土强度

D 支架基础的沉陷

E 由混凝土收缩及温度变化引起的挠度

答案解析:

在支架上浇筑现浇预应力混凝土连续梁需在施工时设置一定数值的预拱度,其值为以下各项变形值之和:(1)卸架后上部构造本身及活载一半所产生的竖向挠度;(2)支架在荷载作用下的弹性压缩;(3)支架在荷载作用下的非弹性压缩;(4)支架基底在荷载作用下的非弹性沉陷;(5)由混凝土收缩及温度变化而引起的挠度。预拱度的最高值应设置在梁的跨径中点。

三、案例分析

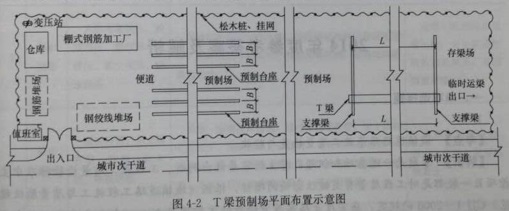

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

​​​​​​​



项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间。

23、列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)

正确答案:

(1)预制台座的间距B=2/2+2+2/2=4m;(2)支撑梁的间距L=30-2×0.6=28.8m解析:由图4-2可以看出,间距B为两片T梁的中到中。

答案解析:

(1)预制台座的间距B=2/2+2+2/2=4m;(2)支撑梁的间距L=30-2×0.6=28.8m解析:由图4-2可以看出,间距B为两片T梁的中到中。

考点:装配式梁(板)安装就位的技术要求;

四、案例分析

某桥梁上部结构采用装配式梁板施工技术,采用穿巷式架桥机进行吊装作业,制定了相应的预制和吊装方案,对于技术准备,项目部仅对操作人员进行培训和考核。

24、补全技术准备的内容

正确答案:

还应进行技术安全交底,对测量做出精确放线,给出高程线,结构中心线,边线,并进行清晰的标识。


答案解析:

还应进行技术安全交底,对测量做出精确放线,给出高程线,结构中心线,边线,并进行清晰的标识。

考点:装配式梁(板)技术准备;

五、案例分析

某公司承建一座市政桥梁工程,桥梁上部结构采用悬臂浇筑法施工,对于施工方案中只有针对主梁跨中合龙段部位的技术措施,监理在审查过程中发现其不完整,要求补全。


25、补全施工方案中其他部位的技术措施。

正确答案:

还有墩顶梁段,墩顶梁段两侧对称悬浇梁段,边孔支架现浇梁段的相关技术保证措施

答案解析:

还有墩顶梁段,墩顶梁段两侧对称悬浇梁段,边孔支架现浇梁段的相关技术保证措施

考点:悬臂浇筑法的浇筑段落;

六、案例分析

背景资料某施工单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30m,跨度为80m-136m+80m,箱梁宽14.5m,底板宽8m;箱梁高度由根部的7.5m渐变到跨中的3.0m。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后在节段上拼装挂篮。

26、补充挂篮进入下一节段施工前的必要工序。

正确答案:

墩顶0号块临时固结、混凝土养护及强度检查、完成段轴线及高程测量、挂篮高程的确定、挂篮预压。

答案解析:

墩顶0号块临时固结、混凝土养护及强度检查、完成段轴线及高程测量、挂篮高程的确定、挂篮预压。

考点:悬臂浇筑法的悬浇顺序及要求;


七、案例分析

某公司中标一座城市跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求。跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实,支架安全专项施工方案分为门洞支架和满堂支架两部分,并计算支架结构的强度和验算其稳定性。

项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:

(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;

(2)选择一天中气温较低的时候浇筑混凝土;

(3)对支架进行检测和维护,防止支架下沉变形;

(4)夏季施工保证混凝土养护用水及资源供给。


27、模板施工前还应对支架进行哪些试验?主要目的是什么?

正确答案:

模板施工前还应对支架进行预压,主要是为了消除拼装间隙和地基沉降等非弹性变形。

答案解析:

模板施工前还应对支架进行预压,主要是为了消除拼装间隙和地基沉降等非弹性变形。

考点:支架法;
