编辑人: 人逝花落空

calendar2025-03-27

message7

visits483

2021二建《机电》真题

一、单选题

1、对开式滑动轴承的安装工作不包括()

A 胀套

B 清洗

C 刮研

D 检查

答案解析:

对开式滑动轴承的安装过程,包括轴承的清洗、检查、刮研、装配、间隙调整和压紧力的调整。

2、新建供电系统,逐级送电的顺序是()

A 先高压后低压、先干线后支视

B 先高压后低压、先支线后干线

C 先低压后高压、先干线后支线

D 先低压后高压、先支线后干线

答案解析:

按已批准的受电作业指导书,组织新建电气系统变压器高压侧接受电网侧供电,通过配电柜按先高压后低压、先干线后支线的原则逐级试通电。

3、关于管道安装后需要静电接地的说法,正确的是()

A 每对法兰必须没置导线跨接

B 静电接地线应采用螺栓连接

C 跨接引线与不锈钢管道直连

D 静电接地安装后应进行测试

答案解析:

静电接地安装:(1)有静电接地要求的管道,当每对法兰或其他接头间电阻值超过0.03时,应设导线跨接。(2)管道系统的接地电阻值、接地位置及连接方式按设计文件的规定,静电接地引线宜采用焊接形式。(3)有静电接地要求的不锈钢和有色金属管道,导线跨接或接地引线不得与管道直接连接,应采用同材质连接板过渡。(4)静电接地安装完毕后,必须进行测试,电阻值超过规定时,应进行检查与调整。

4、锅炉受热面组件采用直立式组合的优点是()

A 组合场面积大

B 便于组件吊装

C 钢材耗用量小

D 安全状况校好

答案解析:

直立式组合就是按设备的安装状态来组合支架,将联箱放置(或悬吊)在支架上部,管屏在联箱下面组装。其优点在于组合场占用面积少,便于组件的吊装;缺点在于钢材耗用量大,安全状况较差。

5、.下列工序中,不属于工业钢站构一般安装程序的是()

A 部件加工

B 构件检查

C 基础复查

D 钢柱安装

答案解析:

直立式组合就是按设备的安装状态来组合支架,将联箱放置(或悬吊)在支架上部,管屏在联箱下面组装。其优点在于组合场占用面积少,便于组件的吊装;缺点在于钢材耗用量大,安全状况较差。

6、关于超声波物位计的安装要求,错误的是()。

A 应安装在进料口的上方

B 传感器宜垂直于物料表面

C 信号波束角内不应有遮挡物

D 物料最高物位不应进入仪表盲区

答案解析:

超声波物位计的安装应符合下列要求:不应安装在进料口的上方;传感器宜垂直于物料表面;在信号波束角内不应有遮挡物;物料的最高物位不应进入仪表的盲区。

7、.涂料进场验收时,供料方提供的产品质量证明文件不包括()

A 产品检测方法

B 接术鉴定文件

C 涂装工艺要求

D 材料检测报告

答案解析:

涂料进场时,供料方除提供产品质量证明文件外,尚应提供涂装的基体表面处理和施工工艺等要求。产品质量证明文件应包括:产品质量合格证;质量技术指标及检测方法;材料检测报告或技术鉴定文件。

8、在室外排水管道施工程序中,防腐施工的紧前工作是()

A 系统清洗

B 系统通水试验

C 管道安装

D 系统闭水试验

答案解析:

室外排水管道施工程序:施工准备→材料验收→管道测绘放线→管道沟槽开挖→管道加工预制→管道安装→排水管道井施工→系统闭水试验→防腐→系统清洗→系统通水试验→管道沟槽回填。

9、关于三相四孔插座接线要求的说法,正确的是()

A 保护接地导体接在下孔

B 同一场所的插座接线相序一致

C 接地导体在插座间串联

D 相线利用插座的端子转接供电

答案解析:

三相四孔及三相五孔插座的保护接地导体(PE)应接在上孔;插座的保护接地导体端子不得与中性导体端子连接;同一场所的三相插座,其接线的相序应一致。

10、空调绝热材料进场见证取样的复验性能中不包括()

A 热阻

B 氧指数

C 密度

D 吸水率

答案解析:

绝热材料进场时,应对材料的导热系数或热阻、密度、吸水率等性能进行见证取样检验;复验合格后方可开始安装。

11、下列参数中,不属于会议灯光系统要求检测的是()

A 照度

B 色温

C 光源

D 显色指数

答案解析:

会议灯光系统的检测宜包括照度、色温和显色指数。

12、自动喷水灭火系统的闭式喷头在安装前应进行()

A 喷洒性能试验

B 强度性能试验

C 耐湿性能试验

D 密封性能试验

答案解析:

自动喷水灭火系统的闭式喷头应在安装前进行密封性能试验。

13、液压电梯的组成系统中不包括()

A 曳引系统

B 泵站系统

C 导向系统

D 控制系统

答案解析:

液压电梯一般由泵站系统、液压系统、导向系统、轿厢系统、门系统、电气控制系统、安全保护系统等组成。

14、.下列社会资本投资的公用设施项目中,必须招标的是()

A 单项施工合同估算价900万元的城市轨道交通工程

B 合同估算价100万元的公路项目重要材料采购服务

C 合同估算价80万元的水利工程设计服务

D 合同估算价50万元的电力工程勘察服务

答案解析:

城市轨道交通等城建项目必须招标。

15、下列条件中,不属于机电工程索赔成立的前提条件是()

A 已造成承包商工程项目成本的额外支出

B 承包商按规定时限提交索赔意向和报告

C 承包商履约过程中发现合同的管理漏洞

D 造成工期损失的原因不是承包商的责任

答案解析:

索赔成立的前提条件,应该同时具备以下三个前提条件:(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。(2)造成费用增加或工期损失的原因,按合同约定不属于承包商的行为责任或风险责任。(3)承包商按合同规定的程序和时间提交索赔意向通知和索赔报告。

16、下列情况中,不需要修改或补充施工组织设计的是()

A 工程设计有重大变更

B 各项管理目标有重大变化

C 施工班组有重大调整

D 主要施工方法有重大调整

答案解析:

项目施工过程中,发生下列情况之一时,施工组织设计应及时进行修改或补充:(1)工程项目或合同内容有较大变动;(2)工程设计有重大修改;(3)主要施工方法有重大调整;(4)有关法律、法规、规范和标准实施、修订和废止;(5)主要施工资源配置有重大调整;(6)各项管理目标发生变化;(7)各项管理措施发生重大变化;(8)临建面积增加,施工用地扩大;(9)施工环境有重大改变。

17、施工机具按类型和性能参数的选择原则中不包括()。

A 满足工程需要

B 保证质量要求

C 施工方案需要

D 装备规划要求

答案解析:

施工机具的类型,应满足施工部署中的机械设备供应计划和施工方案的需要。施工机具的主要性能参数,要能满足工程需要和保证质量要求。

18、建设工程竣工验收时,审核竣工文件的单位是()

A 施工单位

B 监理单位

C 建设单位

D 设计单位

答案解析:

竣工文件由施工单位负责编制,监理负责审核。

19、下列沟通协调内容中,属于外部沟通协调的是()

A 各专业管线的综合布置

B 重大设备安装方案的确定

C 施工工艺做法技术交底

D 施工使用的材料有序供应

答案解析:

外部沟通协调的主要内容:与建设单位的沟通与协调:包括:现场临时设施;技术质量标准的对接,技术文件的传递程序;工程综合进度的协商与协调;业主资金的安排与施工方资金的使用;业主提供的设备、材料的交接、验收的操作程序;设备安装质量、重重大设备安装方案的确定;合同变更、索赔、签证;现场突发事件的应急处理。

20、.建筑安装工程进度款支付的申请内容中不包括()

A 已支付的合同价款

B 本月完成的合同价款

C 已签订的预算价款

D 本月返还的预付价款

答案解析:

进度款支付申请内容:1)累计已完成的合同价款。2)累计已实际支付的合同价款。3)本周期合计完成的合同价款:本周期已完成的单价项目金额;本周期应支付的总价项目金额;本周期已完成的计日工价款;本周期应支付的安全文明施工费;本周期应增加的金额。4)本周期合计应扣减的金额:本周期应扣回的预付款;本周期应扣减的金额。5)本周期实际应支付的合同价款。

二、多选题

21、下列材料中,不属于有机绝缘材料的有( )。

A 云母

B 石棉

C 硫黄

D 橡胶

E 矿物油

答案解析:

(1)无机绝缘材料:有云母、石棉、大理石、瓷器、玻璃和硫黄。(2)有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝。

22、.动力式压缩机按结构形式和工作原理可分为( )。

A 轴流式压缩机

B 容积式压缩机

C 离心式压缩机

D 往复式压缩机

E 混流式压缩机

答案解析:

工作原理,容积式压缩机可分为往复式压缩机、回转式压缩机;动力式压缩机可分为轴流式压缩机、离心式压缩机和混流式压缩机。

23、管道工程施工测量的准备工作应包括( )

A 勘察施工现场

B 绘制施测草图

C 确定施测精度

D 设置沉降观测点

E 测设施工控制桩

答案解析:

管道工程施工测量的准备工作:1)熟悉设计图纸资料;2)勘察施工现场;3)绘制施测草图;4)确定施测精度。

24、.关于起重卸扣的使用要求,正确的有( )

A 按额定负荷标记选用

B 无标记的不得使用

C 可用焊接的方法修补

D 水久变形后应报废

E 只应承受纵向的拉力

答案解析:

卸扣使用要求:(1)吊装施工中使用的卸扣应按额定负荷标记选用,不得超载使用,无标记的卸扣不得使用。(2)卸扣表面应光滑,不得有毛刺、裂纹、尖角、夹层等缺陷,不得利用焊接的方法修补卸扣的缺陷。(3)卸扣使用前应进行外观检查,发现有永久变形或裂纹应报废。(4)使用卸扣时,只应承受纵向拉力。

25、关于焊接操作要求的说法,正确的有()。

A 定位焊缝不得熔入正式焊缝

B 不得在焊接坡口内试验电流

C 盖面焊道不得锤击消除应力

D 焊机电流表未校验不得使用

E 焊接中断时应控制冷焊速度

答案解析:

预热及层间温度:对于需要预热的多层(道)焊焊件,其层间温度应不低于预热温度。焊接中断时,应控制冷却速度或采取其他措施防止其对管道产生有害影响。恢复焊接前,应按焊接工艺规程的规定重新进行预热。注意事项:(1)不得在焊件表面引弧或试验电流;(2)在根部焊道和盖面焊道上不得锤击。

26、关于声级计的使用要求,正确的有( )。

A 选用的量程和精度应满足噪声检测要求

B 送所属企业的计量管理部门校准或校验

C 定期送法定或授权的计量检定机构检定

D 经货和验证合格后即可发放使用测量

E 必须具有计量检定证书或计量检定标记

答案解析:

声级计属于列入国家强制检定目录的工作计量器具,列入国家强制检定目录的工作计量器具,C选项正确;所选用的计量器具和测量设备,必须具有计量检定证书或计量检定标记。E正确。

27、企业申请新装用电时,应向供电部门提供的资料包括( )。

A 用电负荷

B 用电性质

C 用电设备

D 用电规划

E 用电方法

答案解析:

用户申请新装或增加用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料。包括用电地点、电力用途、用电性质、用电设备、用电设备清单、用电负荷、保安电力、用电规划等,并依照供电企业规定如实填写用电申请书及办理所需手续。

28、关于压力容器许可制度的说法,正确的有( )

A 固定式压力容器不单独许可

B 各类气瓶安装无需许可

C 压力容器改造需单独许可

D 压力容器重大修理需单独许可

E A1级可覆盖A2级、D级

答案解析:

固定式压力容器安装不单独进行许可,各类气瓶安装无需许可。压力容器制造(含安装、修理、改造)许可,A1级覆盖A2、D级,A2、C1、C2级覆盖D级。

29、关于工业安装工程质量验收的说法,正确的有( )。

A 质量检验数量应符合验收标准

B 隐蔽工程应在隐蔽前验收合格

C 单位工程的验收由监理单位组织

D 质量验收前施工单位应自检合格

E 分包工程的质量验收由分包单位申报

答案解析:

单位工程的验收由建设单位项目负责人组织,选项C错误;当工程由分包单位施工时,其总承包单位应对工程质量全面负责,并由总承包单位报验,选项E错误。

30、下列建筑安装工程检验批的质量验收项目中,属于主控项目的是( )。

A 母线槽的绝缘电阻值

B 卫生器具安装的水平度

C 空调水管的支架间距

D 金属风管的严密性检验

E 风机盘管排水管坡度

答案解析:

管道的压力试验、风管系统的严密性检验、电气的绝缘与接地测试等均是主控项目。

三、案例分析

案例(一)某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标,外省施工单位在电子招标投标交易平台注册登记,当下载招标文件时,被告知外省施工单位需提前报名,审核通过后方可参与投标。最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元),合同约定,工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%,工程价款结算总额的3%作为质量保修金。500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量,供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。

31、要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。

答案解析:

不合理;(1分)。理由:任何单位和个人不得在招标投标活动中设置注册登记(2分)、投标报名等前置条件限制潜在投标人下载资格预审文件或者招标文件。(2分)

32、风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?

答案解析:

(1)应在盘管进场时进行复验;(2)还应对机组的风量、功率及噪声等性能进行见证取样检验;(3)复验数量最少选取设备总数的2%且不得少于2台。因此应抽取500*2%=10台。

33、.指出图1屋顶排烟风机安装的不合格项,应怎么纠正?

答案解析:

不合格项:(1)风机与基础之间安装橡胶减振垫,不合格;纠正:防排烟风机应设在混凝土或钢架基础上,且不应设置减振装置;不合格项:(2)设备与排烟风管之间采用普通帆布短管连接;纠正:防排烟系统的柔性短管必须采用不燃材料。

34、计算本工程质量保修金的金额,本工程进度价款的结算方式可以有哪几种方式?

答案解析:

(1)质量保修金的金额为:(3000-100)×3%=87万;(2)结算方式:一般工程进度款的结算方式包括定期结算、分段结算、竣工后一次性结算、目标结算、约定结算、结算双方约定的其他结算方式。

四、案例分析

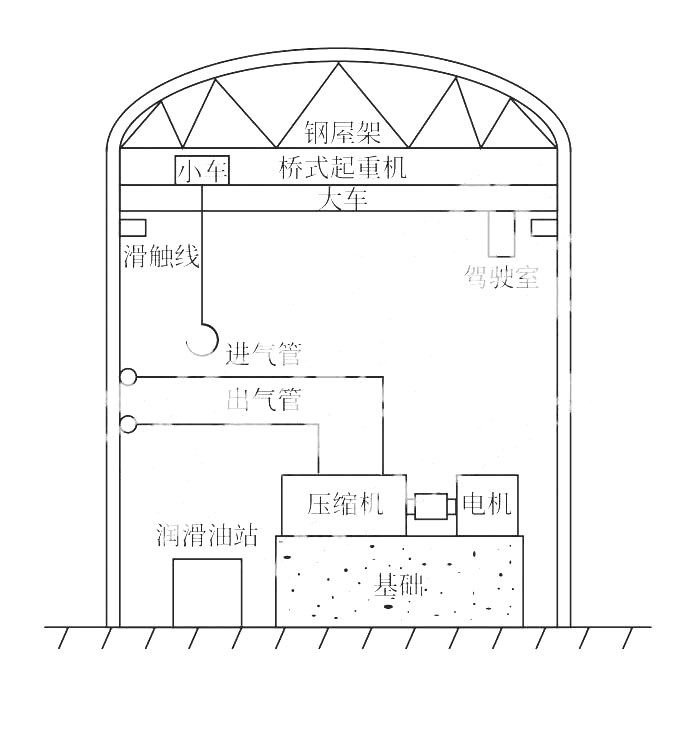

案例(二)【背景资料】某施工单位承包一新建风电项目的35kV升压站和35kV架空线路,根据线路设计,架空线路需跨越铁路,升压站内设置一台35kV的浸式变压器,施工单位项目部及生活营地设置在某行政村,项目进场后,未经铁路部门许可,占用铁路用地存放施工设备,受到铁路部门处罚,停工处理,造成了工期延误。设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底。在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装,经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,管母线仍按原设计施工图供货,经协调,管母线返厂加工处理,为保证合同工期,项目部组织人员连夜加班,进行管母线安装,采用大型照明灯,增配电焊机,切割机等机具,期间因扰民被投诉。项目部整改后完成施工,但造成了工期延误。升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目补充了交接试验项目,通过验收。

35、项目部在设置生活营地时需要与哪些部门沟通协调?

答案解析:

项目部在设置生活营地时需要与居民(村民)、公安、医疗、电力、其他单位等沟通协调。

36、.在降低噪声和控制光污染方面项目部应采取哪些措施?

答案解析:

噪声与振动控制:(1)在施工场界对噪声进行实时监测与控制,现场噪声排放不得超过国家标准(2)尽量使用低噪声、低振动的机具,采取隔声与隔振措施。光污染控制:(1)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。(2)大型照明灯应控制照射角度,防止强光外泄。

37、变压器交接试验还应补充哪些项目?

答案解析:

变压器交接试验还应补充:绝缘油试验、测量绕组连同套管的直流电阻、绕组连同套管交流耐压试验。

38、造成本工程工期延误的原因有哪些?

答案解析:

(1)未经铁路部门许可占用场地,受到铁路部门的处罚,停工处理。(2)与电气设计师未及时协调,电气设计师未及时跟进图纸,造成无法安装。(3)管母线返厂加工处理。(4)对施工现场未进行合规绿色施工管理,光污染及声污染造成造成扰民,被投诉整改,导致工期延误。

五、案例分析

案例(三)【背景资料】某安装公司中标一机电工程项目,承包内容有工艺设备及管道工程、暖通工程、电气工程和给排水工程。安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底:依据施工总进度计划,组织施工,合理安排人员、材料、机械等,使工程按合同要求进行。在工艺设备运输及吊装前,施工员向施工班组进行技术交底,交底内容包含施工时间、工艺设备安装位置、安装质量标准、质量通病及预防办法等。在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图3所示,认为该安装位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属薄钢板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。在工程竣工验收后,项目部进行了成本分析,数据收集如表3所示。

39、工艺设备施工技术交底中,还应增加哪些施工质量要求?

答案解析:

质量保证措施,检验、试验和质量检查验收评级依据。

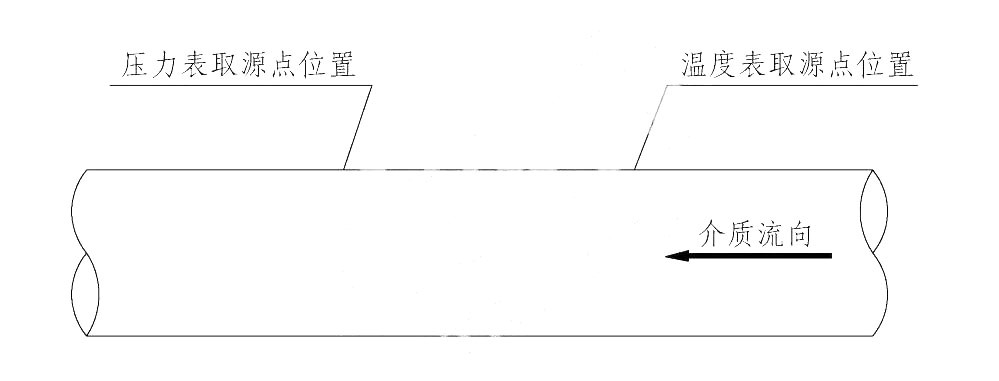

40、图3中气体管道压力表与温度表取源部件位置是否正确?说明理由。蒸汽管道的压力表取压点安装方位有何要求?

答案解析:

(1)气体管道压力表与温度取源部件位置不正确。理由:压力取源部件应安装在温度取源部件的上游侧。(2)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45°夹角的范围内。

41、管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?

答案解析:

1)管道绝热按其用途可分为保温、保冷、加热保护三种类型。(2)水平管道金属保护层的纵向接缝宜布置在水平中心线下方的15°~45°处,并应缝口朝下,当侧面或底部有障碍物时,纵向接缝可移至管道水平中心线上方60°以内。

42、列式计算本工程的计划成本及项目总成本降低率。

答案解析:

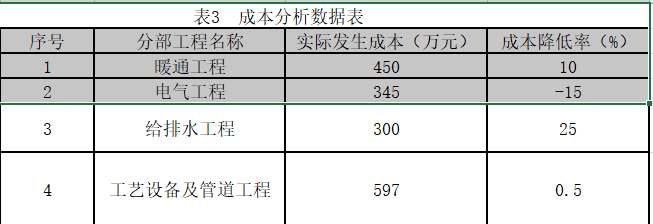

成本降低率=(计划成本-实际成本)/计划成本计划成本=实际成本/(1-成本降低率)暖通工程计划成本=450/(1-10%)=500电气工程计划成本=345/(1+15%)=300给排水工程计划成本=300/(1-25%)=400工艺设备及管道设备工程计划成本=597/(1-0.5%)=600工程总计划成本=500+300+400+600=1800项目总成本降低率=[1800-(450+345+300+597)]/1800=6%

六、案例分析

案例(四)【背景资料】某安装公司总承包某项目气体处理装置工程,业主已将其划分为一个单位工程,包括土建工程、设备工程、管道工程等分部工程。其核心设备的气体压缩机为分体供货现场安装,气体处理装置厂房为钢结构,厂房内安装2台额定吊装重量为30/5t桥式起重机。安装公司编制了压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装;自重30t以上的压缩机部件采取两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊装。安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手续后,进行了方案论证。专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压缩机底座吊装固定后,进行压缩机部件的组装调整,重点是压缩机轴瓦、轴承等运动部件的间隙进行调整和压紧调整等,保证了压缩机安装质量。在压缩机试运行阶段,安装公司向监理提交了单机试运行申请,监理工程师经查验后,提出压缩机还不具备单机试运行条件,因安装公司除润滑油系统循环清洗合格外,还有其他设备、系统均未进行调试。安装公可完成调试后,压缩机单机试运行验收合格。

43、气体处理装置工程还有哪些分部工程?

答案解析:

还包括:钢结构工程、电气工程、自动化仪表工程、防腐蚀工程、绝热工程。

44、分别写出气体压缩机吊装专项施工方案的审核及审查人员。方案实施的现场监督应是哪个人员?

答案解析:

(1)应当由安装公司技术负责人审核签字,加盖单位公章,并由总监理工程师签字、加盖执业印章;(2)由项目专职安全生产管理人员应当对专项施工方案实施情况进行现场监督。

45、.依据解体设备安装一般程序,压缩机固定后在试运转前有哪些工序?压缩机的装配精度包括哪些方面?

答案解析:

(1)压缩机零部件的清洗与装配、压缩机的润滑与加油。(2)解体设备的装配精度包括各运动部件之间的相对运动精度,配合面之间的配合精度和接触质量。

46、压缩机单机试运行前还应完成哪些设备及系统的调试?

答案解析:

单机试运行前完成的工作包括润滑、液压、气动、冷却、加热和电气及操作控制等系统单独模拟调试合格;按生产工艺、操作程序和随机技术文件要求进行各动作单元、单机直至整机或成套生产线的工艺动作试验完成。

喵呜刷题:让学习像火箭一样快速,快来微信扫码,体验免费刷题服务,开启你的学习加速器!

创作类型:
原创

本文链接:2021二建《机电》真题

版权声明:本站点所有文章除特别声明外,均采用 CC BY-NC-SA 4.0 许可协议。转载请注明文章出处。
分享文章
share
