2015二建《机电》真题试卷

一、单选题

1、水准测量采用高差法时,待定点的高程是通过()。

A 调整水准仪高度得出

B 计算得出

C 水准尺直接读出

D 微调补偿器得出

答案解析:

采用水准仪和水准尺测定待测点与已知点之间的高差,通过计算得到待定点的高程的方法。


2、吊装工程专项方案专家论证会应由( )组织。

A 建设单位

B 设计单位

C 监理单位

D 施工总承包单位

答案解析:

实行施工总承包的,由施工总承包单位组织召开专家论证会。

3、为验证拟定的焊件工艺的正确性所进行的实验过程及结果评价是()。

A 焊接作业卡

B 焊接工艺评定

C 焊接质量证明文件

D 焊接作业规程

答案解析:

焊接工艺评定为验证所拟定的焊件焊接工艺的正确性而进行的试验过程及结果评价。

4、设备基础的质量因素中,影响安装精度的主要是()。

A 浇注方式和时间

B 沉降和强度

C 表面积和平整度

D 温度和湿度

答案解析:

设备基础对安装精度的影响是强度和沉降。

5、汽轮机低压外下缸组合时,气缸找中心的基准目前多采用()。

A 激光法

B 拉钢丝法

C 假轴法

D 转子法

答案解析:

组合时气缸找中心的基准可以用激光、拉钢丝、假轴、转子等。目前多采用拉钢丝法。

6、根据压力容器安装许可规定,下列说法正确的是()。

A 分片到货的球罐安装,属于压力容器安装许可管理范围

B 只取得GC1级压力管道安装许可资质的单位,不可以从事压力容器安装工作

C 取得A2级制造许可的单位,可安装高压容器,不得安装超高压容器

D 压力容器安装前,应向设区的市的特种设备安全监督管理部门书面告知

答案解析:

压力容器在安装前,安装施工单位应当向直辖市或者设区的市的特种设备安全监督管理部门书面告知。


7、自动化仪表的取源部件安装,正确的是()。

A 在工艺管道防腐、衬里、吹扫后开孔和焊接

B 在同一管段上压力取源部件安装在温度取源部件下游侧

C 温度取源部件在管道上垂直安装时,应与管道轴线垂直相交

D 温度取源部件应临近阀门出口侧安装

答案解析:

温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线垂直相交。

8、金属表面防腐前预处理要求,正确的是()。

A 基体表面温度应高于露点3摄氏度以上

B 相对湿度上升到60%时,应停止除锈作业

C 海沙作为喷射材料进行除锈作业

D 金属表面应除锈彻底,打磨光滑

答案解析:

选项 B,相对湿度上升到85%时,应停止除锈作业。选项C,海沙不能作为喷射材料进行除锈作业;选项D,金属表面不得磨得过光或过于粗糙。A,当进行喷射或抛射除锈时,规定基体表面温度应高于露点温度3℃。

9、炉窑砌砖中断或返工时,中断返工处的砖应做成()。

A 平齐一致直梯

B 梯形斜槎

C 一角直梯

D 马形斜梯

答案解析:

砌砖中断或返工拆除时,应做成梯形斜槎。

10、明装排水横干管穿越防火分区隔墙设置防火套管的长度,可用的是()。

A 200mm

B 300mm

C 400mm

D 500mm

答案解析:

横干管穿越防火分区隔墙时,管道穿越墙体的两侧应设置防火圈或长度≥500mm的防火套管。


11、避雷器安装的检查要求,正确的是()。

A 避雷器应拆开检查

B 避雷器额定电压与线路电压相等

C 避雷器摩片的上下盖子不能取下

D 避雷器记件的应小于1mm

答案解析:

避雷器额定电压与线路电压相同。


12、通风系统按空气动力不同分为()和机械通风 。

A 工业通风

B 换气通风

C 自然通风

D 全面通风

答案解析:

通风系统按空气流动动力不同分为自然通风和机械通风方式。

13、在有强磁场干扰的区域,模拟信号传输线缆的敷设应采用()。

A 多股线

B 屏蔽线

C 双胶线

D 平行线

答案解析:

现场控制器与各类监控点的连接,模拟信号应采用屏蔽线,且在现场控制器侧一点接地。

14、属于消防工程避难设施的是()。

A 应急照明装置

B 手动报警按钮

C 自动喷淋设施

D 感火探测器

答案解析:

避难设施包括:应急照明装置和诱导灯。

15、曳引式电梯设备进场验收合格后,在驱动主机安装前的工序是()。

A 土建交换检验

B 导轨安装

C 对重安装

D 安全部件安装

答案解析:

电力驱动的曳引式或强制式电梯安装子分部工程是由设备进场验收,土建交接检验,驱动主机,导轨,门系统,轿厢,对重(平衡重),安全部件,悬挂装置,随行电缆,补偿装置,电气装置,整机安装验收等分项工程组成。


16、施工企业使用的A类计量器具包括最高计量标准器具和用于()的工作计量器具。

A 工艺控制

B 量值传递

C 质量检测

D 物资管理

答案解析:

A类计量器具范围:(1)施工企业最高计量标准器具和用于量值传递的工作计量器具。

17、下列有关用电计量装置的规定,说法正确的是()。

A 用电计量装置设计应征得检定机构的许可

B 用电计量装置必须装在供电设施的产权分界处

C 用电计量装置属于非强制检定范畴

D 现场校验后的用电计量装置应加封

答案解析:

供电企业在新装、换装及现场校验后应对用电计量装置加封。

18、锅炉烘炉,煮炉和试运转完成后,应由()验收。

A 施工单位质量部门

B 事业单位施工管理部门

C 制造单位质量部门

D 所在监督监管部门

答案解析:

施工中按质量保证手册和与锅炉安装监察部门的约定,接受对锅炉各工序和监检点进行质量检验。锅炉烘炉、煮炉、试运转完成后,应请监督检验部门验收。


19、工业自动化仪表安装分项工程应按仪表类别和安装()进行划分。

A 施工程序

B 施工方法

C 试验要求

D 试验工序

答案解析:

自动化仪表安装分项工程应按仪表类别和安装试验工序进行划分。

20、室外排水与电气安装工序是()  。

A 分项工程

B 分部工程

C 子单位工程

D 单位工程

答案解析:

室外的给水排水与采暖、电气等工程可以组成为一个单位工程,室外建筑电气安装工程是一个子单位工程。


二、多选题

21、下列关于控制电缆的说法,正确的是()。

A 芯线截面较小,通常在10m㎡以下

B 线芯材质多采用钢导体

C 芯线的绞合主要采用对绞线

D 允许的工作温度为95摄氏度

E 绝缘层材质可采用聚乙烯

答案解析:

控制电缆常用于电气控制系统和配电装置内,固定敷设。一般控制电路中负荷间断电流不大,因此芯线截面较小,通常在10m㎡以下,控制电缆线芯多采用铜导体。

按其绝缘层材质,分为聚乙烯、聚氯乙烯和橡胶。其中一聚乙烯电性能为最好,也可应用与高频线路。控制电缆的绝缘芯主要采用同心式绞合,也有部分控制电缆采用对绞式。控制电缆线芯长期允许的工作温度为65℃。

22、按压缩气体的方式分类,属于速度型的压缩机有()。

A 轴流式

B 螺杆式

C 转子式

D 混流式

E 离心式

答案解析:

 速度型压缩机可分为轴流式、离心式、混流式。

23、下列关于垫铁设置的说法,符合规范要求的()。

A 每个地脚螺栓旁边至少应有一组垫铁

B 垫铁不得设置在底座主要承受力部位

C 设备底座接缝处的两侧各设置一组垫铁

D 每组垫铁的块数不宜超过5块

E 设备调平后,垫铁应与设备底座电焊牢固

答案解析:

(1)每组垫铁的面积符合现行国家标准《通用规范》的规定;

(2)垫铁与设备基础之间的接触良好;

(3)每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;

(4)相邻两组垫铁间的距离,宜为500〜1000mm;

(5)设备底座有接缝处的两侧,各设置一组垫铁;

(6)每组垫铁的块数不宜超过5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中

间,垫铁的厚度不宜小于2mm;

(7)每组垫铁应放置整齐平稳,并接触良好。设备调平后,每组垫铁均应压紧,一般用手锤逐组轻击听音检查;

(8)设备调平后,垫铁端面应露出设备底面外缘,平垫铁宜露出10~30mm,斜垫铁宜露出10~50mm。垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心;

(9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。

24、封闭母线安装程序中,外壳焊接前的工序有()。

A 绝缘子安装

B 找正固定

C 导体焊接

D 电气试验

E 与设备连接

答案解析:

封闭母线的安装程序:核对设备位置及支架位置尺寸、封闭母线开箱检查及核对尺寸→封闭母线吊装→封闭母线找正固定→导体焊接→外壳焊接→电气试验→封母线与设备连接。

25、下列工业管道水冲洗实施要点,正确的有()。

A 冲水流速不得低于1.5m/s

B 排水时不得形成负压

C 排出口的水色和透明度与入口水目测一致

D 使用洁净水连续进行冲洗

E 水中氢离子含量不得超过30ppm

答案解析:

水冲洗实施要点:(1)水冲洗应使用洁净水。冲洗不锈钢管、镍及镍合金钢管道,水中氯离子含量不得超过25ppm;(2)水冲洗流速不得低于1.5m/s。(3)冲洗排管的截面积不应小于被冲洗管截面积的60%,排水时不得形成负压;(4)连续进行冲洗,以排出口的水色和透明度与入口水目测一致为合格。当管道经水冲洗合格后暂不运行时,应将水排净,并应及时吹干。

26、保温棉的进场复检指标有()。

A 密度

B 绝热结构

C 含水率

D 几何形状

E 导热系数

答案解析:

进场的绝热材料应具有出厂合格证。对材料如有怀疑,可对其密度、机械强度、导热系数、含水率、可熔性及外观尺寸进行复检。

27、对金属管道做钝化处理,可采用含有0.1%左右的()溶液。

A 重铬酸

B 氢氧化钠

C 重铬酸钠

D 磷酸三钠

E 重铬酸钾

答案解析:

对金属管道表面进行去污清洗、冲洗、钝化。采用碱液(氢氧化钠、磷酸三钠、水玻璃、适量水)去污方法对金属管道表面进行去污清洗后要作充分冲洗,并做钝化处理,用含有0.1%左右重铬酸、重铬酸钠或重铬酸钾溶液清洗表面。

28、下列工序,属于成套电气照明灯具的施工工序有()。

A 灯具检查

B 灯具组装

C 灯具安装

D 灯具接线

E 灯具送电

答案解析:

照明灯具的施工程序:灯具开箱检查→灯具组装→灯具安装接线→送电前检查→送电运行。

29、下列装置,属于蒸汽压缩式制冷机组组成部分的有()。

A 蒸发器

B 发生器

C 膨胀阀

D 冷凝器

E 分水器

答案解析:

蒸汽压缩式制冷机组由蒸发器、压缩机、冷凝器、膨胀阀等四大热力装置组成。

30、机电工程注册建造师执业的机电安装工程不包括()。

A 净化工程

B 煤气工程

C 动力站工程

D 建材工程

E 制氧工程

答案解析:

煤气工程、建材工程、制氧工程属于冶炼工程。

三、案例分析

某安装公司总包氮氢压缩机分厂全部机电安装工程,其中氮氢压缩机为多段活塞式,工作压力为32Mpa,电体和压缩机本体分为两件进场,现场用齿式联输器连接,压缩机系统的管道随机组订货,现场组装试验。

开工前,安装公司决定压缩机系统的机械设备,电气自动化,管道等主体工程由本单位自行安装,防腐保温及其其他非主体工程分包给具有相应资质的分包单位承担,安装公司对分包工程从技术、质量、安全、进度、工程款支付等进行施工全过程的管理。

施工前,施工方案编制人员向施工作业人员作了分项,专项工程的施工交底,由于交底内容全面,重点突出,可操作性强,故施工中效果明显,工程进展顺利。

试运行阶段,一台压缩机振动较大,经复查土建无施工质量问题,基础无下沉,设备制造质量全部合格,复查安装记录,垫铁设置合理且按规定定位焊接,一、二次灌浆均符合质量要求,测量仪器精度合格,各种环境因素对安装无影响,建设单位要求安装公司进一步认真复查并处理。


31、压缩机系统的管道,按压力分属于哪一类?应进行哪些试验?

答案解析:

压缩机系统的管道,按压力分属于高压管道,应进行压力试验和泄漏性试验。


32、对分包工程管理的主要依据有哪些?

答案解析:

对分包工程管理的主要依据有:工程总承包合同、分包合同、承包方现行的有关标准、规范、规程、规章制度。总承包方及监理单位的指令,施工中采用的国家、行业标准及有关法律法规。


33、施工方案交底主要包括哪些内容?

答案解析:

施工方案交底主要包括的内容:项目管理、技术管理、质量管理、安全环保的要求。


34、根据背景资料分析可能引起压缩机振动大的原因,应由哪个单位承担责任?

答案解析:

可能引起压缩机振动大的原因:地脚螺栓的紧固力不够或者地脚螺栓垂直度超过规范要求;施工作业中的操作误差。应该由总包单位承担责任。


四、案例分析

某成品燃料外输项目,由4台5000m³成品汽油罐、两台10000m³消防罐、外输泵和工作压力为4.0MPa的外输管道及相应的配套系统组成。

具备相应资质的A公司为施工总承包单位。A公司拟将外输管道及配套系统施工任务分包给GC2资质的B专业公司,业主认为不妥。随后A公司征得业主同意,将土建施工分包给具有相应资质的C公司,其余工程由A公司自行完成。

A公司在进行罐内环焊缝碳弧气刨清根作业时,采用的安全措施有:36V安全电源作为罐内照明电源;3台气刨机分别由3个开关控制,并共用一个总漏电保护开关;打开罐体的透光孔、人孔和清扫孔,用自然对流方式通风。经安全检查,存在不符合安全规定之处。

管道试压前,项目部全面检查了管道系统,试验范围内的管道已按图纸要求完成;焊缝已除锈合格并涂好了底漆;膨胀节已设置了临时约束装置;一块1.6级精度的压力表已校验合格待用;待试压管道与其它系统已用盲板隔离。项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。

由于业主负责的施工图设计滞后,造成C公司工期延误20天,窝工损失达30万元人民币,C公司向A公司提请工期和费用索赔。A公司以征地由业主负责,C公司应向业主索赔为由,拒绝了C公司的索赔申请。


35、说明A公司拟将管道系统分包给B单位不妥的理由。

答案解析:

根据《石油化工企业设计防火规范》中规定的火灾危险性为甲、乙类可燃气体或甲类可燃液体,并且设计压力大于或者等于4.0Mpa的管道属于GC1类管道,案例中的外输管道应属于GC1类管道,而B公司具备的是GC2级资质,低于所干工程的资质要求,故A公司将外输管道工程分包给B不妥。


36、指出罐内清根作业中不符合安全规定之处,并阐述正确的做法。

答案解析:

不妥之处:

(1)36V安全电源作为罐内照明电源;

(2)3台气刨机分别由3个开关控制,并共用一个总漏电保护开关;

(3)打开罐体的透光孔、人孔和清扫孔,用自然对流方式通风。

整改措施:

(1)12V安全电源作为罐内照明电源,且行灯电源不得采用塑料软线;

(2)3台气刨机分别由3个开关控制,并每台气刨机分别用一个漏电保护开关,一机一闸一开关;

(3)打开罐体的透光孔、人孔和清扫孔,用强制方式通风;

(4)施工人员进入罐体前,需测量罐体内气体含量,符合要求后再进入,且罐体外有专人监护,时刻保持内外联系畅通。


37、管道试压前的检查中发现了哪几个问题?应如何整改?

正确答案:

发现的问题有:(1)管道试压前,项目部全面检查了管道系统,试验范围内的管道已按图纸要求完成;(2)焊缝已除锈合格并涂好了底漆;(3)一块1.6级精度的压力表已校验合格待用;(4)待试压管道与其它系统已用盲板隔离。

整改措施:

(1) 管道试压前,项目部全面检查了管道系统,试验范围内的管道除除涂漆、绝热外已按设计图纸要求完成;

(2) 焊缝及其他待检部位不该涂漆和绝热;

(3) 压力表不得少于2块,且压力表都该在周检期内且已经校验;

(4) 待试压管道应该与其它无关系统用盲板隔离。


答案解析:

发现的问题有:(1)管道试压前,项目部全面检查了管道系统,试验范围内的管道已按图纸要求完成;(2)焊缝已除锈合格并涂好了底漆;(3)一块1.6级精度的压力表已校验合格待用;(4)待试压管道与其它系统已用盲板隔离。

整改措施:

(1)  管道试压前,项目部全面检查了管道系统,试验范围内的管道除除涂漆、绝热外已按设计图纸要求完成;

(2)  焊缝及其他待检部位不该涂漆和绝热;

(3)  压力表不得少于2块,且压力表都该在周检期内且已经校验;

(4)  待试压管道应该与其它无关系统用盲板隔离。


38、A公司拒绝C公司的索赔是否妥当?说明理由。

答案解析:

A公司拒绝C公司的理由不妥当。因为C公司属于A公司的分包,与A公司存在合同关系,C公司与业主无合同关系,故C公司只能找A公司索赔,A公司可以找业主进行索赔。


五、案例分析

某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉,燃油供应系统,钢结构,工艺管道,电气动力与照明,自动控制,辅助系统等,燃油泵的进口管道焊缝要求100%射线检测,因阀门和法兰未到货,迟迟未能焊接,为了不影响单机试运行的进度要求,阀门和法兰到达施工现场后,安装工程公司项目部马上安排施工人员进行管道和法兰的施焊,阀门同时安装就位。

安装工程公司项目部总工程师组织编写了加热炉,燃油泵等动力设备的单机试运行方案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。

安装工程公司项目部在分项,分部工程质量验收评定合格后,填写工艺管道工程质量验收记录,并作了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。

安装工程公司项目部想建设单位提交的竣工工程施工记录资料有:图纸会审记录,设计变更单,隐蔽工程验收记录,焊缝的无损检测记录;质量事故处理报告及记录。建设单位认为,安装工程公司项目部提交的施工记录资料不全,要求安装工程公司项目部完善,补充,安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。


39、阀门在安装前应检查哪些内容?

答案解析:

阀门安装前应进行壳体试验压力和密封试验。同时检验阀门的合格证、质量证明文件及检测检验报告。


40、指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。

正确答案:

不妥之处:安装工程公司项目部组织了单机试运行和联动试运行。

改正:施工单位完成单机试运行后应该与建设单位办理交接手续,联动试运行应由建设单位组织而不应该由施工单位组织进行,且联动试运行也应该编写试运行方案并经过审批合格后才能进行。


答案解析:

 不妥之处:安装工程公司项目部组织了单机试运行和联动试运行。

改正:施工单位完成单机试运行后应该与建设单位办理交接手续,联动试运行应由建设单位组织而不应该由施工单位组织进行,且联动试运行也应该编写试运行方案并经过审批合格后才能进行。


41、工艺管道工程质量验收记录填写的主要内容有哪些?

答案解析:

工艺管道工程质量验收记录的检查评定结论由施工单位填写,验收结论由建设(监理)单位填写。填写的主要内容有:分项工程名称、检验项目数、施工单位检查评定结论、建设(监理)单位验收结论。结论为“合格”或“不合格”。记录表签字人为建设单位项目负责人、建设单位项目技术负责人、总监理工程师、施工单位项目负责人、施工单位项目技术负责人、设计单位项目负责人。


42、安装工程公司项目部应补充哪些施工记录资料?

答案解析:

应补充的资料:单位工程、分部工程、分项工程质量验收记录;竣工图;定位放线记录;特种设备安装检验及验收检验报告;分项工程使用功能检测记录。


六、案例分析

项目部依据验收规范和施工图编制了变配电工程的施工方案。设备安装程序是:高压开关柜——变压器——低压配电机——计量、监控柜。方案中,项目部将开关柜等基础框架安装的水平度变差设置为B级质量控制点,电力变压器等高压电器的变接实验设置为A级质量控制点,保证变配电设备施工质量达到验收规范要求。

进场后,因设计单位变更高压系统设计,造成高压开关柜比其他设备晚到现场,项目部改变了设备的二次搬运及安装程序:变压器——低压配电柜——计量、监控柜——高压开关柜。施工中,变配电设备检查、安装、绝缘测试、耐压试验及试运行符合设计要求,变配电设备系统检测满足智能监控要求,工程验收合格。项目部及时整理施工记录等技术资料,将10KV变配电工程竣工档案移交给商务楼项目建设单位。

​​​​​​​

43、分别说明项目部将电力变压器交接实验设置为A级质量控制点和基础框架水平度偏差设置为B级质量控制点的理由。

答案解析:

电力变压器交接实验影响装置安全运行、使用功能和运行后出现质量问题有待停止才可处理,且交接实验必须由施工、监理和业主三方质检人员共同检查确认并签证后才能进入下道工序,故将它设置为A级。

基础框架水平度偏差影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证,故将它设置为B级。

44、项目部是否可以改变设备二次搬运及安装程序?说明理由。

答案解析:

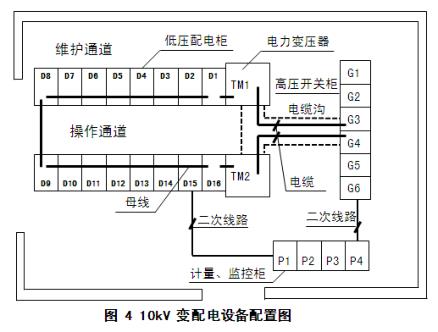

不可以。如平面图所示,如果先二次搬运变压器和低压柜,计量监控柜就位,就会阻挡高压配电柜的二次搬运路径,造成的结果是高压柜无法就位安装且可能造成搬运中的擦碰损坏,是不符合施工顺序安排的。


45、智能监控的变配电设备试运行中应检测哪些参数?

答案解析:

变配电设备各高、低压开关运行状况及故障报警;电源及主供电回路电流值显示、电源电压值显示、功率因素测量、电能计量等;变压器超温报警;应急发电机组供电电流、电压、频率和储油罐液位的监视及故障报警;不间断电源工作状态、蓄电池组及充电设备工作状态检测。


46、本工程的竣工档案内容主要有哪些记录?

正确答案:

本工程的竣工档案内容主要有:

(1) 一般施工记录。包括:施工组织设计、技术交底、施工日志。

(2) 图纸变更记录。包括:图纸会审记录、设计变更记录、工程洽商记录。

(3) 设备、产品质量检查、安装记录。包括:设备、产品质量合格证、质量保证书;设备装箱单、商检证明和说明书、开箱报告;设备安装记录;设备试运行记录,设备明细表

(4) 预检记录

(5) 隐蔽工程检查记录

(6) 施工试验记录。包括电气接地电阻、绝缘电阻等测试记录以及试运行记录等

(7) 质量事故处理记录

(8) 工程质量检验记录,包括检验批质量验收记录、分项工程质量验收记录、分部工程质量验收记录。

(9) 其他需要向建设单位移交的有关文件和实务照片及音像、光盘等。


答案解析:

本工程的竣工档案内容主要有:

(1)   一般施工记录。包括:施工组织设计、技术交底、施工日志。

(2)   图纸变更记录。包括:图纸会审记录、设计变更记录、工程洽商记录。

(3)   设备、产品质量检查、安装记录。包括:设备、产品质量合格证、质量保证书;设备装箱单、商检证明和说明书、开箱报告;设备安装记录;设备试运行记录,设备明细表

(4)   预检记录

(5)   隐蔽工程检查记录

(6)   施工试验记录。包括电气接地电阻、绝缘电阻等测试记录以及试运行记录等

(7)   质量事故处理记录

(8)   工程质量检验记录,包括检验批质量验收记录、分项工程质量验收记录、分部工程质量验收记录。

(9)   其他需要向建设单位移交的有关文件和实务照片及音像、光盘等。
