2017年二建《公路》真题试卷

一、单选题

1、路基填料的强度指标是()

A 压实度

B CBR值

C 稳定度

D 塑性指数

答案解析:

考查路基填料选择。强度要求是按CBR值确定

2、填石路基采用强力夯实施工时,填补夯坑的填料应选用

A 碎石土

B 砂性土

C 软质石料

D 与路基同类型石质填料

答案解析:

考查填石路基施工技术。在强力夯实法中,每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。

3、岩石挖方路段不宜选用的挡土墙是()

A 重力式挡土墙

B 加筋土挡土墙

C 锚杆挡土墙

D 锚定板式挡土墙

答案解析:

考查挡土墙。加筋挡土墙一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜采用。

4、关于填隙碎石施工的说法,错误的是()

A 单层填隙碎石的压实厚度宜为公称最大粒径的1.5-2.0倍。

B 填隙料应干燥

C 填隙碎石施工,应采用胶轮压路机

D 填隙碎石碾压后,表面集料间的空隙应填满,但表面应看得见集料

答案解析:

考查填隙碎石施工,C正确说法为宜采用振动压路机碾压。

5、无机结合料稳定材料组成设计流程正确的是()

A 施工参数规定→生产配合比设计→目标配合比设计→原材料检验

B 施工参数规定→目标配合比设计→生产配合比设计→原材料检验

C 原材料检验→生产配合比设计→目标配合比设计→施工参数确定

D 原材料检验→目标配合比设计→生产配合比设计→施工参数确定

答案解析:

考查无机结合料稳定基层(底基层)施工对原材料的技术要求。无机结合料稳定材料组成设计流程:原材料检验→目标配合比设计→生产配合比设计→施工参数确定,教材

6、路面透水性排水基层施工中,在连续长纵坡破段或凹形竖曲线路段,排水层内渗流的自由水有可能被堵封或渗流路径超过45-60m时,为拦截水流及缩短渗流长度有应增设()。

A 纵向排水管

B 横向排水管

C 纵向集水管

D 横向集水井

答案解析:

考查路面基层排水.

(1)排水层也采用横贯路基整个宽度的形式,不设纵向集水沟和排水管以及横向出水

管。渗入排水层内的自由水,横向渗流,直接排泄到路基坡面外。

在一些特殊地段,如连续长纵坡坡段、曲线超高过渡段和凹形竖曲线段等,排水层内

渗流的自由水有可能被堵封或者渗流路径超过45~60m。在这些路段,应增设横向排水管

以拦截水流,缩短渗流长度。

7、关于桥梁桩基使用冲击钻成孔的说法,正确的是()

A 不适合于有孤石的砂砾石层

B 开始钻进宜快不宜慢

C 钻进过程中一定要保持护筒内的水头

D 遇有倾斜岩石,不得采用冲击钻钻进

答案解析:

考查桩基础施工。选项A,正确的说法应为“冲击钻成孔灌注桩适用于黄土、粘性土或粉质粘土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬石层、岩层中使用”;选项B,正确说法为“开始钻进宜慢不宜快”;选项D,正确说法为岩层一般是倾斜,与钻机解除面位置垂直,此处位置通过回填卵石反复冲钻,直到岩层平整,然后再继续钻进,防止卡钻、孔位倾斜等。

8、关于预应力管的说法,错误的是()

A 所有管道均应设压浆孔

B 应在管道最低点设排气孔

C 必要时在管道最低点设排水孔

D 管道应采用定位钢筋固定安装

答案解析:

1.预应力管道

(1)管道应采用定位钢筋固定安装,使其能牢固地置于模板内的设计位置,并在混凝

土浇筑期间不产生位移。固定各种成孔管道用的定位钢筋的间距:钢管管道不宜大于lm,

波纹管管道不宜大于0.8m,胶管管道不宜大于0.5m,曲线管道和扁平波纹管道应适当

加密。

(2)所有管道均应设压浆孔,还应在最高点设排气孔及需要时在最低点设排水孔。压

浆管、排气管和排水管应是最小内径为20mm的标准管或适宜的塑性管,与管道之间的

连接应采用金属或塑料结构扣件,长度应足以从管道引出结构物以外。

9、根据《公路隧道设计规范》,长度大于()的隧道应设置照明。

A 100m

B 150m

C 200m

D 250m

答案解析:

长度大于l00m的隧道应设置照明;隧道照明灯具的防护等级应不低于IP65。

10、下列隧道现场监控量测项目中,属于必测项目的是()

A 围岩压力

B 锚杆压力

C 周边位移

D 爆破震动

答案解析:

考查隧道量测内容和方法。表2B314022—1为必测项目

11、隧道照明控制系统对洞内照明强度调节的主要依据是()

A 洞外的照度和噪声值变化

B 洞外的照度和交通量变化

C 洞内粉尘含量和交通量变化

D 洞外的照度和粉尘含量变化

答案解析:

考查监控各子系统的功能与构成。照明控制系统能根据洞外的照度变化、交通量的变化对洞内照明强度调节,节约用电,降低运营费用。

12、进度计划编制中,劳动量消耗的均衡性常用不均衡系数来表示,若劳动量消耗最大值为Rmax,最小值为Rmin,均值为,则不平衡系数为()。

A 人力高峰值Rmax/人力平均值

B 11

C 2

D 3

答案解析:

朝纲题目

13、进度计划调整过程中,压缩关键工作持续时间可采用的管理措施是()

A 优化工作控制流程

B 改进施工方法

C 提供加快进度所需资金

D 采用信息技术进行计划调整

答案解析:

考查工程进度的控制。A属于组织措施;B属于技术措施;C属于经济措施。

14、下列水泥稳定料粒基层质量检验的实测项目中,属于关键项目的是()

A 平整度

B 压实度

C 纵断高程

D 横坡

答案解析:

压实度(△)、平整度、纵断高程、宽度、厚度(△)、横坡、强度(△)。

15、危险源风险评价LEC法的公式为D=L×E×C,其中E的含义是()

A 项目重要程度分值

B 事故发生的可能性分值

C 暴露于危险环境的频繁程度分值

D 事故造成的后果分值

答案解析:

考查工程安全隐患排查与治理。L为事故发生的可能性分值,E为暴露于危险环境的频繁程度分值,C为事故造成的后果分值

16、关于隧道施工爆破作业安全技术要求的说法,正确的是()

A 当发现有“盲炮”时必须由专职安全员排除

B 有轨机动车运送炸药和雷管时,须分别放置于相邻的两个车厢

C 人力运送爆破器材时,中途不得停留

D 自行车职能运送雷管,不能运送炸药

答案解析:

在任何情况下,炸药和雷管必须放置在带盖的容器内分别运送。人力运送时炸药和雷管不得由一人同时运送;汽车运送时,炸药和雷管必须分别装在两辆车内运送,其间距应相隔50m以外;有轨机动车运送时,炸药和雷管不宜在同一列车上运送,如必须用同--N车运送时,装雷管与装炸药的车辆必须有三个空车厢隔开。人力运送爆破器材时应有专人护送,并直接送到工地,中途不得停留;

17、根据《公路工程基本建设项目概算预算编制方法》,承包人驻地内修建临时水塔的费用属于()

A 临时工程费

B 临时设施费

C 施工辅助费

D 直接工程费

答案解析:

考查施工成本的构成。

(7)临时设施费。系指临时生活及居住房屋(包括职工家属房屋及探亲房屋)、文化福

利及公用房屋(如广播室、文体活动室等)和生产、办公房屋(如原材料、半成品、成品存

放场及仓库、加工厂、钢筋加工场、发电站、空压机站、停机棚等),工地范围内的各种

临时的工作便道(包括汽车、畜力车、人力车道)、人行便道,工地临时用水、用电的水管

支线和电线支线,临时构筑物(如水井、水塔等)以及其他小型临时设施。其费用内容主要

包括临时设施的搭设、维修、拆除费或摊销费。

18、钢筋混凝土结构构造裂缝形成的原因不包括()。

A 骨料含泥量过大

B 混凝土搅拌及运输时间长

C 采用了水灰比大的混凝土

D 采取了推迟水化热峰值出现的措施

答案解析:

钢筋混凝土结构的构造裂缝是指由于结构非荷载原因产生混凝土结构物表面裂缝,影

响因素有:

1.材料原因

(1)水泥质量不好,如水泥安定性不合格,浇筑后导致产生不规则的裂缝;

(2)骨料含泥料过大时,随着混凝土干燥、收缩,出现不规则的花纹状裂缝;

(3)骨料为风化性材料时,将形成以骨料为中心的锥形剥落。

2.施工原因

(1)混凝土搅拌时间过长,运输时间过长,导致整个结构产生细裂缝;

(2)模板移动鼓出将使混凝土浇筑后不久产生与模板移动方向平行的裂缝;

(3)基础与支架的强度、刚度、稳定性不够引起支架下沉、不均匀下沉,脱模过早,

导致混凝土浇筑后不久产生裂缝,并且宽度也较大;

(4)接头处理不当,导致施工缝变成裂缝;

(5)养护问题,塑性收缩状态将会在混凝土表面发生方向不定的收缩裂缝,这类裂缝

尤以大风、干燥天气最为明显;

(6)在混凝土高度急变以及钢筋保护层较小部位,由于振捣或析水过多,造成沿钢筋

方向的裂缝;

(7)大体积混凝土未采用缓凝和降低水泥水化热的措施、使用了早强水泥的混凝土,

受水化热的影响浇筑后2~3d导致结构中产生裂缝;同一结构物的不同位置温差大,导致

混凝土凝固时因收缩所产生的收缩应力超过混凝土极限抗拉强度或内外温差大,表面抗拉

应力超过混凝土极限搅立强度而产生裂缝;

(8)水胶比大的混凝土,由于干燥收缩,在龄期2~3个月内产生裂缝。

19、公路水运工程生产安全重大事故隐患排查治理的责任主体是()

A 交通运输主管部门

B 建设单位

C 施工单位

D 监理单位

答案解析:

公路工程承包人安全责任。项目施工单位是重大隐患排查治理的责任主体。

20、关于公路施工企业信用信息管理的说法,错误的是()

A 公路施工企业信用涉及实行逐级上升制

B 公路施工企业资质升级的,其信用评价等级不变

C 被一个省级交通运输主管部门直接认定为D级的企业,其全国综合评价直接定为D

D 公路施工企业信用评价结果有效期为1年

答案解析:

考查公路建设市场管理的相关规定.

第十三条[最低信用等级]对存在直接定为.D级或降级的行为,招标人、项目法人

或负责行业监管的相应地方人民政府交通运输主管部门发现后即报省级交通运输主管部

f-。自省级交通运输主管部门认定之日起企业在该省信用评价等级为D级或降一等级。

被1个省级交通运输主管部门直接认定为D级的企业,其全国综合评价直接定为C

级;被2个及以上省级交通运输主管部门直接认定为D级以及被国务院交通运输主管部

门行政处罚的公路施工企业,其全国综合评价直接定为D级。

第十四条[信用升级]公路施工企业信用升级实行逐级上升制,每年只能上升一个

等级,不得越级。公路施工企业信用降级按照实际评定的等级确定。

第十五条[结果延长]公路施工企业信用评价结果有效期1年,下一年度公路施工

企业在该省份无信用评价结果的,其在该省份信用评价等级可延续1年。2年以上在该省

份无信用评价结果的,按照初次进入该省份确定,但不得高于其在该省份原评价等级的上

一等级。

第十六条[企业变更]公路施工企业资质升级的,其信用评价等级不变。企业分立的,按照新设立企业确定信用评价等级,但不得高于原评价等级。企业合并的,按照合并前信用评价等级较低企业等级确定。

二、多选题

21、关于路基冬期施工的说法,正确的有()

A 半填半挖地段、填挖方交界处不得在冬期施工

B 冬期填筑路堤,应按横截面全宽平填,每层松铺厚度应比正常施工增加20%~30%

C 当填筑标高距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层

D 冬期过后必须对填方路堤进行补充压实

E 河滩地段可利用冬期水位低,开挖基坑修建防护工程

答案解析:

本题考查的是路基冬期施工。选项B ,正确的说法应为“冬期填筑路堤,应按横截面全宽平填,每层松铺厚度应比正常施工减少20%~30%,且松铺厚度不得超过300mm”。

22、冲刷防护中的间接防护包括()

A 丁坝

B 防洪堤

C 抛石

D 石笼

E 顺坝

答案解析:

本题考查的是冲刷防护。间接防护:丁坝、顺坝、防洪堤等导流构造物以及改移河道。

23、无机结合料稳定材料组成设计所确定的施工参数包括()

A 结合料的剂量

B 最佳含水量

C 合理含水率

D 最大松铺厚度

E 最大干密度

答案解析:

本题考查的是无机结合料稳定基层(底基层)施工对原材料的技术要求。无机结合料稳定材料组成设计应包括原材料检验、混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定四部分。施工参数确定应包括下列技术内容:(1)确定施工中结合料的剂量。(2)确定施工合理含水率及最大干密度。(3)验证混合料强度技术指标。

24、关于沥青混合料压实的说法,正确的有()

A 压路机采用2~3台双轮双振压路机及2~3台重量不小于16t胶轮压路机组成

B 采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮

C 在当天成型的路面上,不得停放各种机械设备或车辆

D 初压应采用钢轮压路机紧跟摊铺机振动碾压

E 压路机不得在未碾压成型路段上转向、掉头、加水或停留

答案解析:

本题考查的是热拌沥青混合料面层施工技术。选项C,正确的说法应为“压路机不准停留在温度未冷却至自然气温以下已完成的路面上,振动压路机在已成型的路面上行驶”,这说明在已经成型的道路上是可以停放车辆和设备的;选项D,正确的说法应为“初压:采用钢轮压路机静压1~2遍,正常施工情况下,温度应不低于120℃并紧跟摊铺机进行”,这个是有前提条件的,故不准确。

25、旋挖钻机一般使用的地质层包括()

A 黏土层

B 微风化玄武岩层

C 微风化花岗岩层

D 淤泥土层

E 碎石土层

答案解析:

本题考查的是桩基础施工。旋挖钻机一般适用黏土、粉土、砂土、淤泥质土、人工回填土及还有部分卵石、碎石的地层。

26、承台混凝土浇筑直接倾卸高度超过2m,应通过()等设施下落。

A 串筒

B 滑槽

C 溜槽

D 振动溜管

E 宽口料斗

答案解析:

本题考查的是混凝土施工。超过2m时,应通过串筒、溜管(槽)或振动溜管(槽)等设施下落;倾落高度超过10m时,应设置减速装置。

27、按隧道间的距离,隧道分为()

A 连拱隧道

B 小净距隧道

C 分离式隧道

D 交叉隧道

E 分叉式隧道

答案解析:

本题考查的是隧道结构的概念及分类。按隧道间的距离分为连拱、小净距和分离式隧道。

28、隧道通风控制系统是根据()检测到的环境数据、交通量数据等控制风机的运转进行通风。

A 一氧化碳检测器

B 噪声检测器

C 能见度检测器

D 湿度检测器

E 温度检测器

答案解析:

通风控制系统是根据一氧化碳与检测器检测到的环境数据,交通量数据等控制风机的运转进行通风。

29、施工现场使用的电动工具通常分为Ⅰ、Ⅱ、Ⅲ类,其划分的主要依据有()

A 重量

B 绝缘性能

C 体积

D 价格

E 防触电性能

答案解析:

本题考查的是电气作业安全技术要求。按其绝缘和防触电性能由弱到强可分为三类,即Ⅰ类工具、Ⅱ类工具、Ⅲ类工具。

30、关于公路工程竣(交)工验收的说法,正确的是()

A 竣工验收委员会由交通运输主管部门、项目法人、质量监督机构等单位代表组成

B 通车试运营2年以上方可进行竣工验收

C 竣工验收质量等级评定分为合格和不合格

D 通过交工验收的合同段,项目法人应及时颁发“公路工程交工验收证书”

E 批准的项目建议书是竣工验收的重要依据

答案解析:

本题考查的是公路工程竣(交)工验收应具备的条件和主要工作内容。选项A,正确的说法应为“竣工验收委员会由交通运输主管部门、公路管理机构、质量监督机构、造价管理机构等单位代表组成”;选项C,正确的说法应为“交工验收质量等级评定为合格和不合格”。

三、案例分析

背景资料

  某二级公路工程施工合同段,包含两段路基(K6+000~K6+460、K6+920~K6+325)和一座隧道(K6+000~K6+980),两端路基中基友挖方也有填方。隧道上硬土厚约20m,围岩级别为IV 、V级,其中,IV级围岩主要由较坚硬岩组成,V级围岩主要由第四系稍湿碎石土组成,该隧道为大断面隧道。

  施工单位采用挖掘机开挖路基挖方段土方,开挖时采用横挖法自上而下分台阶进行,直接挖至设计边破线,并避免超欠挖。开挖时每层台阶高度控制在3~4m以内,并在台阶面设置2%纵横坡以避免雨季积水。

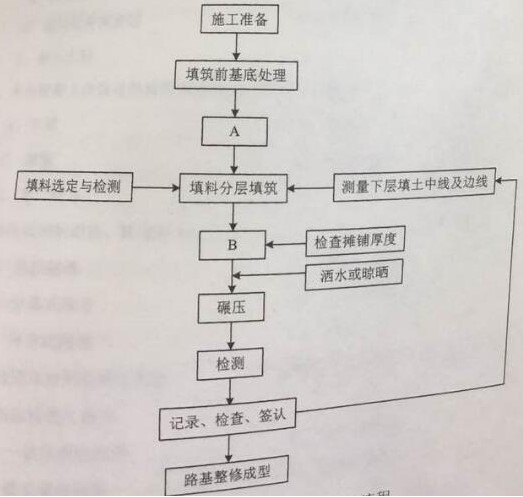

  根据施工组织设计要求,部分路基填筑利用隧道洞渣作为路基填料,一般路段采用分成填筑方法施工,土石方分层填筑工艺流程如图

隧道进口短路堤,土食料填筑(其中粒径大雨40mm的石料超过80%)采用水平分层填筑方法施工,每一层控制在40mm,路堤与路床的填料粒径空之不超过层厚,不均匀系数控制在15~20之间。隧道出口端炉体,由于地势低洼,土食料填筑(其中粒径大雨40mm的石料站55%)采用倾填方法施工。

  隧道施工采用新奥法,根据施工进度计划,并集合地址情况及运输条件,施工单位对该合同 段的隧道配置挖掘机、自卸式汽车、风动凿岩机、装载机、凿岩台车、模板衬砌台车、钻孔机、混凝土喷射机、注浆机等施工机械。

31、指出路基方开挖的错误做法,并说明理由。

正确答案:

不妥之处一:采用横挖法进行开挖。理由,开挖长度大应采用纵向挖掘法。不妥之处二:直接挖至设计边坡线。理由,雨期边坡开挖应当预留30cm。

答案解析:

挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚,待雨期过后整修到设计坡度。

分层纵挖法:沿路堑全宽,以深度不大的纵向分层进行挖掘,适用于较长的路堑开挖。

32、写出图中A和B的名称

正确答案:

A是基地检测,B是推图机摊平

答案解析:

土方路堤填筑施工工艺流程图

33、指出隧道进口端与出口段路堤填筑中的错误做法并改正。

正确答案:

进口端路堤与路床的填料粒径控制不超过层厚错误。理由:路堤填料粒径应不大于500mm,并不宜超过层厚的2/3。出口段端采用倾填的方法填筑错误。理由:土石路堤不得以倾填的 方法填筑。

答案解析:

填石路堤填料应符合:

①路堤填料粒径应不大于500mm,并不宜超过层厚的2/3,不均匀系数宜为l5~20。

(3)土石路堤不得倾填。

34、路基填筑前,“摊铺厚度”指标应通过什么方法确定?图1中,“洒水或晾晒”的目的是什么?

正确答案:

试验,洒水或里晾晒是保证回填土料的含水率控制在最佳含水率±2%的范围内。

答案解析:

4.每种填料的松铺厚度应通过试验确定。

路基行车带压实度不足的原因及防治

(4)填筑土应在最佳含水量土2%时进行碾压,并保证含水量的均匀;路基行车带压实度不足的原因及防治

35、在施工单位对该合同段配置的隧道施工机械中,指出可用于锚杆施工的机械。

正确答案:

风动凿岩机、钻孔机、混凝土喷射机、注浆机

答案解析:

从题干中提取,钻孔与混凝土喷射、注浆设备

四、案例分析

背景资料

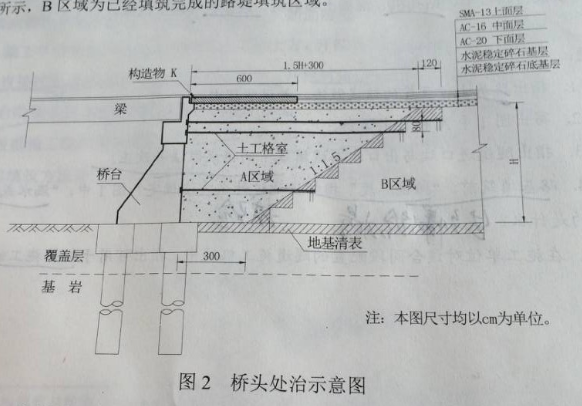

  某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,设置桥头跳车,桥台与路堤交接处按图2施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图2所示,B区域为已经填筑完成的路堤填筑区域。

该项目实施过程中产生了如下事件:

  事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:

  1、应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;

  2、分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。

  3、对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。

  4、气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5-1.5个百分点。

  事件二:施工单位对K5+500-K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。

  事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检评定材料和C报告。监理单位审查同意后,及时按规定提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后及时按规定组织了交工验收。


36、写出图2中结构物K的名称

正确答案:

构造物K:桥头搭板​​​​​​​

答案解析:

识图题

37、图2中A区域采用哪些特性的填料回填?

正确答案:

透水性材料,透水性材料不足时,可采用石灰土或水泥稳定土回填。

答案解析:

桥涵及结构物的回填施工技术

(一)填筑要求

桥涵台背、锥坡、护坡及拱上各种填料,宜采用透水性材料,不得采用含有泥草、腐

殖物或冻土块的土。透水性材料不足时,可采用石灰土或水泥稳定土回填;回填土的分层

厚度宜为0.1~O.2m。台背和涵洞洞身两侧的填土应分层夯实,其压实度不应小于96%。

38、对事件一中的4条技术要点逐条判断对错,并改正错误之处

正确答案:

第1条正确

  第2条错误;正确做法:下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。

  第3条正确

  第4条错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5-1.5个百分点。

答案解析:

摊铺机摊铺与碾压

(3)应在下承层施工质量检测合格后,开始摊铺上面结构层。采用两层连续摊铺时,

下层质量出现问题时,上层应同时处理。

(4)下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。

(7)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。

(12)水泥稳定材料结构层施工时,应在混合料处于或略大于最佳含水率的状态下碾压。气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5--1.5个百分点。

39、写出两条可对事件二中裂缝修复的技术措施

正确答案:

裂缝修复的技术措施:1在裂缝位置灌缝。2在裂缝位置铺设玻璃纤维格栅3洒铺热改性沥青

答案解析:

基层收缩裂缝的处理

基层在养护过程中出现裂缝,经过弯沉检测,结构层的承载能力满足设计要求时,可

继续铺筑上面的沥青面层,也可采取下列措施处理裂缝:

(1)在裂缝位置灌缝。

(2)在裂缝位置铺设玻璃纤维格栅。

(3)洒铺热改性沥青。

40、写出事件三中C报告、D资料的名称

正确答案:

C报告:施工总结报告。D资料:独立抽检资料

答案解析:

2.交工验收程序

(1)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。交工验收申请应附自检评定资料和施工总结报告。 ·

(2)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。

五、案例分析

背景资料

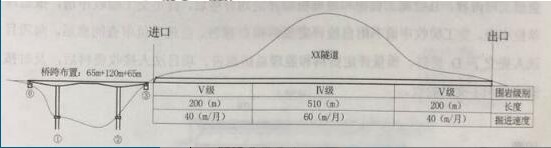

  某施工单位承接了二级公路一桥隧相连项目,其中桥梁跨布置为(65+120+65)m,③号桥台 紧邻隧道进口洞门。隧道全长910m,净宽5m,单洞双向两车道,最大埋深100m,进、出口50m 范围内埋深均小于20(属浅埋隧道)。横跨布置与隧道围岩级别及其长度、掘进速度见图所示:

该项目实施工程中发生了事件:

  事件一:桥梁为T型刚构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边 跨合龙段长度均为2m,靠近桥台4m梁段采用现浇施工。

  事件二:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③ 号桥台的施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即 由B作业队从进口掘进,且最后30m决定由B作业队单独完成。

  事件三:洞口工程施工包括以下工序:①截水沟施工;②边、仰坡开挖;③套拱及长管棚施 工;④边、仰坡防护。

  事件四、A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改成全断面法。

41、事件一中,主跨悬臂浇筑施工是否需要在蹲梁处采取临时固结措施?说明理由。

正确答案:

不需要。理由:该题干已经说明是T形刚构,所以梁与墩之间是没有支座的。本身是固结在一 起的。

答案解析:

关键在理解刚架桥的特点,刚架桥是介于梁与拱之间的一种结构体系,它是由受弯的上部梁(或板)结构与承压的下部柱(或墩)整体结合在一起的结构。由于梁与柱的刚性连接,梁因柱的抗弯刚度而得到卸载作用,

42、事件一中,边跨4m现浇梁段应采用何种方法施工?说明本桥合龙顺序。

正确答案:

支架法。设计无要求时,一般先边跨,再中跨。

答案解析:

合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。

多跨一次合龙时,必须同时均衡对称地合龙。合龙时,桥面上设置的所有临时荷载均应与监控单位和设计单位协商决定。

43、事件二中,为保证隧道掘进工期,③号桥施工最迟应在A作业队掘进开工后多少个月完成 ?(列式计算,计算结果小数点后保留1位)

正确答案:

A或B作业队施工完,隧道需要200/40+510/60+200/40=18.5月

  最后的30m单项开挖需要30/60=0.5月

  设A作业队开挖X个月,B作业队开始挖掘进口,也就是③号桥台施工完毕。

  12=X+0.5+(18.5-X-0.5)/2X,求得X=5.0个月。

答案解析:

进度计算

44、写出事件三中洞口工程施工的正确顺序。(用编号表示即可)

正确答案:

正确顺序:①②④③

答案解析:

考实际经验,但是分析也可以,仿照路堑开挖工序,先截水沟,后开挖,后防护,再施工洞口

45、事件四中,改变后的开挖方法是否合理?说明理由。

正确答案:

不合理。因为浅埋隧道处的开挖不能用全断面法,浅埋隧道长度为50m,A作业队开挖进洞 30m就改变施工方法,并没有超过50m。

答案解析:

公路隧道中,浅埋段严禁使用全断面开挖。
