2015年二建《公路》真题试卷

一、单选题

1、石方填筑路堤的工艺流程中包括:①分层填筑;②检测签认;③震动碾压;④路基整休;⑤路基成型;⑥摊铺平整。其中正确的顺序是()。

A ②①③⑥④⑤

B ①⑥③②⑤④

C ①⑥③④⑤②

D ④①⑥③②⑤

答案解析:

本题考查的是填石路基施工技术。石方填筑路堤八道工艺流程是:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。

2、某三级公路的一个控制点的标示为BM5,根据《公路勘测细图》(JTG/TC10-2007),该控制点是()。

A 水准点

B 平面控制点

C 曲线主点

D 爆破边界控制点

答案解析:

根据《公路勘测细则》(JTG/T C10-2007)第2.2条规定,水准点用符号BM表示。

3、软土地区路地填筑时,在软土层顶面铺砂垫层的主要作用是()。

A 浅层水平排水

B 扩散应力分布

C 减少沉降量

D 防冻胀

答案解析:

本题考查的是软土地基处治施工技术。在软土层顶面铺砂垫层,主要起浅层水平排水作用。

4、下列水泥混凝土路面填缝料中,属于加热施工式填缝料的是()。

A 沥青橡胶类

B 聚氯乙烯胶泥类

C 硅树胶类

D 氯丁橡胶类

答案解析:

本题考查的是填缝料。常温施工式填缝料主要有聚(氨)酯、硅树脂类,氯丁橡胶、沥青橡胶类等。

5、沥青路面透层施工中,透层油洒布后待充分渗透,一般不少于()后才能摊铺上层。

A 12h

B 24h

C 36h

D 48h

答案解析:

本题考查的是沥青路面透层施工技术。透层油洒布后待充分渗透,一般不少于24h后才能摊铺上层。

6、某简支空心板梁桥桥面高21.75m,板厚1500px,桥面铺装厚300px,设计洪水位标高16.5m,施工水位标高12.25m,低水位标高7.8m,则该桥梁高度为()m。

A 5.25

B 9.5

C 13.23

D 13.95

答案解析:

本题考查的是桥梁的组成。桥高是指桥面与低水位之间的高差,或为桥面与桥下线路路面之间的距离。21.75-7.8=13.95。

7、桥梁浅挖基坑施工中,当土质较差且有较严重流沙现象时,宜采用()排水。

A 井点

B 集水坑

C 板桩法

D 帷幕法

答案解析:

本题考查的是明挖扩大基础施工。当土质较差有严重流沙现象,地下水位较高,挖基较深,坑壁不易稳定,用普通排水方法难以解决时,可采用井点排水法。

8、浇筑箱梁混凝土时,对箱梁腹板与底板及顶板连接处的承托部位,不适合采用的振捣设备()。

A 插入式振动器

B 附着式振动器

C 平板式振动器

D 振捣帮

答案解析:

本题考查的是预应力混凝土。浇筑混凝土时,宜根据结构的不同形式选用插入式、附着式或平板式等振动器进行振捣。

9、明洞主要分为拱式明洞和()明洞两类。

A 端墙式

B 棚式

C 环框式

D 遮光式

答案解析:

本题考查的是隧道结构组成。明洞主要分为拱式明洞和棚式明洞两大类。

10、隧道浅埋段施工严禁才用的方法是()

A 单侧壁导坑法

B 双侧壁导坑法

C 全断面法

D 留核心土开挖法

答案解析:

本题考查的是山岭隧道施工技术。隧道浅埋段施工,严禁才用全断面法开挖。

11、护栏按结构可分为缆索护栏、波形梁护栏、混领土护栏,其中,波形梁护栏板又分为双波和()两种。

A 半波

B 单波

C 三波

D 四波

答案解析:

本题考查的是各种交通安全设施的功能与构成。波形梁护栏又分为双波和三波两种。

12、在工程管理曲线中,当实际支付线低于计划线时,表明()。

A 进度延误

B 进度提前

C 成本节约

D 成本超支

答案解析:

本题考查的是工程进度计划的编制。实际支付线高于计划线则实际进度快于计划,否则慢。

13、工程质量检验评分应以()为单元,采用百分制进行。

A 单项工程

B 单位工程

C 部分工程

D 分项工程

答案解析:

本题考查的是工程质量控制方法。工程质量检验评分以分项工程为单元,采用100分制进行。

14、危险源的风险评价通常采用D=L×E×C来进行判断,该种方法称为()。

A 头脑风暴法

B 德尔菲法

C 作业条件危险评价法

D 事故树法

答案解析:

本题考查的是工程安全管理的原则。对于危险的风险评价通常采用作业条件危险性评价法(LEC法)进行判断。

15、关于沥青路面施工安全要求的说法,错误的是()。

A 施工现场应配有医务人员

B 摊铺时。摊铺机下坡严禁换挡,上坡可换挡

C 不许站在运输车后用铣等工具往下捅沥青混合料

D 可用柴油机清洗铺机

答案解析:

本题考查的是陆上作业安全技术要求。选项B,正确的表述应为“换挡必须在摊铺机完全停止后进行”。

16、根据《公路工程标准施工招标文件》,以下情形不会作为废标()。

A 投标报价或调整函中报价超过招标人公布的投标控制价上限

B 投标文件字迹潦草、模糊、无法辨认

C 投标报价大写金额与小写金额不相符,但投标人同意修正

D 投标人未在投标函上填写投标总价

答案解析:

本题考查的是G公路工程施工招标投标管理的相关规定。选项ABD都是废标的情形。

17、根据《公路工程施工分包分包管理办法》,分包工程最初支付申请应由甲在合同约定的时间,向乙报送该阶段施工的付款清单。上述甲乙分别为()。

A 甲为分包人、乙为承包人

B 甲为承包人、乙为监理

C 甲为分包人、乙为监理

D 甲为承包人、乙为业主

答案解析:

本题考查的是公路工程分包合同。分包工程的支付,应由分包人在合同约定的时间,向承包人报送该阶段施工的付款申请单。

18、水泥混凝土拌和站原材料仓的容量应满足()。

A 24h连续施工的需要

B 周最大浇筑量的需要

C 月最大浇筑量的需要

D 最大单批次连续施工的需要

答案解析:

本题考察的是施工现场主要临时工程。料仓的容量应满足最大单批次连续施工的需要。

19、关于“平安工地”考核评价的说法,错误的是()。

A 考核评价应遵循“分级管理、属地负责”的原则

B 考核评价结果分为优秀、达标、不达标三个等级

C 考核评价结果纳入企业安全生产信用记录

D 施工单位对考核评价结果负主题责任

答案解析:

本题考察的是公路建设市场管理的相关规定。施工单位对本合同段创建“平安工地”及考核评价结果负主要责任。

20、某工程项目发生了工程质量事故,造成2人死亡,直接经济损失600万元,该事故的等级是()。

A 一级一般质量事故

B 一级重大质量事故

C 二级重大质量事故

D 三级重大质量事故

答案解析:

本题参考的是公路工程质量事故的分类及分级标准。具备下列条件之一者为二级重大质量事故:死亡10人以上,29人以下;直接经济损失500万元以上,不满1000万元;大型桥梁主体结构垮塌。

二、多选题

21、路基边缘压实不足的预防措施有()。

A 超宽填坑

B 增加路基边缘带压实遍数

C 放缓填筑边坡横坡度

D 确保段落搭接超压长度

E 路基边缘填料选用高塑性指数的粘土

答案解析:

本题考查的是路基边缘压实度不足的原因及防治。预防措施:路基施工应按设计的要求进行超宽填筑;控制碾压工艺,保证机具碾压到边;认真控制碾压顺序,确保轮迹重叠宽度和段落搭接超压长度;提高路基边缘带压实遍数,确保边缘带碾压频率高于或不低于行车带。

22、排除滑坡体地下水的设施有()。

A 支撑渗沟

B 边坡渗沟

C 树枝状排水沟

D 平孔

E 暗沟

答案解析:

本题考查的是滑坡防治的工程措施。排除地下水的方法较多,有支撑渗沟、边坡渗沟、暗沟、平孔等。

23、关于沥青混凝土路面中封层作用的说法,正确的有()

A 封闭某一层,起保水、防水作用

B 增加基层的整体强度和厚度

C 起基层与沥青表面之间的过渡和有效联结作用

D 起路的某一层表面破坏离析松散处的加固补强作用

E 沥青层面铺筑前要临时开放交通,防止基层因天气或车辆作用出现水毁

答案解析:

本题考查的是封层的施工技术。封层的作用:一是封闭某一层起着保水防水的作用;二是其基层与沥青表层之间的过渡和有效联结作用;三是路的某一层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。

24、深井下沉施工质量检验的主要内容包括()。

A 平面扭转角

B 沉井下沉速度

C 沉井混凝土速度

D 深井刃脚底面标高

E 深井的最大纵、横向倾斜度

答案解析:

本题考查的是桥梁工程质量检验。深井施工的实测项目:各节深井混凝土强度、、深井平面尺寸、井壁厚度、深井刃脚高程、中心偏位(纵、横)、深井最大倾斜度(纵、横)、平面扭转角。

25、关于人工挖孔桩施工要求的说法,正确的有()。

A 孔口处护圈应与地面齐平

B 挖孔桩施工应按桩号顺序一次开挖

C 施工前应制定安全专项施工方案

D 井孔内电缆应为防水绝缘电缆,照明电压不应大于36V

E 人工挖孔作业时,应经常检查孔内空气情况

答案解析:

本题考查的是桩基础施工。选项A,正确的表述是“孔口处应设置高出地面至少300MM的护圈”;选项B,正确的表述是“挖孔桩施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖”。

26、预支拼装连续箱梁桥的预应力钢绞线下料长度,应根据张拉千斤顶长度、张拉伸长值、弹性回缩值以及()计算确定。

A 台座长度

B 预制梁段长度

C 结构的预应力孔道长度

D 锚夹具厚度

E 钢绞线外露长度

答案解析:

本题考查的是钢筋施工。预应力筋的下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、锚夹具厚度、千斤顶长度、焊接接头或墩头预留量、冷拉伸长值、弹性回缩值、张拉伸长值和外露长度等因素。

27、山岭隧道施工常用的方法有()。

A 新奥法

B 盖挖法

C 掘进机法

D 传统矿山法

E 沉管法

答案解析:

本题考查的是隧道施工方法。山岭隧道施工方法有:传统矿山法、新奥法、掘进机法。

28、施工组织设计中,施工总体部署的主要内容有()。

A 建立施工管理机构

B 划分各参与单位的施工方案

C 制定主要分项工程的施工方案

D 安排施工顺序

E 制定资源需求计划

答案解析:

本题考查的是施工组织设计的编制。施工总体部署额主要内容有:建立施工管理机构、施工任务划分、施工顺序。

29、关于隧道施工安全技术要求的说法,正确的有()。

A 所有隧道施工前都要制定控制地质超前预报方案和实施细则

B 爆破器材管理人员必须穿防静电服装

C 炮眼打好后要立即装药

D 不得在隧道内使用内燃抽水机

E 同一辆汽车运送炸药和雷管时必须隔开一定距离摆放

答案解析:

隧道施工应编制施工组织设计,长度大于1000m时,还应制定地质超前预报方案和实施细则,并向作业人员进行安全技术交底,合理安排施工。A错误。刚打好的炮眼,不得立即装药。

30、铲运机不适宜在()中施工。

A 湿度较小(含水量在25%以下)的松散砂土

B 地下水位高的潮湿地区

C 干燥的粉砂土

D 潮湿的粘土

E 沼泽地带

答案解析:

   铲运机不适宜于在干燥的粉砂土和潮湿的粘土中作业,更不适宜在地下水位高的潮湿地区和沼泽地带以及岩石类地区作业。

三、案例分析

某二级公路,全长9.32km,全路段的石方爆破主要集中在K2+300~K2+420、K3+240~K3+480、K6+450~K6+490、K8+590~K8+810,爆破路段附近无重要建筑物。施工单位编制了“公路路堑石方爆破工程专项施工方案”。专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。

施工单位编制的爆破施工流程为:施爆区现场勘察→爆破设计及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区人员→起爆→B→解除警戒→测定爆破效果(包括飞石、震动波对施爆区内、外构造物造成的破坏及损失)。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆。爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过10m时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m。永久边坡采用光面爆破的方法进行处理。

台阶爆破参数示意图如下:

施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表:

石方爆破主要机械设备表

在爆破施工现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石碴、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并作好变更记录。

31、补充专项施工方案编制的主要内容。

正确答案:

还需补充:施工安全保证措施、计算书及附图。

答案解析:

32、写出爆破施工流程中工序A、B以及石方爆破主要机械设备表中机械设备C的名称。

正确答案:

A为钻孔,B为通风排烟,检查、处理有无“盲炮”,C为空气压缩机。

答案解析:

33、爆破施工方案中采用的光面爆破是否合理?说明理由。

正确答案:

合理,光面爆破通过控制爆破的作用范围和方向,使爆后的岩石光滑、平整,防止岩面开裂,以减少超、欠挖和支护的工程量,增加岩壁的稳固性,背景中无重要建筑物,并要求在永久边坡中使用光面爆破,合理。

答案解析:

34、写出台阶爆破参数示意图中爆破参数H与W的名称。

正确答案:

H为台阶高度,W为最小抵抗线。(装药重心到自由面的最短距离)

答案解析:

35、指出工班长对操作人员所提要求中的错误并改正。

正确答案:

错误:(1)手机必须处于静音状态;

(2)堵塞材料应采用钻孔的石碴、粘土、岩粉等。

(3)征得现场技术人员和监理工程师的同意做好变更记录

改正:(1)手机关机;(2)堵塞材料应采用粘土;(3)应征得设计人员的同意并出具变更通知单。

答案解析:

四、案例分析

某施工单位承接了两座单洞分离式隧道施工任务,左线起讫桩号为ZK10+308、ZK10+788,右线起讫桩号为YK10+264、YK10+776,两隧道均为瓦斯隧道,且围岩富含有害物质。根据设计要求,隧道洞内路面采用水泥混凝土刚性路面,路面结构自上而下分别为:600px厚C25水泥混凝土面层、500px厚C20水泥混凝土基层、250px厚C15水泥混凝土调平层。水泥混凝土路面施工工艺流程如下图所示。

     水泥混凝土路面施工工艺流程图

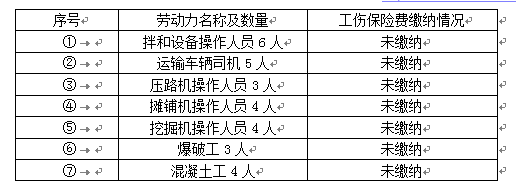

施工单位在隧道施工时配备的部分劳动力和相应工伤保险费缴纳的情况如下表。

劳动力配备表(部分)

明洞段混凝土面层摊铺后,因表面没有及时覆盖,且天气炎热,表面游离水分蒸发过快,体积急剧收缩,导致出现不规则网状裂缝。

隧道施工中施工单位按照国家的劳动保护法规,积极改善隧道施工条件,制定了切实可行的防噪声、通风等措施,以保证作业人员身体健康。

36、按长度划分,左、右线隧道属于什么隧道?说明理由。

正确答案:

左线:788-308=480m,小于500米,为短隧道;

右线:为776-264=512m,为中隧道。

(按长度分类:3000、1000、500,特长隧道、长隧道、中隧道、短隧道)。

答案解析:

37、如果针对路面面层施工,指出表中劳动力配置哪些是不需要的(以编号表示即可)?按相关法规要求,表中只为危险性较大的爆破工缴纳工伤保险费的做法是否正确?说明理由。

正确答案:

③⑥。

不正确,工伤保险属于规费,是施工企业必须为所有工人缴纳的费用。

答案解析:

38、写出工序A、B、C的名称

正确答案:

A为摊铺混凝土,B为养生,C为灌封。

答案解析:

39、明洞段路面面层摊铺后出现的裂缝通常称为哪种裂缝?

正确答案:

龟裂。

答案解析:

40、除背景中提到的措施外,施工单位还应制定哪些劳动保护措施?

正确答案:

为从业人员配备劳动防护用品,并安排用于配备劳动防护用品的专项经费,未按规定佩戴和使用劳动防护用品的,不得上岗作业。

答案解析:

五、案例分析

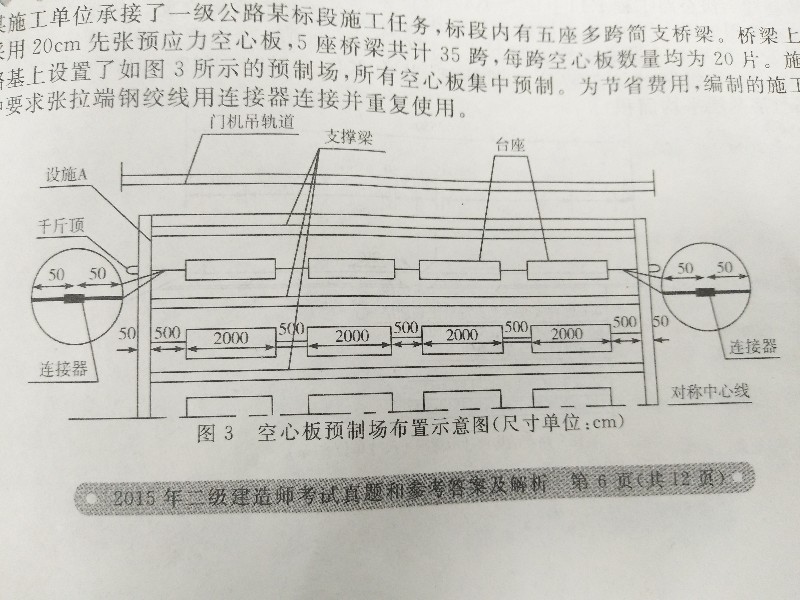

某施工单位承接了一级公路某段施工任务,标段内有五座多跨简支桥梁。桥梁上部结构采用20cm预应力空心板,五座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制。为节省费用,编制的施工组织设计中要求张拉~~钢绞线用连接器连接并重复使用。

施工中还有如下事件发生:

事件1:施工单位定制了8套模板(外模8套,充气式胶囊内模8套)循环重复使用,使定每片空心板预制周期为7天,整个预制施工采取平行流水作业。前20片空心板预制施工横道图如图2。

事件2:施工单位制定的空心板预应力施工操作要点如下:

  (1)预应力张拉采用两套千斤顶、油泵施工,张拉前只要分别对千斤顶、油泵进行检查,即可用于预应力张拉。

  (2)预应力张拉采用双接,以张拉力控制为主,以钢绞线的计算伸长量进行校核。

  (3)混凝土浇筑完成后,按要求及时拆除外模和内模胶囊,采用空心板同条件养护的试块进行强度评定。

  (4)混凝土试块到达设计强度的70%时,使用砂轮切断钢绞线XX

  事件3:空心板预制中,发现有5片空心板顶板厚度只有175px(设计厚度为250px),施工单位立即组织技术人员召开现场会,排除了外模制作与安装、混凝土施工、台座变形等因素,查找事故原因后,及时解决了问题。

41、写出图1中设施A的名称,并计算单根钢绞线理论下料长度。

正确答案:

A为横梁,(两连接器之间的长度)

答案解析:

42、事件1中,计算所有空心板预制完成的工期。

正确答案:

施工段=35×20÷8=87.5,取88;

施工工期=(88-1)×1+7=94天。

答案解析:

43、逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。

正确答案:

(1)错误。改正:张拉前,千斤顶、油泵应进行配套检验,配套使用。

(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。

(3)正确。(“及时”两字有歧义,涉及缺少条件)

(4)错误。改正:混凝土试块达到设计强度的75%时,使用砂轮锯切断钢绞线放张。

答案解析:

44、事件3中,分析空心板顶板厚度不够的原因。

正确答案:

内模位置偏差、内模变形导致。

答案解析:

六、案例分析

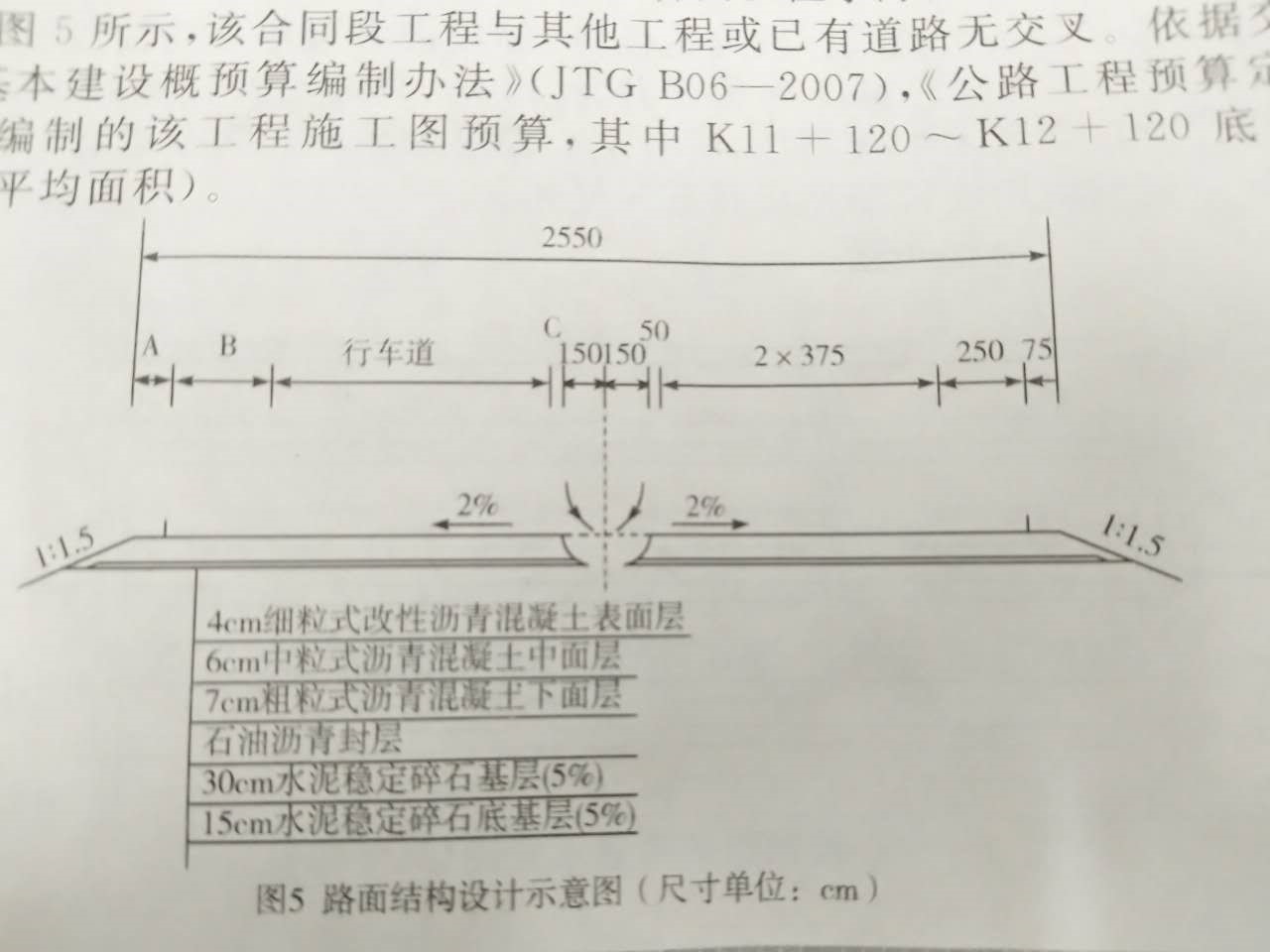

某新建一级公路工程K11+120~K12+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示。该合同段工程与其他工程或已有道路无交叉,依据交通运输部颁布的《公路工程基本建设概预算编制办法》(JTGB06-2007)、《公路工程预算定额》(JTG/T B06-02-2007)编制的该工程施工图预算,其中K11+120~K12+120底基层工程量为:22300m2(底基层平均面积)。

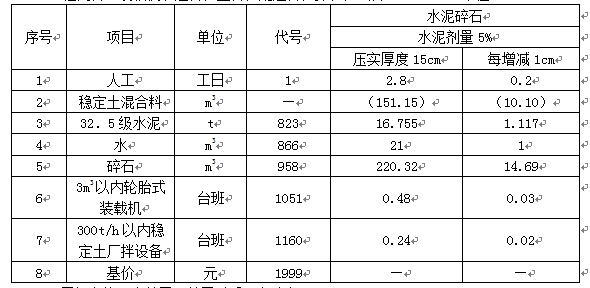

厂拌基层稳定土混合料的定额如下表所示,各定额分项预算价格分别为:

人工:80元/工日;稳定土混合料:162.72元/m3;水泥:400元/t;水:4元/m3;碎石:80元/m3;3m3以内轮胎式装载机:1200元/台班;300t/h以内稳定土厂拌设备:1500元/台班。

厂拌基层稳定土混合料定额表(水泥稳定类)

工程内容:装载机铲运料,上料,配运料,拌和,出料           单位:1000m2

项目部在施工底基层、基层时采用方法有:

(1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。

(2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。

(3)先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机,轮胎压路机继续碾压密实。

项目部于2014年6月~8月完成了该合同段工程所有路面施工,该地区属于冬Ⅲ区,11月进入冬季。

45、写出路面结构设计图中A、B、C的名称。

正确答案:

A为土路肩、B为硬路肩、C为路缘带

答案解析:

46、计算K11+120~K12+120段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定碎石混合料的材料费和施工机械使用费。(计算结果保留小数点后两位)

正确答案:

所需数量:0.15×22300=3345m3

材料费:22300/1000×(16.755×400+21×4+220.32×80)=544378.68元

机械费:22300/1000×(0.48×1200+0.24×1500)=20872.80元

答案解析:

47、该合同段的冬季施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?并分别写出该三项增加费的计算基数构成。

正确答案:

冬季施工增加费、高原地区施工增加费要记取,行车干扰工程增加费不需要记取。

冬季施工增加费计算基数为直接工程费;高原地区和行车干扰费计算基数为人工费加机械费之和为计算基数。

答案解析:

48、分别判断底基层、基层施工中3个施工方法是否正确,如不正确,请改正。

正确答案:

(1)错误,如果路幅较宽,一台摊铺机不够宽时,为了避免出现纵缝,应用两台摊铺机一前一后,梯队摊铺,同时碾压。

(2)错误,应分两层进行梯队摊铺。

(3)正确。

答案解析:
